Phó Tổng giám đốc EVN Phạm Hồng Phương kiểm tra tiến độ thi công Dự án Nhà máy thuỷ điện tích năng Bác Ái

29/09/2026 - 15:54 (GMT+7)

Sáng 29/9, Phó Tổng giám đốc EVN Phạm Hồng Phương cùng đoàn công tác Tập đoàn Điện lực Việt Nam (EVN) đã kiểm tra tại công trường thi công Dự án Nhà máy thuỷ điện tích năng Bác Ái, xã Bác Ái Tây, tỉnh Khánh Hoà.

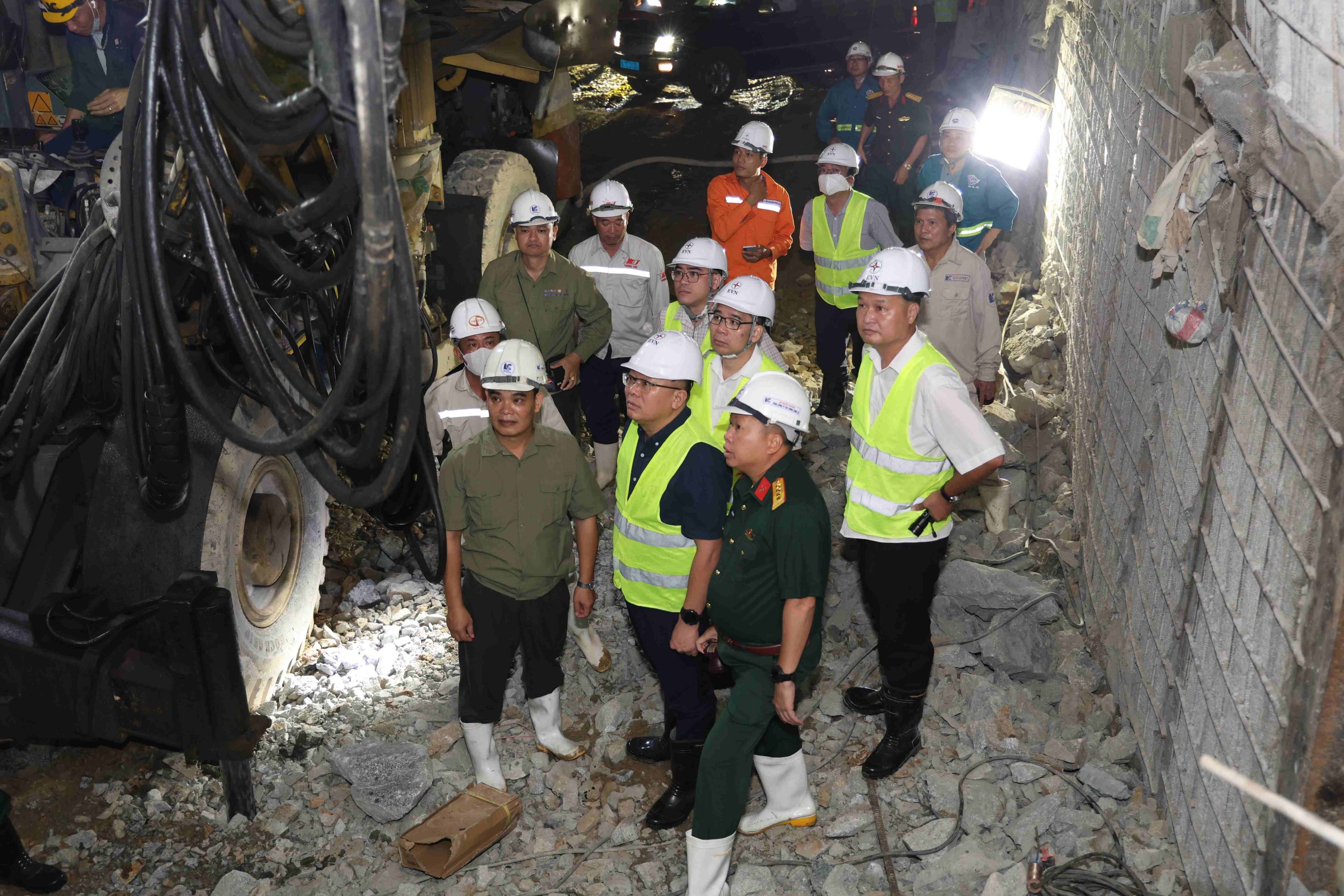

Buổi kiểm tra hiện trường thi công trong khuôn khổ chương trình giao ban quý III/2026 Dự án Nhà máy thuỷ điện (NMTĐ) tích năng Bác Ái. Trong ảnh: Đoàn công tác kiểm tra thi công khu vực hầm vận hành VH3A

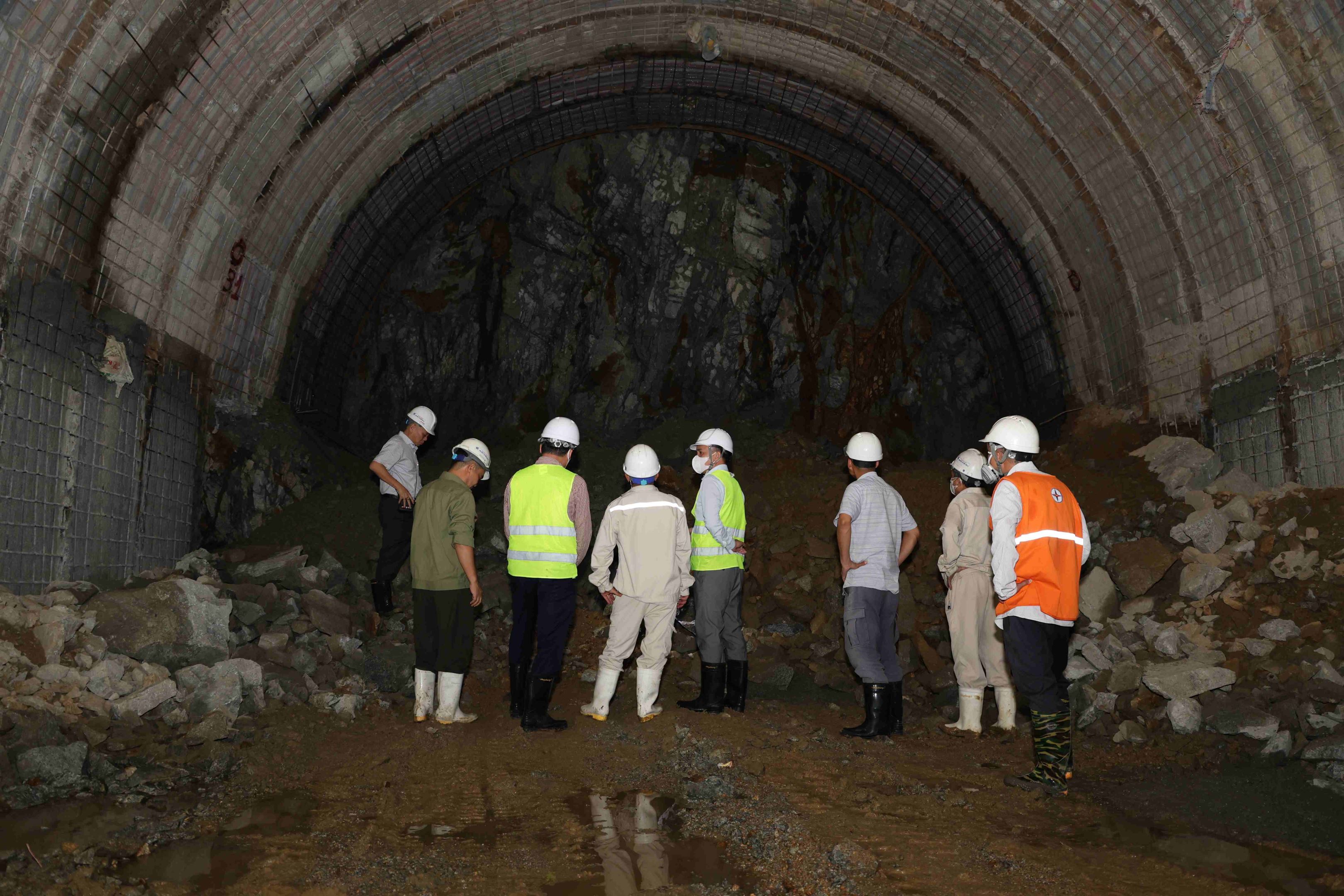

Hầm VH3A bắt đầu gặp đứt gãy bậc IV từ giữa tháng 3/2026 đến nay. Đây là loại điều kiện địa chất có cấu trúc rất phức tạp, khiến đá trong lòng núi không liền mạch thành khối mà bị nứt vỡ, biến dạng mạnh, nghiền nát hoặc chuyển hóa thành các loại đá đặc trưng do ma sát và áp lực lớn trong quá trình kiến tạo của vỏ trái đất. Trong ảnh: Kiểm tra thi công hầm VH3A

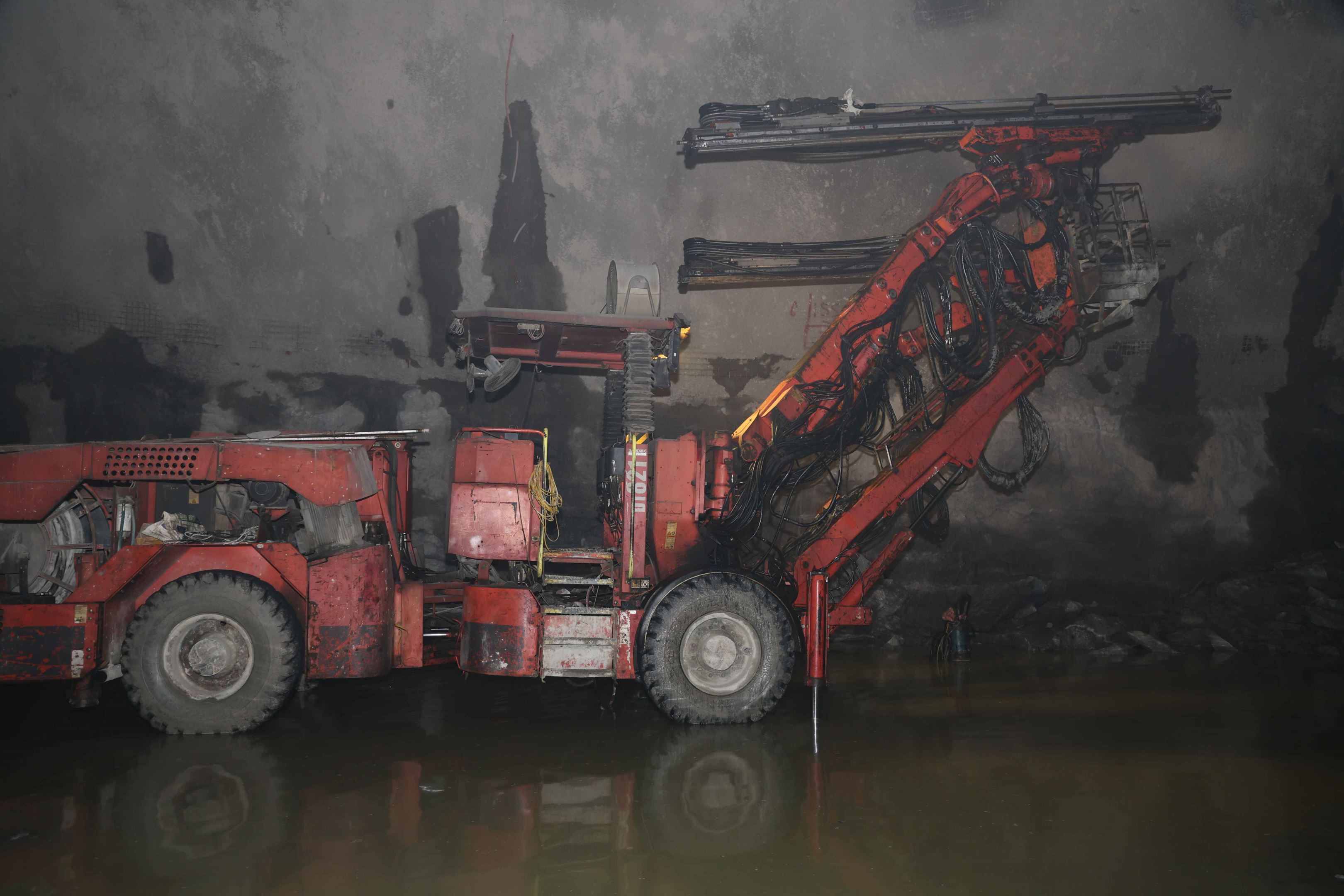

Một chiếc máy khoan dùng để dựng vì chống (bộ khung cố định vòm hầm) và phun vữa gia cố vòm hầm trong quá trình thi công hầm VH3A đoạn đi qua đứt gãy địa chất

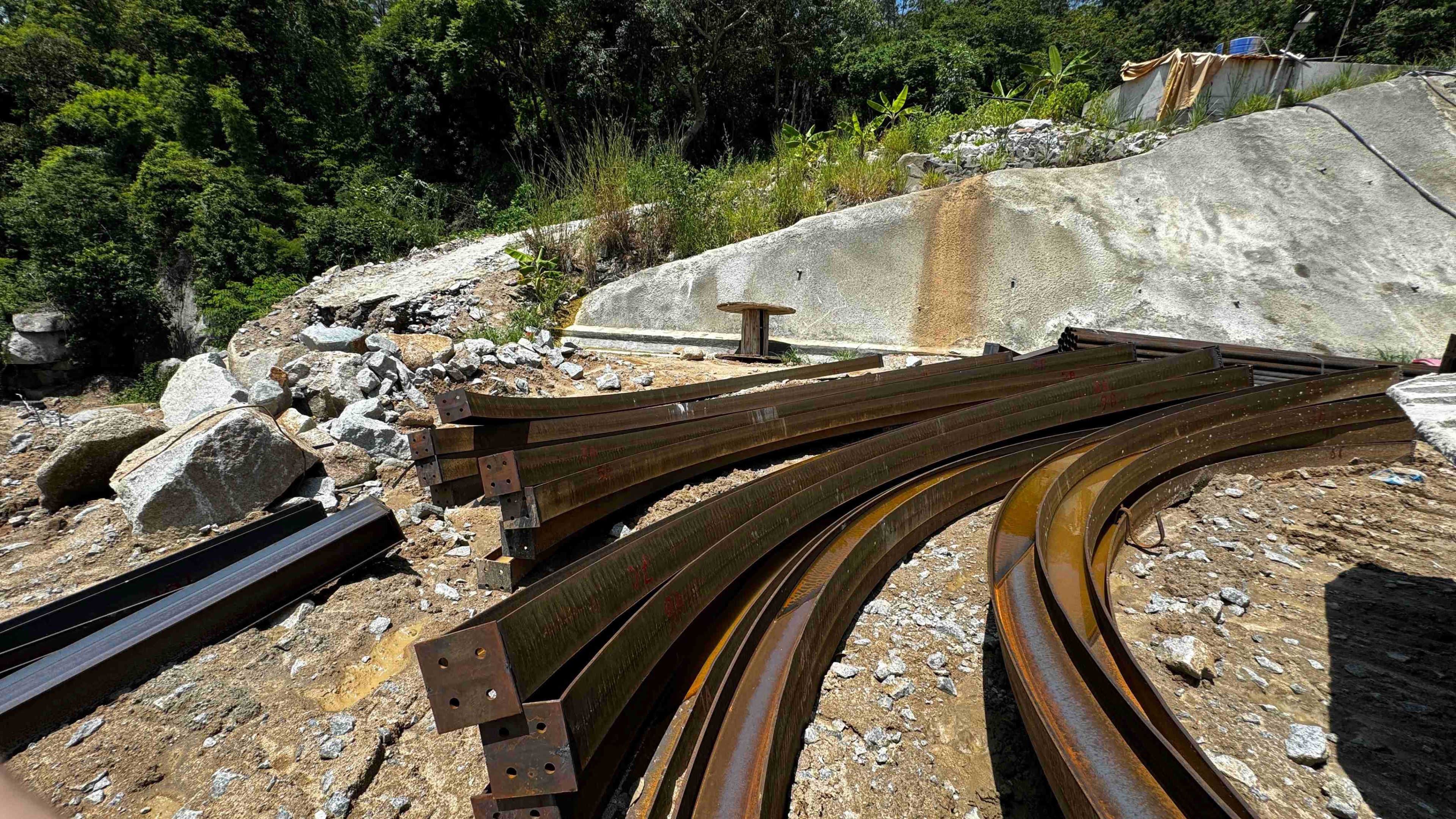

Vì thép được sử dụng để gia cố, ổn định vòm hầm trong quá trình thi công hầm VH3A. Các vì thép được gia công riêng theo kích thước, hình dạng phù hợp với tiết diện hầm.

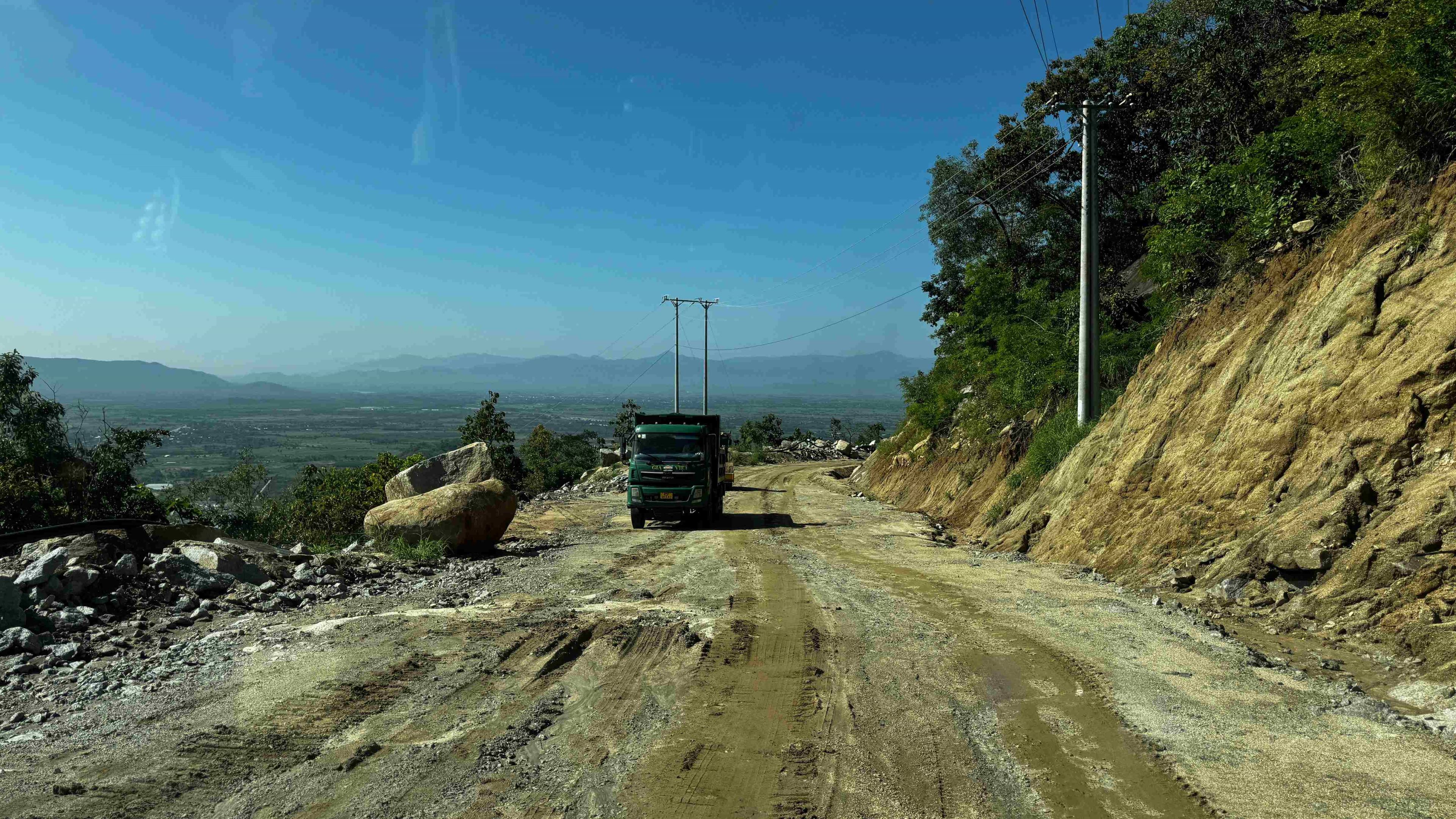

Một trong những khó khăn lớn trong thi công thời gian qua là mưa cường độ lớn, xối xả gần như mỗi ngày, khiến tuyến đường phục vụ thi công vận hành bị ảnh hưởng không nhỏ. Lớp cấp phối đá dăm được nhà thầu rải trên mặt đường gần như không trụ lại được với sức mưa lớn, khiến mặt đường nhiều đoạn bị bùn lầy, hình thành ổ gà, gây khó khăn cho công tác vận chuyển nguyên vật liệu, thiết bị và đi lại

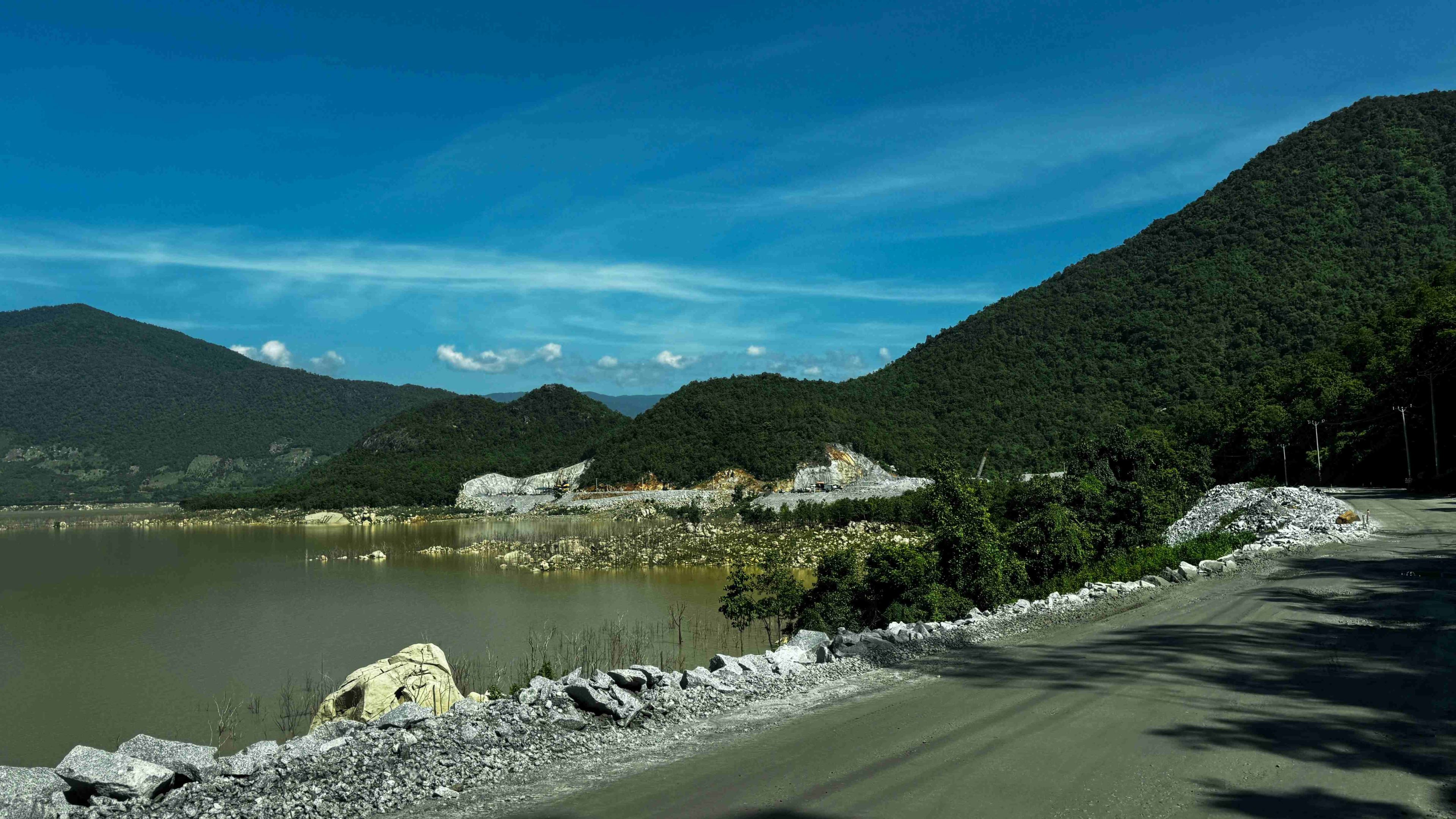

Đường dẫn vào công trường đi qua hồ chứa nước Sông Cái - nguồn cung cấp nước trực tiếp phục vụ chu trình khép kín của NMTĐ tích năng Bác Ái khi đi vào vận hành

Sau khi kiểm tra hiện trường thi công, đoàn công tác EVN tiếp tục có buổi họp giao ban công trường quý III/2026 tại văn phòng Ban điều hành Dự án. Website evn.com.vn sẽ tiếp tục cập nhật nội dung chương trình làm việc.


Lê Na 29/09/2026 - 15:54 (GMT+7)
Share

EVN tổ chức Hội nghị công tác an toàn 9 tháng đầu năm 2026

EVN tổ chức Hội nghị công tác an toàn 9 tháng đầu năm 2026

Sáng 29/9, tại Hà Nội, Tập đoàn Điện lực Việt Nam (EVN) tổ chức Hội nghị công tác an toàn 9 tháng đầu năm 2026, đánh giá kết quả thực hiện và triển khai nhiệm vụ các tháng cuối năm.


Đẩy nhanh phát triển điện mặt trời mái nhà tự sản xuất, tự tiêu thụ

Đẩy nhanh phát triển điện mặt trời mái nhà tự sản xuất, tự tiêu thụ

Sáng 29/9 tại Hà Nội, Bộ Công Thương tổ chức hội nghị đẩy mạnh phát triển điện mặt trời mái nhà toàn quốc; triển khai Chỉ thị số 10/CT-TTg và hướng dẫn thực hiện Nghị định số 58/2025/NĐ-CP, Nghị định số 243/2026/NĐ-CP.


Đẩy nhanh phát triển điện mặt trời mái nhà tự sản xuất, tự tiêu thụ

Đẩy nhanh phát triển điện mặt trời mái nhà tự sản xuất, tự tiêu thụ

Sáng 29/9 tại Hà Nội, Bộ Công Thương tổ chức hội nghị đẩy mạnh phát triển điện mặt trời mái nhà toàn quốc; triển khai Chỉ thị số 10/CT-TTg và hướng dẫn thực hiện Nghị định số 58/2025/NĐ-CP, Nghị định số 243/2026/NĐ-CP.


Phó Tổng giám đốc EVN Phạm Hồng Phương kiểm tra tiến độ thi công Dự án Nhà máy thuỷ điện tích năng Bác Ái

Phó Tổng giám đốc EVN Phạm Hồng Phương kiểm tra tiến độ thi công Dự án Nhà máy thuỷ điện tích năng Bác Ái

Sáng 29/9, Phó Tổng giám đốc EVN Phạm Hồng Phương cùng đoàn công tác Tập đoàn Điện lực Việt Nam (EVN) đã kiểm tra tại công trường thi công Dự án Nhà máy thuỷ điện tích năng Bác Ái, xã Bác Ái Tây, tỉnh Khánh Hoà.


Phó Tổng giám đốc EVN Phạm Hồng Phương kiểm tra tiến độ thi công Dự án Nhà máy thuỷ điện tích năng Bác Ái

Phó Tổng giám đốc EVN Phạm Hồng Phương kiểm tra tiến độ thi công Dự án Nhà máy thuỷ điện tích năng Bác Ái

Sáng 29/9, Phó Tổng giám đốc EVN Phạm Hồng Phương cùng đoàn công tác Tập đoàn Điện lực Việt Nam (EVN) đã kiểm tra tại công trường thi công Dự án Nhà máy thuỷ điện tích năng Bác Ái, xã Bác Ái Tây, tỉnh Khánh Hoà.
