Đóng điện Trạm biến áp 220kV Tân Biên (Tây Ninh)

28/07/2023 - 09:20 (GMT+7)

Vào lúc 14h36 ngày 27/7/2023, Ban QLDA các công trình điện miền Nam (Tổng công ty Truyền tải điện Quốc gia) phối hợp với các đơn vị liên quan đóng điện thành công Trạm biến áp 220kV Tân Biên (huyện Tân Biên, tỉnh Tây Ninh).

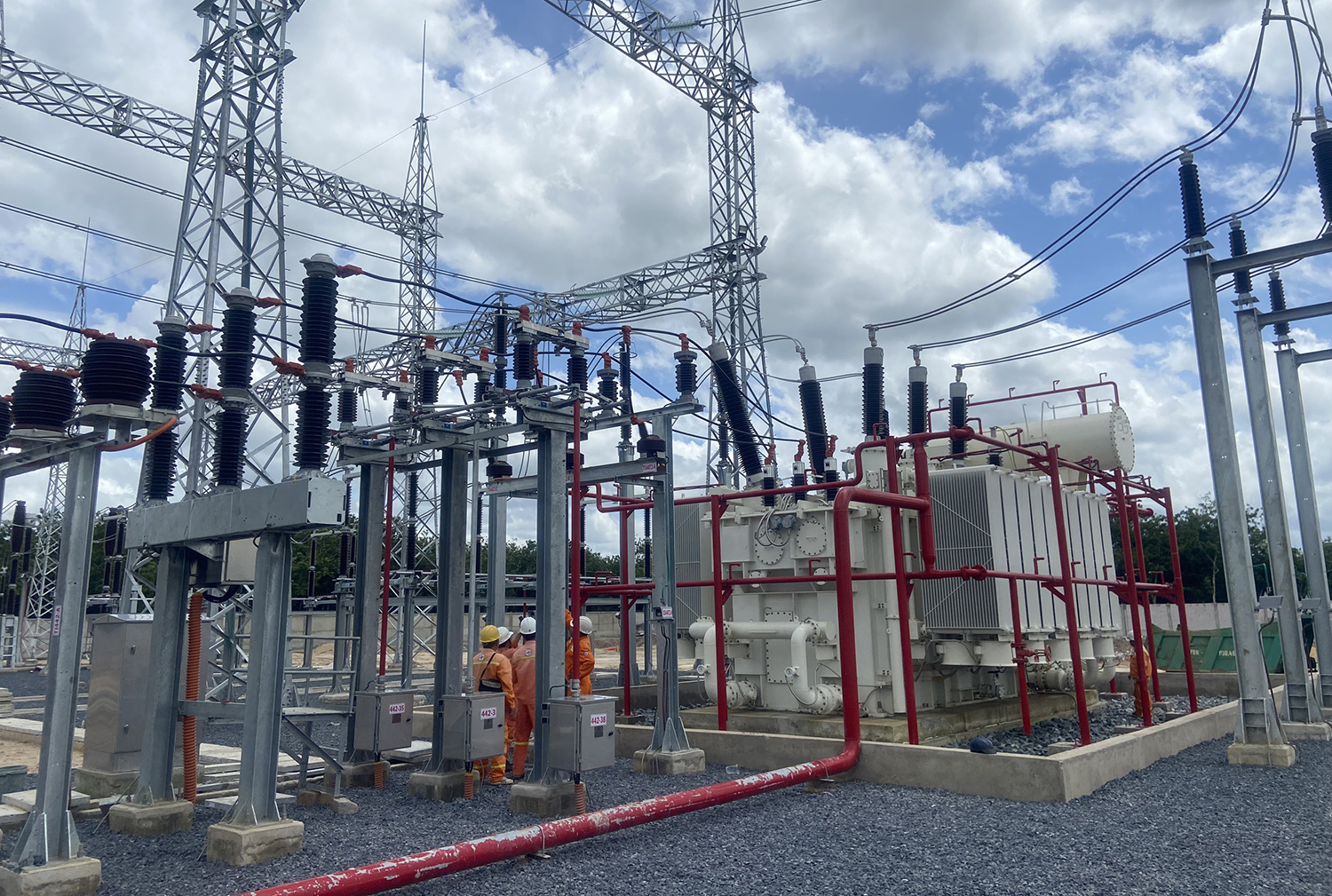

Trạm biến áp 220kV Tân Biên

Trạm biến áp 220kV Tân Biên là công trình năng lượng cấp I, nhóm B do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư, Ban QLDA các công trình điện miền Nam quản lý điều hành dự án, Công ty Truyền tải điện 4 tiếp nhận vận hành.

Dự án có quy mô xây dựng mới trạm biến áp 220kV với 2 máy biến áp công công suất 2x250MVA. Giai đoạn này lắp đặt 1 máy biến áp AT2 công suất 250MVA để phù hợp với nhu cầu cung cấp điện thực tế; lắp đặt thiết bị cho 4 ngăn lộ 220kV; dự phòng vị trí cho 4 ngăn lộ 220kV...

Đối với hệ thống điều khiển, bảo vệ và đo lường, thông tin liên lạc và SCADA được trang bị phù hợp quy định của EVN, EVNNPT, tuân thủ quy phạm và các quy định hiện hành.

Việc hoàn thành dự án có ý nghĩa quan trọng trong việc bảo đảm cấp điện cho tỉnh Tây Ninh và vùng phụ cận. Đồng thời thu gom nguồn năng lượng tái tạo trong khu vực để truyền tải lên lưới điện quốc gia; giảm tổn thất công suất cực đại lưới điện khu vực và nâng cao, cải thiện điện áp lưới điện 110kV khu vực.

Việc hoàn thành công trình là hành động thiết thực của SPMB chào mừng thành công Đại hội Công đoàn EVNNPT lần thứ IV, hướng đến Đại hội Công đoàn Điện lực Việt Nam.


Xuân Tiến 28/07/2023 - 09:20 (GMT+7)
Share

Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc chủ trì cuộc họp về định hướng trong thời gian tới của EVN

Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc chủ trì cuộc họp về định hướng trong thời gian tới của EVN

Ngày 15/9, tại Hà Nội, đồng chí Phạm Gia Túc – Ủy viên Bộ Chính trị, Phó Thủ tướng Thường trực Chính phủ cùng đoàn công tác đã làm việc với Tập đoàn Điện lực Việt Nam (EVN) về kết quả thực hiện nhiệm vụ 8 tháng đầu năm, kế hoạch những tháng cuối năm 2026 và định hướng thời gian tới. Trang tin evn.com.vn tổng hợp một số hình ảnh tại buổi làm việc.


Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc chủ trì cuộc họp về định hướng trong thời gian tới của EVN

Phó Thủ tướng Thường trực Chính phủ Phạm Gia Túc chủ trì cuộc họp về định hướng trong thời gian tới của EVN

Ngày 15/9, tại Hà Nội, đồng chí Phạm Gia Túc – Ủy viên Bộ Chính trị, Phó Thủ tướng Thường trực Chính phủ cùng đoàn công tác đã làm việc với Tập đoàn Điện lực Việt Nam (EVN) về kết quả thực hiện nhiệm vụ 8 tháng đầu năm, kế hoạch những tháng cuối năm 2026 và định hướng thời gian tới. Trang tin evn.com.vn tổng hợp một số hình ảnh tại buổi làm việc.


Phó Thủ tướng Thường trực Phạm Gia Túc: EVN phải giữ vai trò nòng cốt trong bảo đảm an ninh năng lượng

Phó Thủ tướng Thường trực Phạm Gia Túc: EVN phải giữ vai trò nòng cốt trong bảo đảm an ninh năng lượng

Sáng 15/9, Ủy viên Bộ Chính trị, Phó Thủ tướng Thường trực Phạm Gia Túc làm việc với Tập đoàn Điện lực Việt Nam (EVN) về tình hình sản xuất, kinh doanh và định hướng tái cơ cấu, phát triển Tập đoàn trở thành tập đoàn kinh tế mạnh, quy mô lớn.


Tình hình hoạt động tháng 8 năm 2026; mục tiêu, nhiệm vụ công tác tháng 9 năm 2026

Tình hình hoạt động tháng 8 năm 2026; mục tiêu, nhiệm vụ công tác tháng 9 năm 2026

Trong tháng 8 năm 2026, Tập đoàn Điện lực Việt Nam đã đảm bảo cung cấp điện an toàn, liên tục, phục vụ phát triển kinh tế - xã hội, đáp ứng nhu cầu sinh hoạt của nhân dân. Đặc biệt, EVN đã đảm bảo cung cấp điện an toàn, ổn định cho các hoạt động chào mừng kỷ niệm 81 năm Cách mạng tháng Tám và Quốc khánh 2/9. Bên cạnh đó, các đơn vị thuộc EVN tại miền Bắc đã chủ động khẩn trương ứng phó, khắc phục hậu quả do mưa lớn diện rộng, ảnh hưởng bởi hoàn lưu bão số 4 (NARRA) gây ra cho hệ thống điện, cấp điện an toàn trở lại cho các khách hàng bị ảnh hưởng.


Đồng bộ tiến độ đầu tư lưới điện cấp điện cho TP.HCM

Đồng bộ tiến độ đầu tư lưới điện cấp điện cho TP.HCM

Tổng công ty Truyền tải điện Quốc gia (EVNNPT) và Tổng công ty Điện lực TP.HCM (EVNHCMC) sẽ phối hợp chặt chẽ về tiến độ đầu tư các công trình truyền tải, phân phối điện giai đoạn 2026-2030, ưu tiên những dự án cấp bách nhằm đáp ứng nhu cầu phụ tải ngày càng tăng tại TP.HCM.
