Dự án đường dây 500kV Lào Cai - Vĩnh Yên: Gian nan thi công từng vị trí cột trên địa bàn tỉnh Lào Cai

05/07/2025 - 08:45 (GMT+7)

Hiện nay, Ban Quản lý dự án Điện 1 (EVNPMB1) và các nhà thầu đang chạy đua với thời gian trên công trường dự án đường dây 500kV Lào Cai – Vĩnh Yên. Ghi nhận thực tế ngày 04/7 tại các gói thầu số 4, 5, một số vị trí móng trụ trên địa bàn tỉnh Lào Cai còn nhiều khó khăn trong thi công.

Cập nhật tiến độ toàn dự án đến ngày 04/7, đã hoàn thành thi công đào móng trụ khoảng 96% vị trí, hoàn thành thi công lắp dựng cốt thép gần 92% vị trí, hoàn thành thi công bê tông móng cột khoảng 90% vị trí. Về công tác dựng cột hiện nay đã, đang dựng khoảng 49% vị trí cột.

EVNPMB1 và các nhà thầu, đơn vị tham gia dự án đã nỗ lực để triển khai các công việc dự án. Tuy nhiên, thực tế thi công tại hiện trường cho thấy nhiều vị trí đang đối mặt với điều kiện thi công đặc biệt khó khăn, chủ yếu do địa hình hiểm trở, thời tiết thất thường.

Tại gói thầu số 4, do Công ty CP Sông Đà 11 đảm nhận, đơn vị đã hoàn thành công tác cốt thép tại 45/51 vị trí, hoàn thành dựng cột 14 vị trí và đang triển khai tại 9 vị trí. Một số vị trí khó khăn, nhà thầu đã phải đưa ra những giải pháp đặc thù cho thi công từng móng trụ.

Đơn cử, VT176 là một trong những điểm nằm trên "đường găng” về tiến độ do đặc thù địa hình. Vị trí này nằm trên địa hình dốc cao, khúc khuỷu, đường thi công tạm bợ len lỏi giữa sườn núi. Mỗi đợt mưa lớn, tuyến đường lại bị trơn trượt, lầy lội, không thể di chuyển bằng các phương tiện vận tải thông thường. Thiết bị cơ giới và vật tư khi vận chuyển đều đối mặt nguy cơ trượt dốc, mất an toàn.

Trong điều kiện đó, nhà thầu đã huy động đồng thời 2 máy xúc – một chiếc kéo đầu, một chiếc đẩy, chặn từ dưới lên để hỗ trợ xe vật tư thiết bị lên vị trí lên dốc. Đây là giải pháp tình thế, tiêu tốn nhiều nhân lực, thiết bị, nhưng là lựa chọn khả thi duy nhất tại thời điểm này để duy trì tiến độ. Nhờ cách triển khai linh hoạt, đến nay, vật tư thiết bị đã được tập kết đầy đủ tại VT176, đảm bảo điều kiện duy trì thi công liên tục. Hiện tại, vị trí này, nhà thầu đã đúc được 3/4 chân móng.

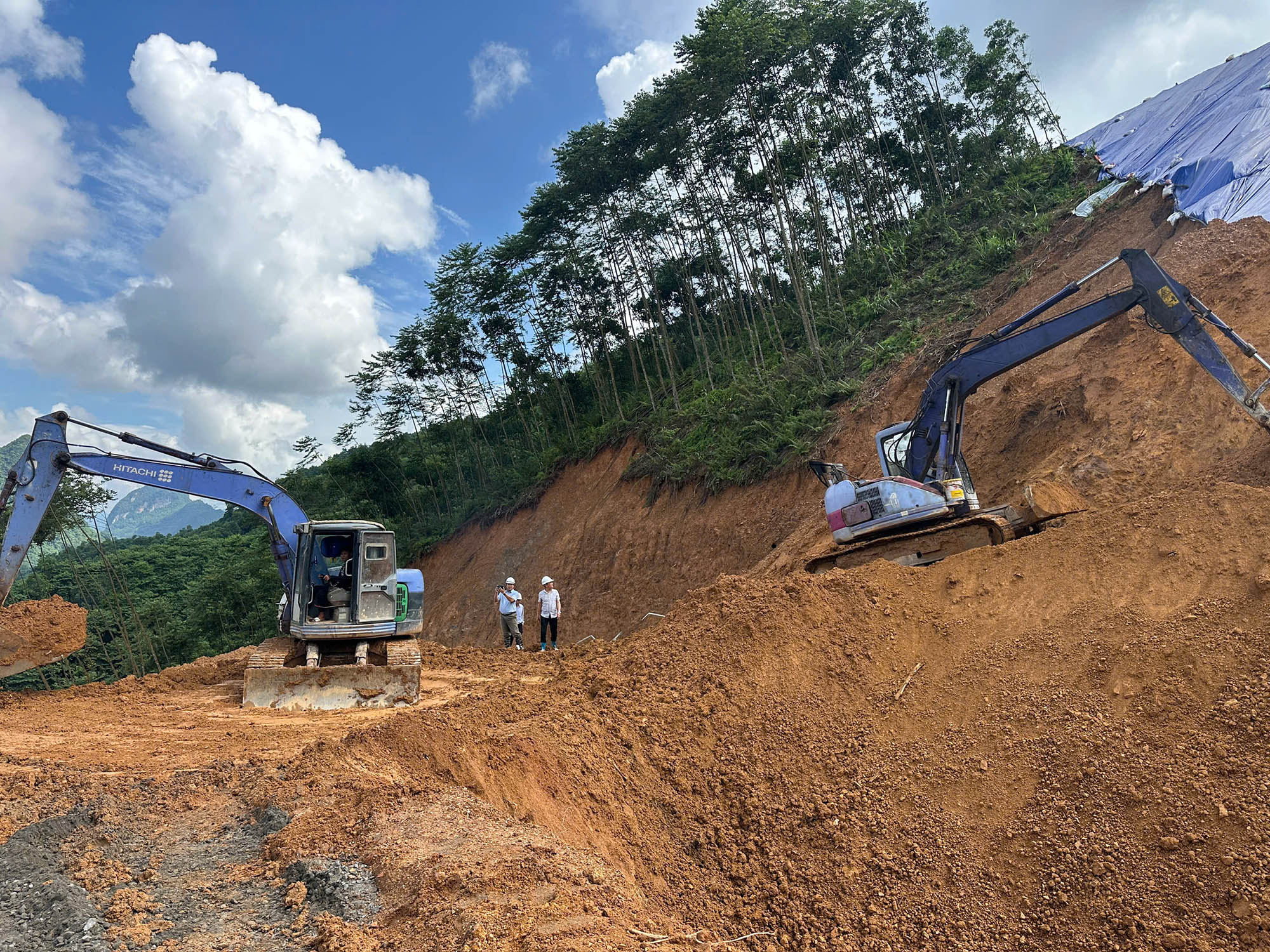

Trên công trường, nhà thầu bố trí máy móc đầy đủ tại hiện trường để đảm bảo thi công liên tục

Gói thầu số 5, do Công ty TNHH Phương Hạnh và Công ty TNHH Chế tạo cột thép Đông Anh thi công, cũng đang đối mặt với nhiều thử thách do thời tiết cực đoan. Đến nay, nhà thầu đã hoàn thành bê tông cốt thép tại 34/42 vị trí móng, dựng cột hoàn thành 10 vị trí và đang thi công tại 8 vị trí.

Theo ghi nhận thực tế tại VT227, nhà thầu đang triển khai công tác hố móng. Mưa lớn liên tục trong nhiều ngày qua khiến tuyến đường vào công trường bị lầy, lún ghiêm trọng, khiến việc vận chuyển vật tư bị ngưng trệ. Nhà thầu đã phải huy động lực lượng và máy móc khẩn trương sửa chữa lại đường ngay sau khi mưa dứt, đồng thời bổ sung xe máy xúc để hỗ đẩy xe vận chuyển thiết bị lên vị trí. Ngoài ra bố trí, tăng cường nhân lực thi công tại công trường.

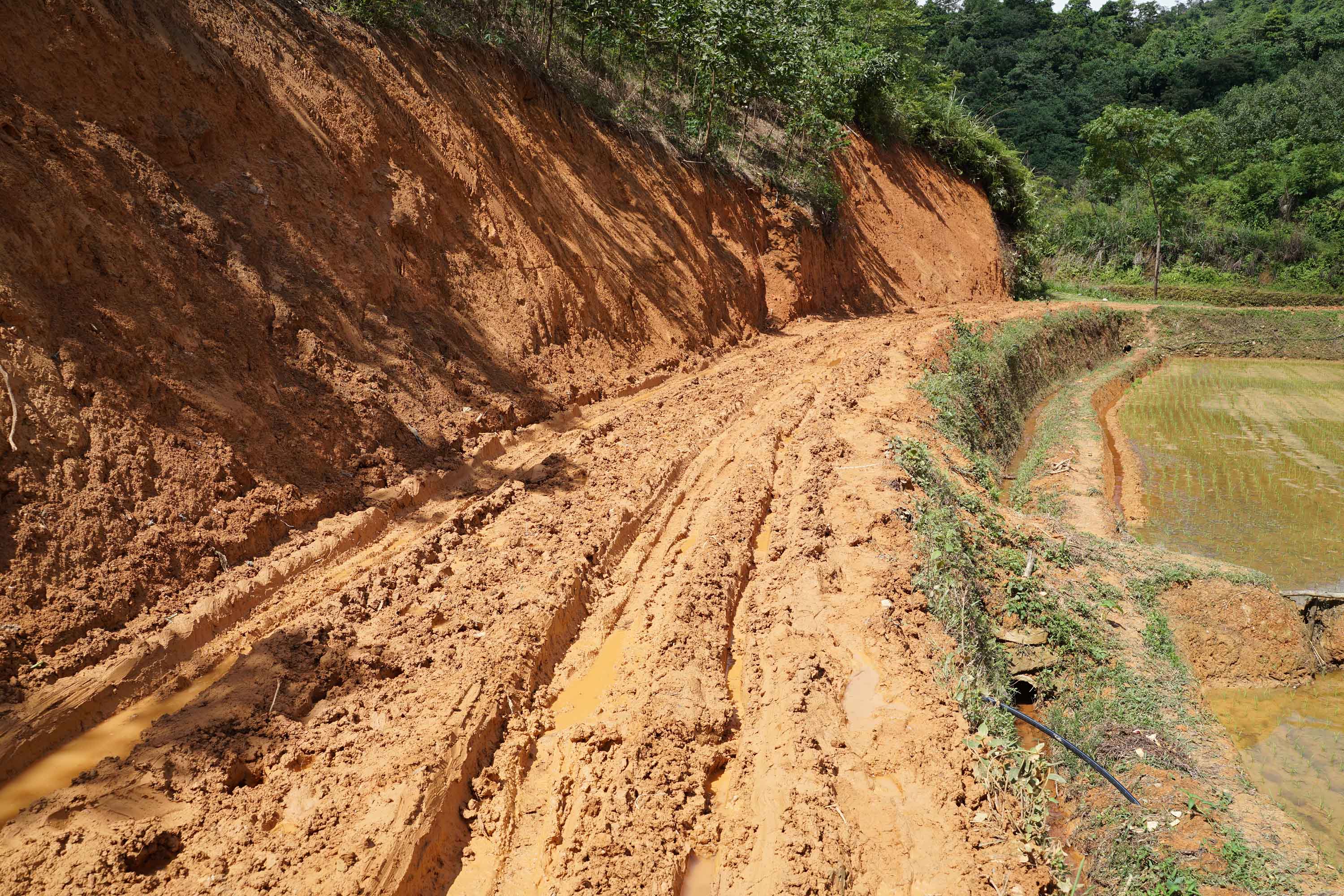

Đường tạm thi công VT227 bị lầy, lún do mưa lớn dài ngày

Mỗi vị trí là một “bài toán” khác nhau, có nơi khó vì địa hình dốc cao, có nơi lại bị chia cắt bởi đường tạm lầy, lún do mưa. Điều đó đòi hỏi các nhà thầu không chỉ cần năng lực kỹ thuật, mà còn phải quyết tâm cao độ, vượt khó trong tổ chức thi công.

Dự án đường dây 500kV Lào Cai – Vĩnh Yên có vai trò rất quan trọng đối với hệ thống điện quốc gia nhằm giải tỏa công suất các nhà máy thủy điện khu vực Tây Bắc và dự phòng truyền tải điện mua từ Trung Quốc nhằm đảm bảo mục tiêu cung ứng điện, đảm bảo an sinh xã hội các tỉnh khu vực phía Bắc nói chung. Các nhà thầu hiện nay đang tập trung vào giải quyết các điểm đường găng tiến độ, áp dụng tất cả các biện pháp để đẩy nhanh tiến độ thi công, đưa dự án “về đích” đúng mốc 19/8 theo chỉ đạo của Thủ tướng Chính phủ.

Xem thêm thông tin dự án đường dây 500kV Lào Cai - Vĩnh Yên tại đây


Minh Nghĩa 05/07/2025 - 08:45 (GMT+7)
Share

EVNSPC đóng điện, vận hành Trạm biến áp 110kV Lại Sơn (An Giang)

EVNSPC đóng điện, vận hành Trạm biến áp 110kV Lại Sơn (An Giang)

Sau 4 tháng khẩn trương thi công, Tổng công ty Điện lực miền Nam (EVNSPC) đóng điện thành công Trạm biếp áp 110kV Lại Sơn (đặc khu Kiên Hải, tỉnh An Giang) vào sáng 17/4. Công trình có ý nghĩa quan trọng trong việc đáp ứng nhu cầu điện cho sản xuất, sinh hoạt, dịch vụ, du lịch trên đảo Lại Sơn và các đảo lân cận, góp phần đảm bảo an ninh quốc phòng, giữ vững chủ quyền biển đảo Tổ quốc. Chủ tịch Hội đồng thành viên EVNSPC Lê Văn Trang trực tiếp chỉ đạo công tác đóng điện.


EVN tổ chức chương trình đào tạo hướng dẫn thực hiện công tác quản lý rủi ro

EVN tổ chức chương trình đào tạo hướng dẫn thực hiện công tác quản lý rủi ro

Ngày 16/4, Tập đoàn Điện lực Việt Nam (EVN) đã tổ chức chương trình đào tạo hướng dẫn thực hiện công tác quản lý rủi ro theo quy trình mới. Chương trình diễn ra theo hình thức trực tiếp kết hợp trực tuyến. Thành viên HĐTV EVN Cao Quang Quỳnh chủ trì chương trình.


Lãnh đạo EVNSPC kiểm tra, đôn đốc tiến độ các dự án cấp điện cho đặc khu Phú Quốc và Hội nghị APEC 2027

Lãnh đạo EVNSPC kiểm tra, đôn đốc tiến độ các dự án cấp điện cho đặc khu Phú Quốc và Hội nghị APEC 2027

Trước yêu cầu cấp bách của các dự án đảm bảo cấp điện cho đặc khu Phú Quốc (tỉnh An Giang) và Hội nghị cấp cao APEC 2027, trong các ngày 15-16/4/2026, Chủ tịch HĐTV Tổng công ty Điện lực miền Nam (EVNSPC) Lê Văn Trang đã trực tiếp đến làm việc và kiểm tra hiện trường thi công các dự án: Trạm biến áp 220kV Phú Quốc, Đường dây 110kV Phú Quốc – Bắc Phú Quốc, Đường dây 110kV Phú Quốc – Nam Phú Quốc.


EVN làm việc với tỉnh Đồng Nai về công tác đảm bảo điện năm 2026

EVN làm việc với tỉnh Đồng Nai về công tác đảm bảo điện năm 2026

Sáng 17/4, lãnh đạo Tập đoàn Điện lực Việt Nam (EVN) làm việc với Lãnh đạo UBNB tỉnh Đồng Nai về tình hình cung ứng điện 3 tháng đầu năm và kế hoạch năm 2026. Ông Nguyễn Kim Long - Ủy viên Ban Thường vụ Tỉnh ủy, Phó Chủ tịch thường trực UBND tỉnh Đồng Nai chủ trì buổi làm việc.


EVNCPC tăng cường giải pháp tiết kiệm điện mùa nắng nóng 2026

EVNCPC tăng cường giải pháp tiết kiệm điện mùa nắng nóng 2026

Trong bối cảnh dự báo nhu cầu phụ tải tăng cao, mùa nắng nóng năm nay gay gắt hơn so với năm trước, Tổng công ty Điện lực miền Trung (EVNCPC) triển khai đồng bộ, quyết liệt các giải pháp tiết kiệm điện theo chỉ đạo mới của Chính phủ và Tập đoàn Điện lực Việt Nam (EVN).
