Dự án đường dây Lào Cai - Vĩnh Yên: Đốc thúc tiến độ xây dựng một số vị trí “nóng” trên địa bàn tỉnh Yên Bái

06/06/2025 - 14:03 (GMT+7)

Sáng 6/6, Chủ tịch Hội đồng thành viên EVN Đặng Hoàng An tiếp tục kiểm tra hiện trường một số vị trí thi công khó khăn nhất thuộc gói thầu số 4, công trình đường dây 500kV Lào Cai - Vĩnh Yên, đoạn tuyến qua huyện Lục Yên, tỉnh Yên Bái.

Gói thầu số 4 bao gồm 51 vị trí móng, từ VT150 đến VT200, do Công ty Cổ phần Sông Đà 11 thi công. Trong ảnh: VT173

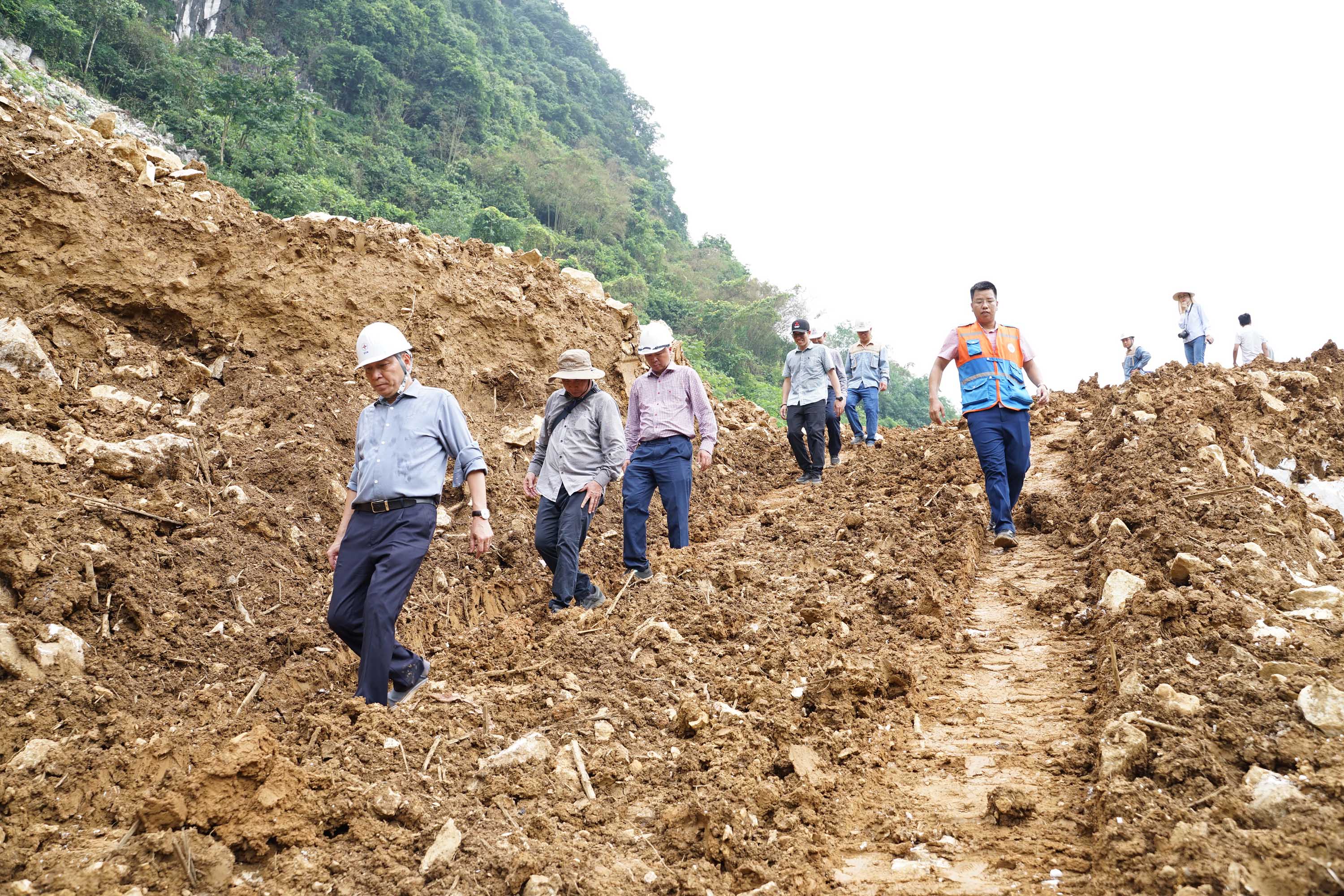

Chủ tịch Hội đồng thành viên EVN Đặng Hoàng An (đi đầu, bên trái) kiểm tra tiến độ vị trí VT166, là một trong những vị trí thi công rất khó khăn

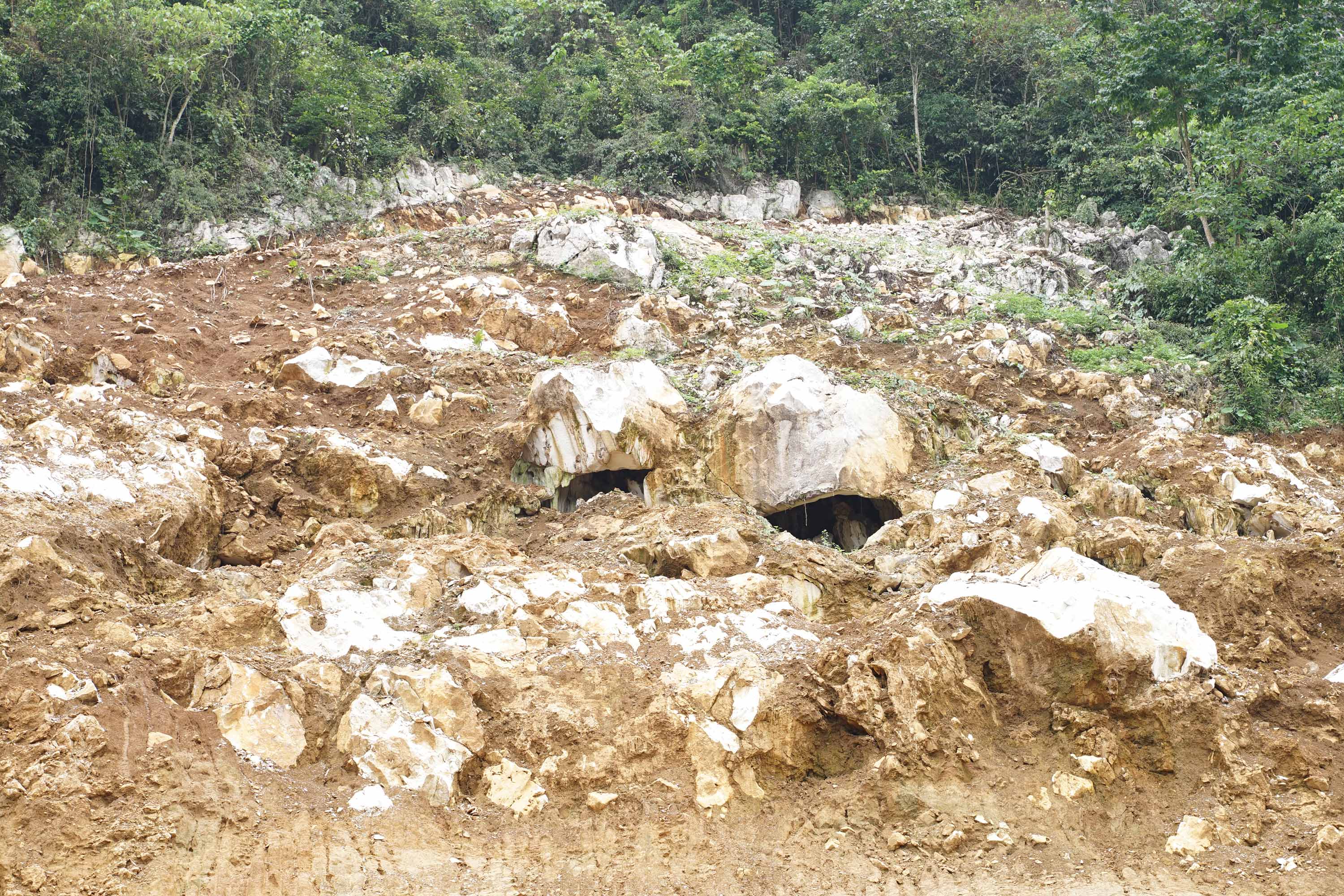

Địa chất đất đá xen kẹt, phía trên là núi đá khiến quá trình thi công gặp nhiều trở ngại. Đơn vị tư vấn thiết kế và nhà thầu tính toán kỹ lưỡng các giải pháp đảm bảo thi công an toàn.

Tại VT159 -  vị trí cột có khối lượng phải san gạt rất lớn, quá trình thi công lại gặp thời tiết mưa nhiều, do đó chưa thể đào hố móng. Chủ tịch HĐTV EVN yêu cầu các nhà thầu phải tăng cường nhân lực, bố trí thi công hợp lý, tranh thủ thời tiết khi tạnh nắng để gấp rút triển khai công việc

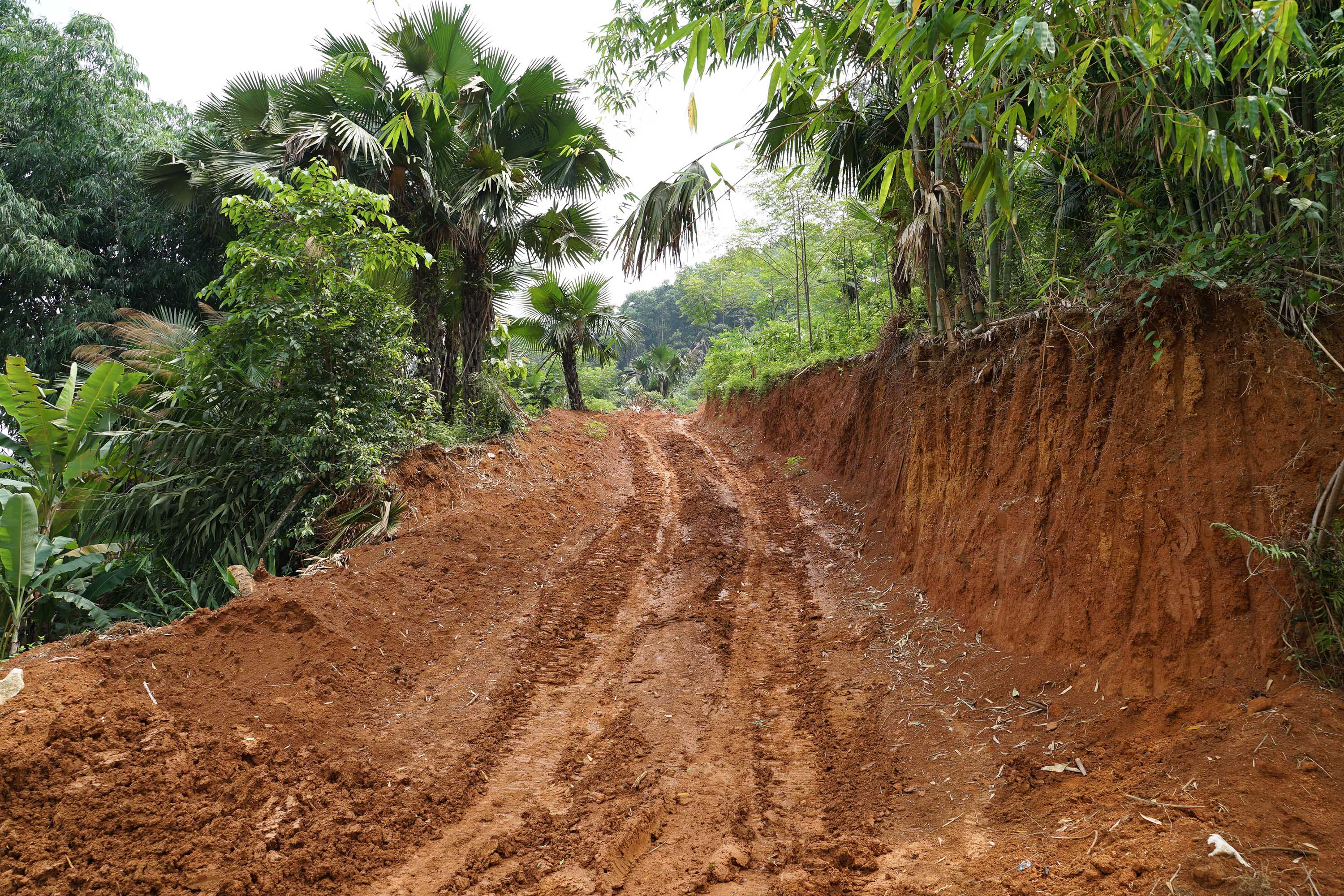

Đường tạm vào VT160 có độ dốc cao, nền đất gặp mưa dễ nhão, lún. Nhà thầu cho biết, ngay cả khi đã sử dụng xích quấn bánh xe vẫn không thể di chuyển trên đường tạm

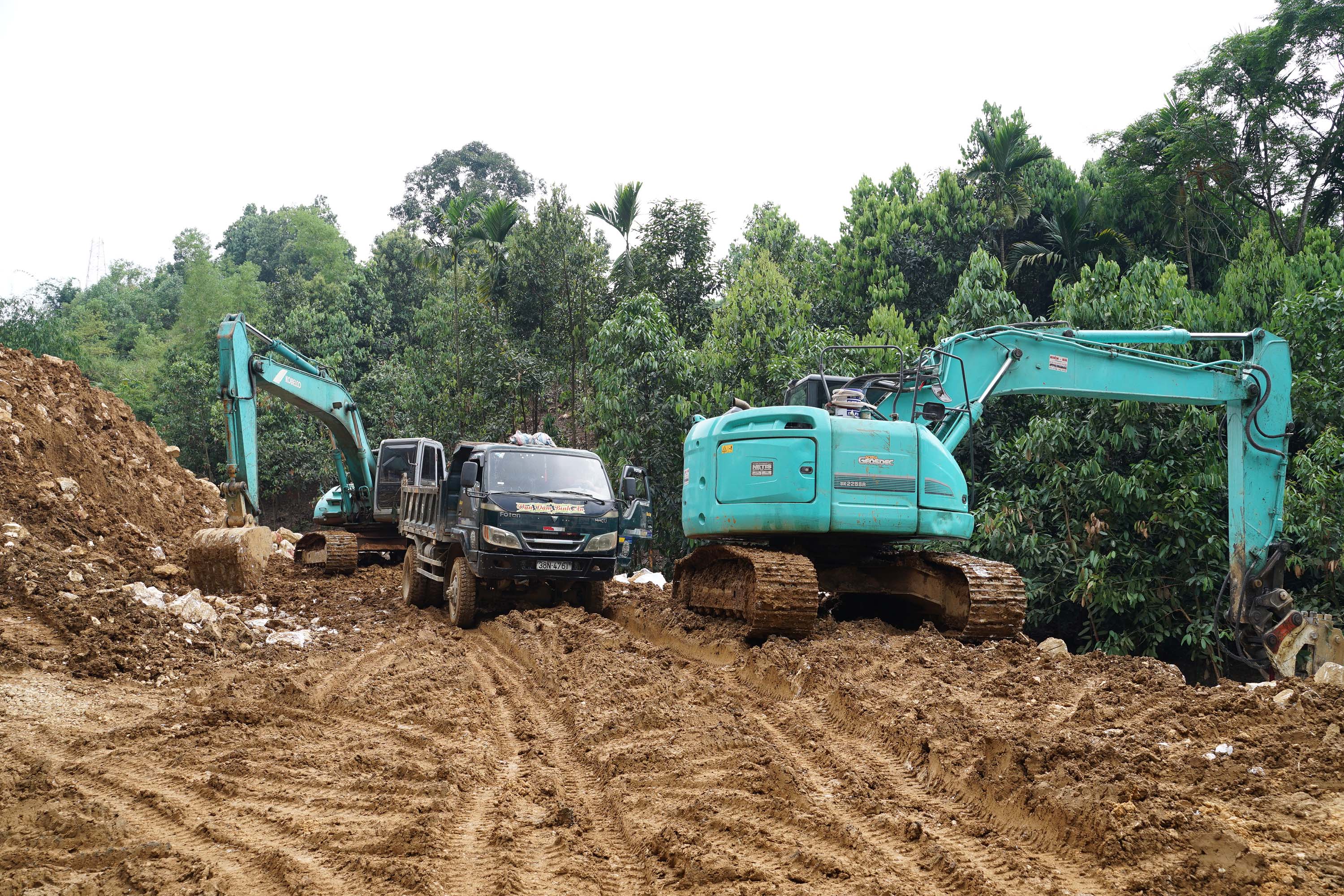

Trên công trường, nhà thầu bố trí máy móc đầy đủ tại hiện trường để sẵn sàng thi công khi trời tạnh ráo

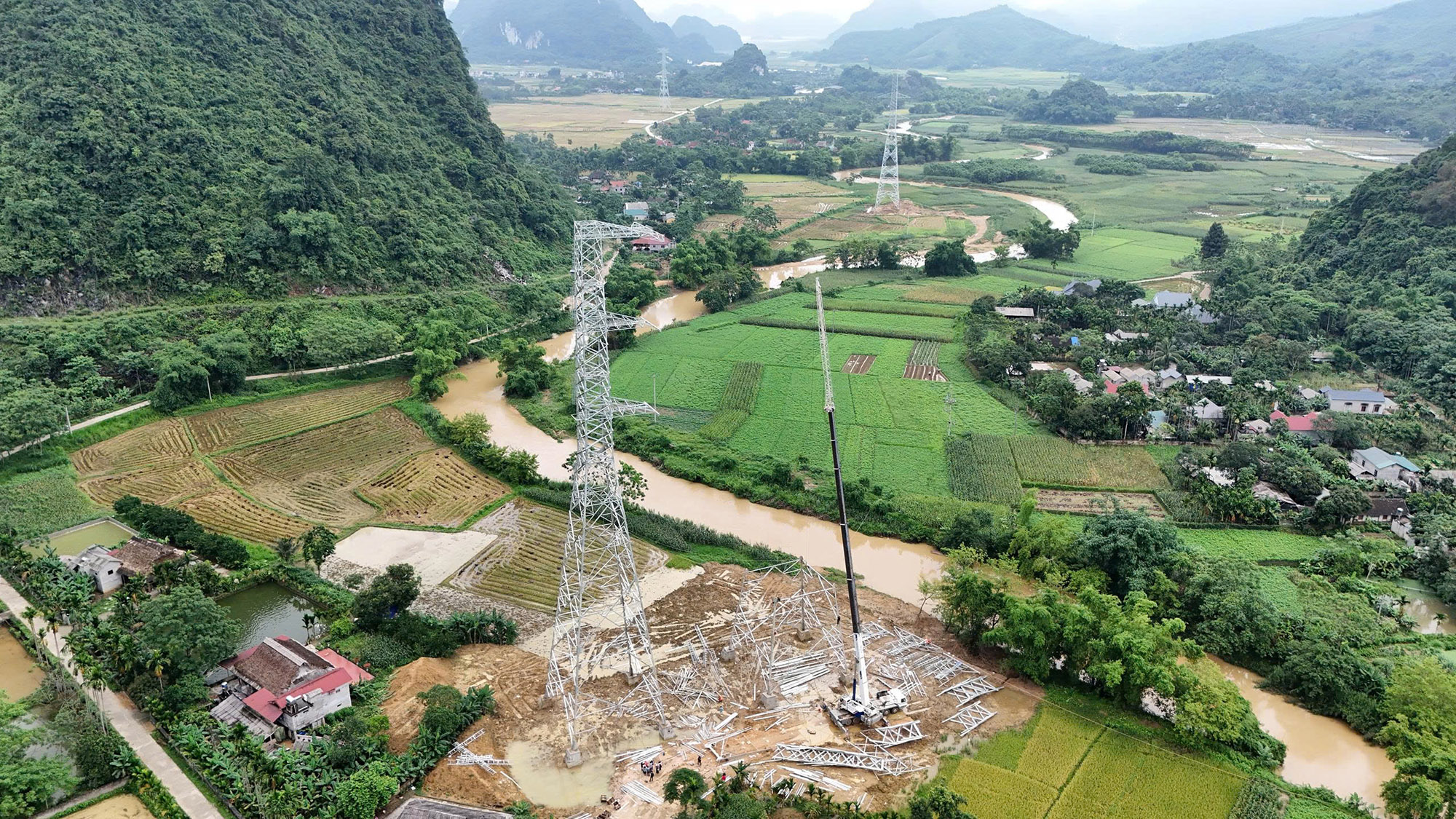

Trong gói 4, nhiều vị trí đã hoàn thành công tác hố móng và chuyển sang thi công dựng cột. Đây là nỗ lực lớn của Ban Quản lý dự án Điện 1 và nhà thầu trong bối cảnh thời tiết khó khăn. Trong ảnh: VT167

  • Trang evn.com.vn sẽ tiếp tục cập nhật thông tin về buổi kiểm tra của Chủ tịch HĐTV EVN

  • Xem thêm thông tin về dự án đường dây 500kV Lào Cai - Vĩnh Yên tại đây


Minh Nghĩa (thực hiện) 06/06/2025 - 14:03 (GMT+7)
Share

EVN triển khai loạt giải pháp đảm bảo điện mùa khô năm 2026

EVN triển khai loạt giải pháp đảm bảo điện mùa khô năm 2026

Bám sát tinh thần Nghị quyết số 70-NQ/TW của Bộ Chính trị và Chỉ thị 10/CT-TTg của Thủ tướng Chính phủ, Tập đoàn Điện lực Việt Nam (EVN) đã chủ động triển khai đồng bộ các giải pháp nhằm đảm bảo cung ứng điện cho cao điểm mùa khô năm 2026 và các tháng tiếp theo. Trong đó, thực hiện loạt giải pháp khuyến khích, hỗ trợ khách hàng lắp đặt điện mặt trời mái nhà tự sản xuất tự tiêu thụ; đẩy mạnh tuyên truyền các giải pháp tiết kiệm điện; giao chỉ tiêu cho các đơn vị trực thuộc triển khai nhanh chóng hệ thống pin lưu trữ năng lượng (BESS)...


EVNGENCO2 lập hai tổ công tác đôn đốc dự án xử lý khí thải tại các nhà máy nhiệt điện Phả Lại, Hải Phòng

EVNGENCO2 lập hai tổ công tác đôn đốc dự án xử lý khí thải tại các nhà máy nhiệt điện Phả Lại, Hải Phòng

Tổng công ty Phát điện 2 (EVNGENCO2) giao các tổ công tác bám sát hiện trường, đôn đốc triển khai dự án cải tạo hệ thống xử lý khí thải tại Nhà máy Nhiệt điện Phả Lại và Nhà máy Nhiệt điện Hải Phòng.


Nhịp thi công hối hả trên các công trình nguồn điện trọng điểm của EVN

Nhịp thi công hối hả trên các công trình nguồn điện trọng điểm của EVN

Bám sát mục tiêu tiến độ năm 2026, trên các công trường xây dựng nguồn điện trọng điểm mà Tập đoàn Điện lực Việt Nam (EVN) đang triển khai, có hàng nghìn kỹ sư, công nhân vẫn duy trì nhịp làm việc 3 ca liên tục không nghỉ vì “mạch nguồn năng lượng” quốc gia.


Máy điều hoà: Dùng sao để 'mát' cả túi tiền?

Máy điều hoà: Dùng sao để 'mát' cả túi tiền?

Hãy theo dõi Infographic dưới đây để bỏ túi ngay những "bí kíp" sử dụng điều hoà vừa mát rượi, vừa tiết kiệm.


Máy điều hoà: Dùng sao để 'mát' cả túi tiền?

Máy điều hoà: Dùng sao để 'mát' cả túi tiền?

Hãy theo dõi Infographic dưới đây để bỏ túi ngay những "bí kíp" sử dụng điều hoà vừa mát rượi, vừa tiết kiệm.
