Lãnh đạo EVN kiểm tra công trường Dự án Nhà máy Thủy điện tích năng Bác Ái

26/03/2026 - 13:45 (GMT+7)

Sáng 26/3, tại xã Bác Ái Tây, tỉnh Khánh Hòa, đoàn công tác của EVN do Phó Tổng giám đốc EVN Phạm Hồng Phương dẫn đầu có buổi kiểm tra tình hình thi công tại công trường Dự án Nhà máy Thủy điện tích năng Bác Ái.

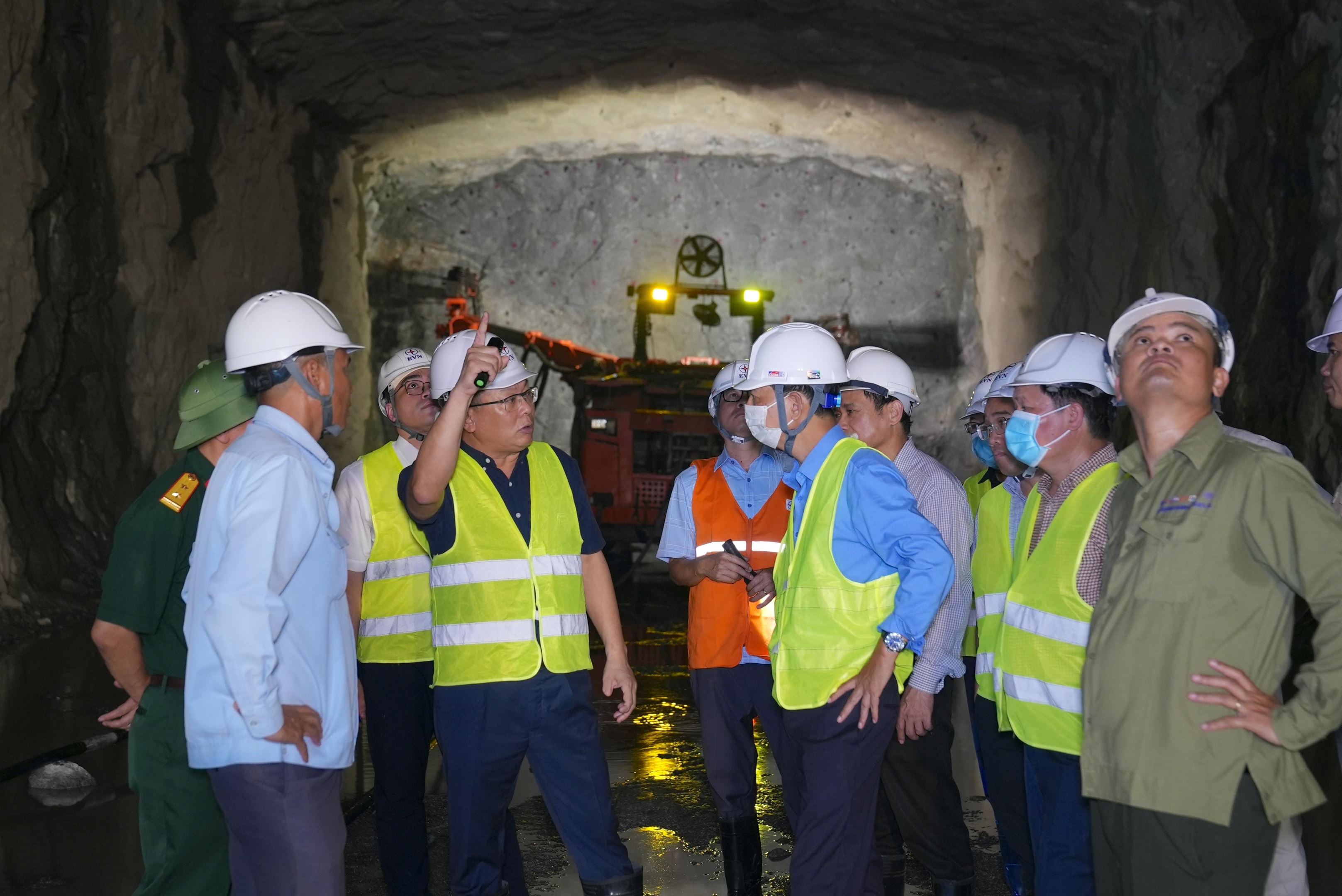

Theo báo cáo của Ban quản lý Dự án Điện 3 (EVNPMB3), trong Quý I/2026, nhiều hạng mục  “đường găng” của Dự án NMTĐ tích năng Bác Ái ghi nhận kết quả tích cực, góp phần củng cố tiến độ tổng thể. Trong ảnh: đại diện EVNPMB3 và các nhà thầu báo cáo Phó Tổng giám đốc EVN Phạm Hồng Phương (hàng đầu, thứ hai từ phải sang) kết quả tình hình thi công Quý I.

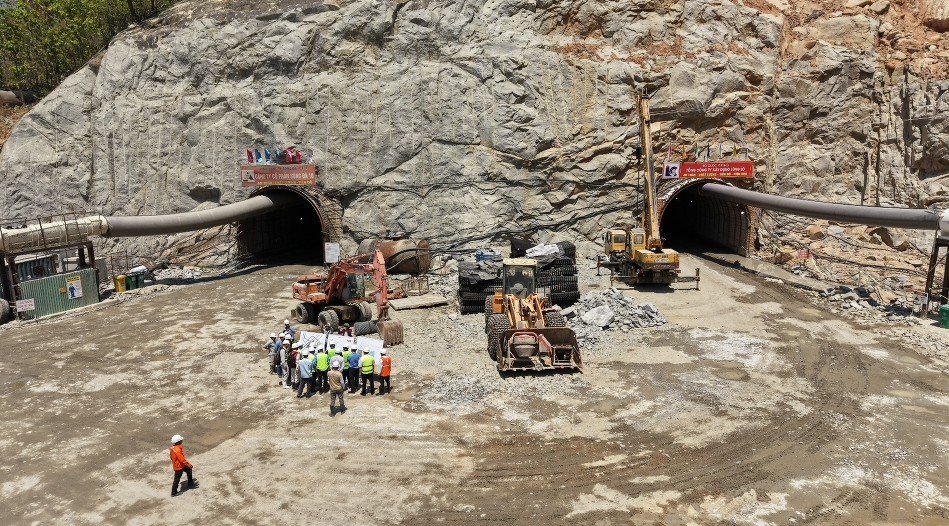

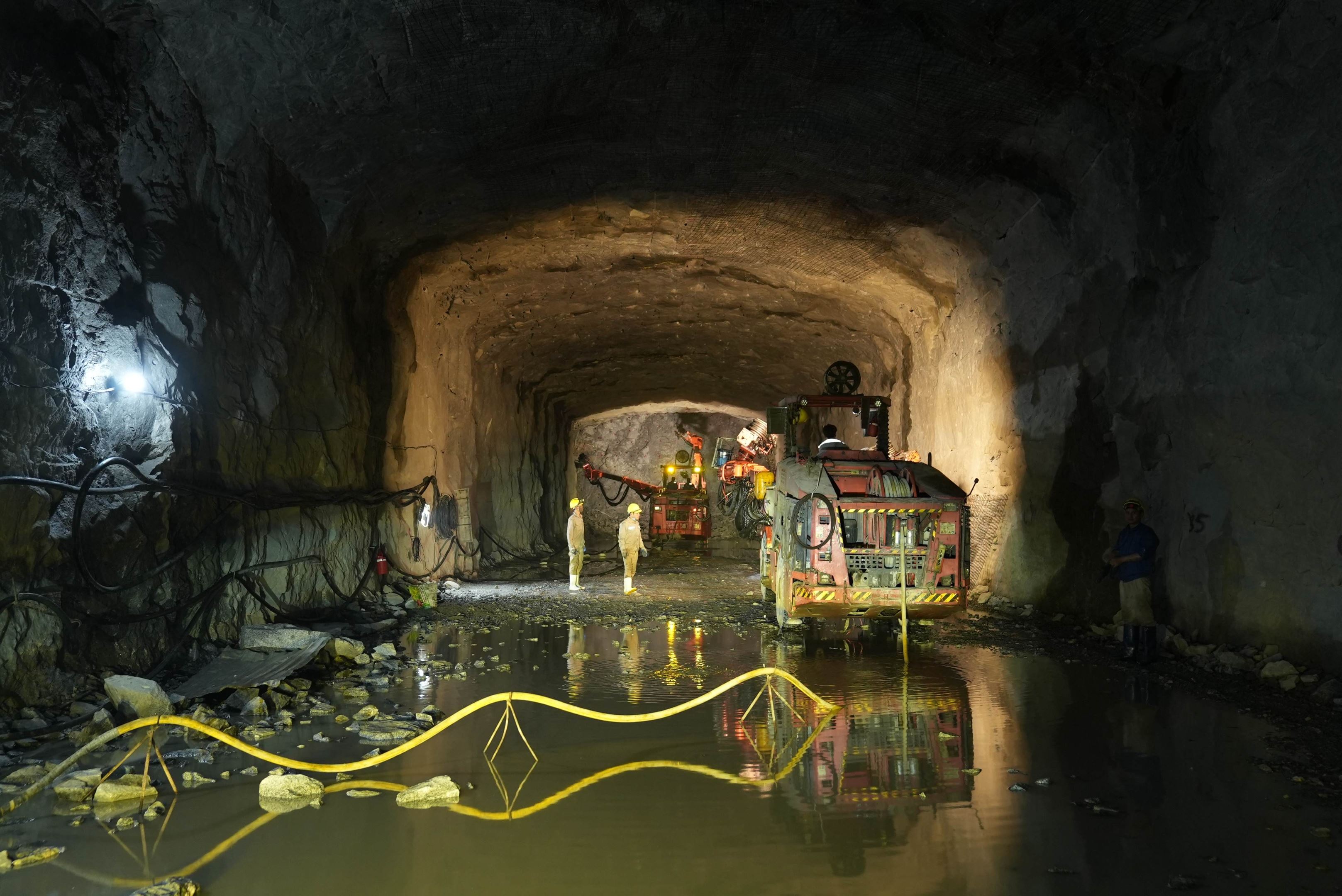

Tiếp đó, đoàn công tác đã kiểm tra tình hình tiến độ thi công tại các hầm thuộc dự án. Trong ảnh: Đoàn công tác kiểm tra công tác đào và gia cố nhà máy ngầm



Hạng mục nhà máy ngầm được triển khai thi công bắt đầu từ ngày 22/1/2026

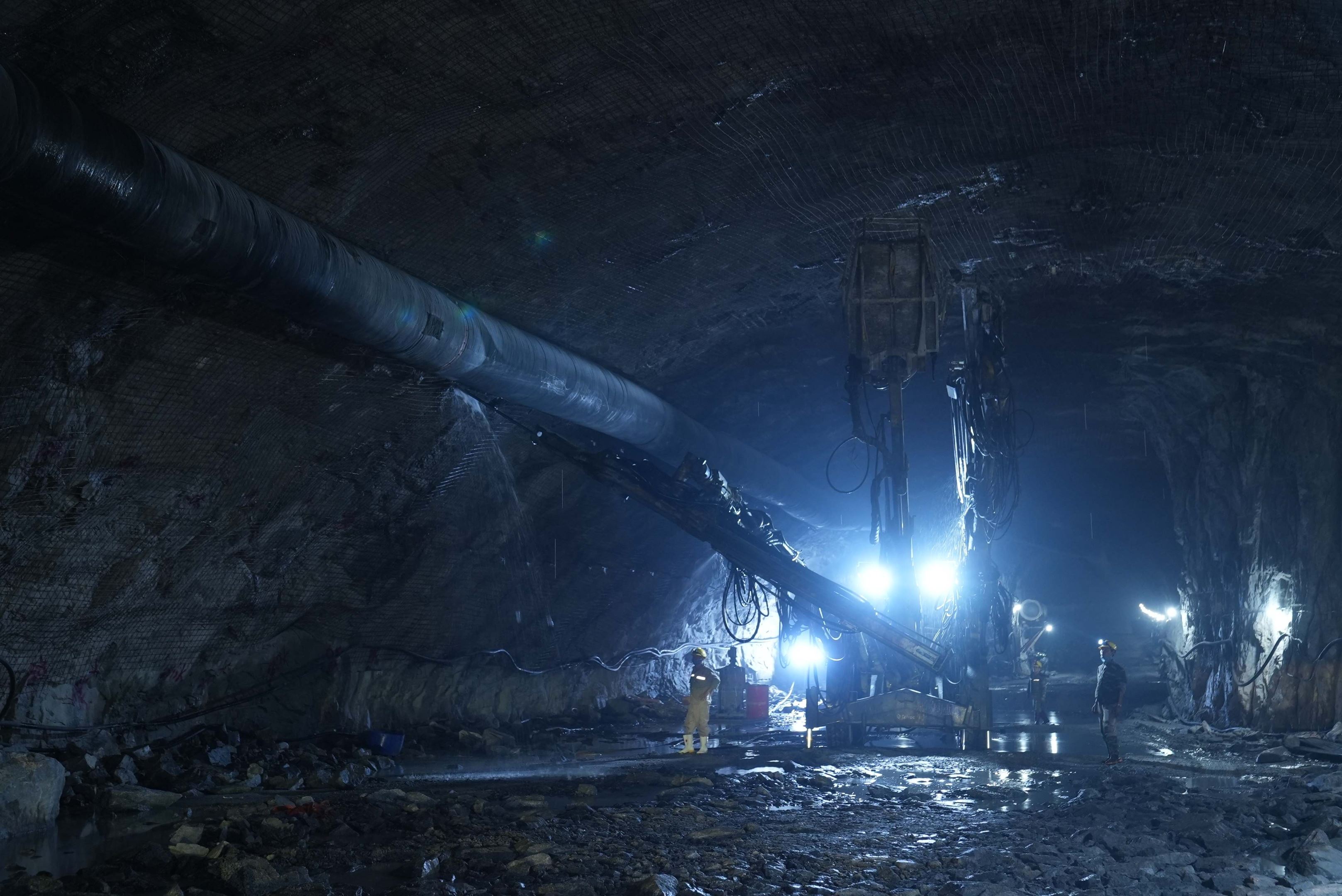

Hạng mục hầm thi công vận hành – cấp gió đạt khối lượng lũy kế khoảng trên 55%, hạng mục tháp van hạ lưu đã hoàn thành đào đất, đá hở, đang phun vảy bê tông gia cố mái tương đương 24,3% kế hoạch Quý I.

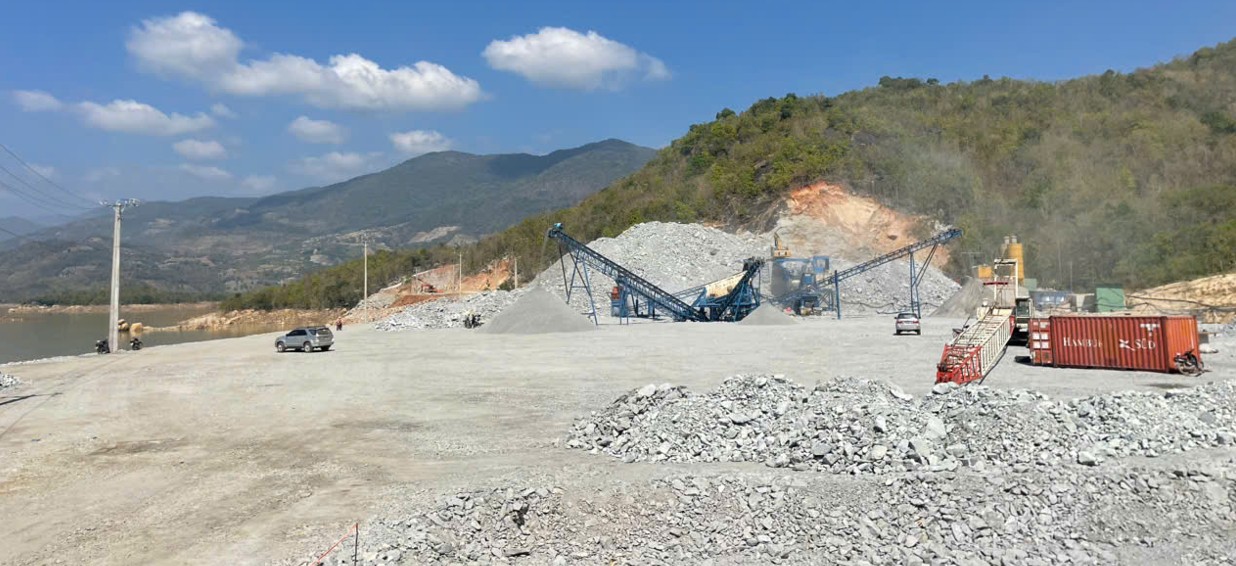

Đơn vị thi công đã hoàn thành lắp đặt thiết bị trạm nghiền ngày 8/3/2026 và đang thực hiện công tác thí nghiệm vật liệu nghiền trước khi nghiền sàng đại trà cốt liệu để cung cấp cho công trường. Theo đó, đất đá sau khi đào hầm sẽ được đưa đến 2 trạm nghiền sàng để tạo cấp phối đá dăm phục vụ công tác đắp đường thi công vận hành, nền đường trong các hầm, làm vật liệu phun vẩy bê tông gia cố mái ta luy, vòm hầm. Trong ảnh: Trạm nghiền sàng cốt liệu số 1.

Công trình thủy điện tích năng Bác Ái không chỉ là một dự án năng lượng quan trọng, mà còn mang lại nhiều lợi ích dài hạn về kinh tế, xã hội và môi trường

* Chiều cùng ngày, đoàn công tác có buổi làm việc với EVNPMB3 và liên danh nhà thầu về các vấn đề thi công trong Quý I/2026 cũng như kế hoạch thi công trong thời gian tới. Website evn.com.vn sẽ tiếp tục cập nhật về chương trình làm việc của lãnh đạo Tập đoàn cùng đoàn công tác.


Lê Na - Ngọc Linh 26/03/2026 - 13:45 (GMT+7)
Share

Thành viên HĐTV EVN Cao Quang Quỳnh tiếp và làm việc với đoàn Bộ Thủy lợi Trung Quốc

Thành viên HĐTV EVN Cao Quang Quỳnh tiếp và làm việc với đoàn Bộ Thủy lợi Trung Quốc

Chiều 17/11, tại Công ty Thủy điện Hòa Bình (tỉnh Phú Thọ), Thành viên Hội đồng thành viên Tập đoàn Điện lực Việt Nam (EVN) Cao Quang Quỳnh tiếp và làm việc với đoàn công tác Bộ Thủy lợi Trung Quốc do Thứ trưởng Lưu Đông Thuận dẫn đầu.


Thanh Hóa chấp thuận chủ trương đầu tư, nhà đầu tư Dự án Thủy điện Trung Sơn mở rộng

Thanh Hóa chấp thuận chủ trương đầu tư, nhà đầu tư Dự án Thủy điện Trung Sơn mở rộng

Phó Chủ tịch UBND tỉnh Thanh Hóa Mai Xuân Liêm ký ban hành Quyết định số 3816/QĐ-UBND ngày 11/11/2026 về việc chấp thuận chủ trương đầu tư đồng thời chấp thuận nhà đầu tư thực hiện Dự án Thủy điện Trung Sơn mở rộng đối với Công ty TNHH một thành viên Thủy điện Trung Sơn (thuộc Tổng công ty Phát điện 2).



Công ty Điện lực Huế tổ chức hội thao nhân kỷ niệm 50 năm thành lập

Công ty Điện lực Huế tổ chức hội thao nhân kỷ niệm 50 năm thành lập

Trong hai ngày 13 - 14/11, Công ty Điện lực Huế phối hợp với Công đoàn Công ty tổ chức Hội thao công nhân, viên chức, người lao động năm 2026, hướng tới kỷ niệm 50 năm thành lập Công ty (1976 - 2026) và hưởng ứng Ngày hội Văn hóa công nhân ngành Điện.


EVNNPC chủ động giải pháp đáp ứng nhu cầu điện tăng cao năm 2027

EVNNPC chủ động giải pháp đáp ứng nhu cầu điện tăng cao năm 2027

Dự báo công suất cực đại trên địa bàn quản lý có thể tăng tới 13,7% trong năm 2027, Tổng công ty Điện lực miền Bắc (EVNNPC) đang tập trung triển khai các giải pháp đầu tư lưới điện, quản lý nhu cầu sử dụng điện và phối hợp với các địa phương nhằm đáp ứng nhu cầu năng lượng cho phát triển kinh tế - xã hội.
