EVNNPT khẩn trương triển khai dự án đường dây 500kV Hải Phòng – Thái Bình

27/10/2025 - 18:09 (GMT+7)

Dự án đường dây 500kV Hải Phòng – Thái Bình đang được Tổng công ty Truyền tải điện Quốc gia (EVNNPT) chỉ đạo quyết liệt nhằm hoàn thành đúng kế hoạch trong năm 2025.

Đến nay, công tác bàn giao mặt bằng đã đạt 88/99 vị trí móng, trong đó đoạn qua TP Hải Phòng đã bàn giao 43/52 vị trí, đoạn qua Hưng Yên đã bàn giao 45/47 vị trí cho các nhà thầu thi công.

Về công tác thi công, đã đúc móng xong 28 vị trí, đang triển khai thi công 58 vị trí, đã lắp dựng hoàn thành 2 vị trí cột, đang lắp dựng 7 vị trí. Dù vậy, tiến độ cung cấp cột thép của nhà thầu chưa đảm bảo.

Về công tác giải phóng mặt bằng, tại TP Hải Phòng còn 9 vị trí chưa bàn giao được do chờ điều chỉnh thiết kế và các hộ dân chưa đồng ý nhận tiền theo phương án bồi thường.

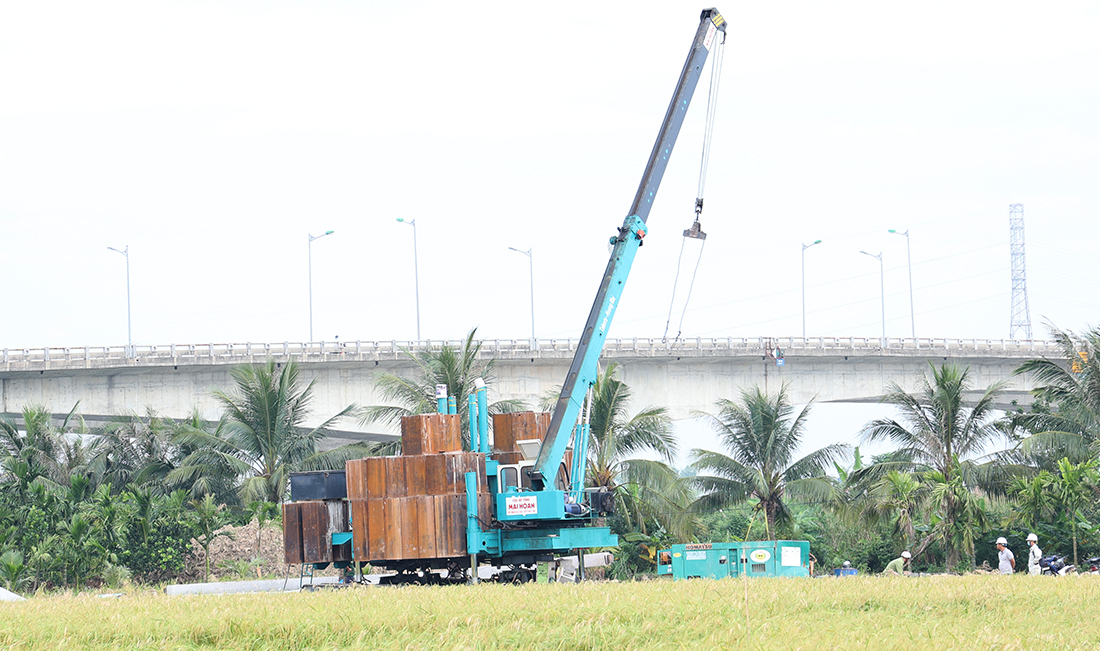

Thi công móng cọc dự án đường dây 500kV Hải Phòng – Thái Bình đoạn qua TP. Hải Phòng. Ảnh: Lê Linh

Kiểm tra hiện trường và họp rà soát tiến độ dự án vào ngày 27/10/2025, Chủ tịch HĐTV EVNNPT Nguyễn Tuấn Tùng yêu cầu các nhà thầu cần khẩn trương bố trí đủ thiết bị và nhân lực tại các vị trí móng cọc, đảm bảo việc đúc – vận chuyển – ép cọc đại trà được liên tục, không gián đoạn. Đồng thời, tổ chức đầy đủ các đội lắp dựng để triển khai ngay sau khi móng đủ điều kiện thi công.

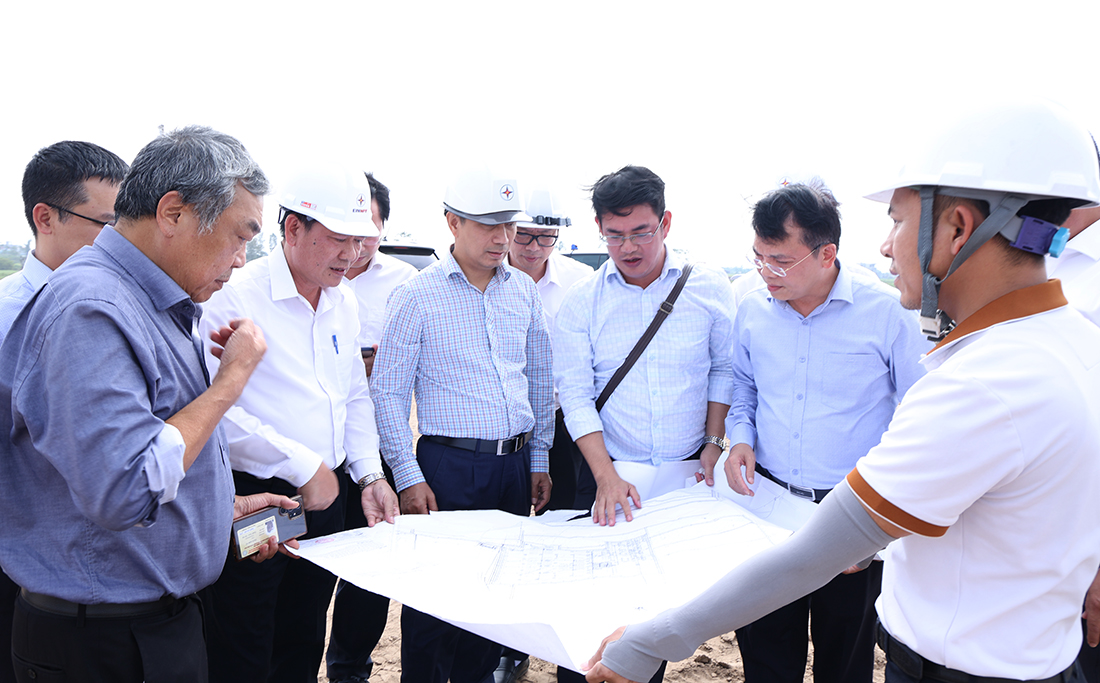

Chủ tịch HĐTV EVNNPT Nguyễn Tuấn Tùng và đoàn công tác kiểm tra tại dự án Trạm biến áp 500kV Thái Bình. Ảnh: Lê Linh

Với các gói thầu cung cấp và vận chuyển cột thép, các cột thép đã sản xuất nhưng chưa vận chuyển phải được giao trước ngày 03/11/2025; các cột còn lại phải hoàn thành giao hàng trước ngày 15/11/2025.

Với các vị trí giao chéo tuyến đường sắt Lào Cai – Hà Nội – Hải Phòng, Ban Quản lý dự án các công trình điện miền Bắc (NPMB) cần tiếp tục làm việc, đôn đốc Ban Quản lý đường sắt để sớm xác định tuyến điện di dời theo chỉ đạo của EVNNPT, đồng thời báo cáo kịp thời các vướng mắc vượt thẩm quyền để được giải quyết.

Chủ tịch Hội đồng thành viên EVNNPT yêu cầu Ban Tổng giám đốc Tổng công ty và NPMB tập trung chỉ đạo, tháo gỡ khó khăn tại các vị trí vướng mắc, quyết tâm cao nhất hoàn thành dự án trong năm 2025.

Dự án đường dây 500kV Hải Phòng – Thái Bình là công trình trọng điểm, có ý nghĩa đặc biệt trong việc đảm bảo an ninh năng lượng và phát triển kinh tế khu vực. Với quyết tâm cao của EVNNPT, NPMB và các đơn vị thi công, dự án đang được đẩy nhanh tiến độ, phấn đấu hoàn thành đúng kế hoạch, bảo đảm chất lượng và an toàn, góp phần nâng cao độ tin cậy của lưới điện truyền tải miền Bắc.

Dự án đường dây 500kV Hải Phòng – Thái Bình:

- Chủ đầu tư: Tổng công ty Truyền tải điện Quốc gia

- Quản lý dự án: Ban Quản lý dự án các công trình điện miền Bắc (NPMB)

- Khởi công: Ngày 17/8/2025

- Quy mô xây dựng: Đường dây 500kV 2 mạch dài 38,3km; trong đó đoạn qua TP Hải Phòng là 20,4 km (52 vị trí móng, 22 khoảng néo), đoạn qua tỉnh Hưng Yên là 17,9 km (47 vị trí móng, 15 khoảng néo).


Lê Linh 27/10/2025 - 18:09 (GMT+7)
Share

EVNSPC: Nỗ lực gỡ vướng các dự án trọng điểm cấp điện cho APEC 2027

EVNSPC: Nỗ lực gỡ vướng các dự án trọng điểm cấp điện cho APEC 2027

Nhằm đảm bảo cung cấp điện an toàn, tin cậy cho Hội nghị cấp cao APEC 2027 và phục vụ phát triển kinh tế - xã hội của đặc khu Phú Quốc, Tổng công ty Điện lực miền Nam (EVNSPC) đã chủ động đầu tư 3 dự án gồm: Trạm biến áp 220kV Phú Quốc, Đường dây 110kV Phú Quốc – Bắc Phú Quốc, Đường dây 110kV Phú Quốc – Nam Phú Quốc. Tuy nhiên, hiện nay cả ba dự án trên đều vẫn đang gặp một số rào cản, vướng mắc trong khâu bồi thường, giải phóng mặt bằng thi công.


Thực hiện Chỉ thị 09, Chỉ thị 10: EVNNPC vững tin khi có sự vào cuộc của cả hệ thống chính trị

Thực hiện Chỉ thị 09, Chỉ thị 10: EVNNPC vững tin khi có sự vào cuộc của cả hệ thống chính trị

Trong bối cảnh nhu cầu điện tăng cao, việc triển khai đồng bộ các giải pháp tiết kiệm điện, quản lý nhu cầu và phát triển điện mặt trời mái nhà là yêu cầu cấp thiết để bảo đảm an ninh năng lượng. Chủ tịch HĐTV EVNNPC Đỗ Nguyệt Ánh đã chia sẻ với www.evn.com.vn về giải pháp và quyết tâm thực hiện Chỉ thị 09 và Chỉ thị 10 của Chính phủ.


EVN triển khai loạt giải pháp đảm bảo điện mùa khô năm 2026

EVN triển khai loạt giải pháp đảm bảo điện mùa khô năm 2026

Bám sát tinh thần Nghị quyết số 70-NQ/TW của Bộ Chính trị và Chỉ thị 10/CT-TTg của Thủ tướng Chính phủ, Tập đoàn Điện lực Việt Nam (EVN) đã chủ động triển khai đồng bộ các giải pháp nhằm đảm bảo cung ứng điện cho cao điểm mùa khô năm 2026 và các tháng tiếp theo. Trong đó, thực hiện loạt giải pháp khuyến khích, hỗ trợ khách hàng lắp đặt điện mặt trời mái nhà tự sản xuất tự tiêu thụ; đẩy mạnh tuyên truyền các giải pháp tiết kiệm điện; giao chỉ tiêu cho các đơn vị trực thuộc triển khai nhanh chóng hệ thống pin lưu trữ năng lượng (BESS)...


Tổ máy 1 Nhà máy Nhiệt điện Quảng Trạch I hòa lưới lần đầu thành công

Tổ máy 1 Nhà máy Nhiệt điện Quảng Trạch I hòa lưới lần đầu thành công

Đây là bước tiến quan trọng, tạo tiền đề hướng tới phát điện tổ máy 1 Nhà máy Nhiệt điện Quảng Trạch I lên hệ thống điện quốc gia vào tháng 5 tới, góp phần bổ sung nguồn điện phục vụ nhu cầu phụ tải trong mùa nắng nóng.


Hơn 3.080 đảng viên trong EVN tham gia Hội nghị toàn quốc nghiên cứu, học tập, quán triệt và triển khai thực hiện Nghị quyết Trung ương 2

Hơn 3.080 đảng viên trong EVN tham gia Hội nghị toàn quốc nghiên cứu, học tập, quán triệt và triển khai thực hiện Nghị quyết Trung ương 2

Ngày 13/4, Bộ Chính trị, Ban Bí thư Trung ương Đảng tổ chức Hội nghị toàn quốc nghiên cứu, học tập, quán triệt và triển khai thực hiện Nghị quyết Hội nghị lần thứ hai Ban Chấp hành Trung ương Đảng khóa XIV. Tính riêng Tập đoàn Điện lực Việt Nam (EVN), có tổng số 3.088 đảng viên từ các tổ chức Đảng trực thuộc Đảng bộ EVN và các đơn vị của EVN có tổ chức Đảng trực thuộc cấp ủy địa phương đã tham gia học tập, quán triệt.
