EVNNPT tăng tốc Dự án Trạm biến áp 220kV Sầm Sơn, giữ mục tiêu đóng điện tháng 12

02/10/2026 - 16:01 (GMT+7)

Với mục tiêu đóng điện trong tháng 12/2026, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đang tập trung chỉ đạo Ban Quản lý dự án các công trình điện miền Trung (CPMB) và các nhà thầu đẩy nhanh tiến độ Dự án TBA 220kV Sầm Sơn và đường dây đấu nối 220kV Thanh Hóa – Sầm Sơn. Trong đó, xử lý dứt điểm các vướng mắc về giải phóng mặt bằng, tập trung thi công các hạng mục đường găng và tổ chức nghiệm thu cuốn chiếu được xác định là những nhiệm vụ trọng tâm.

Ngày 1/10, Quyền Tổng giám đốc EVNNPT Hoàng Xuân Khôi cùng đoàn công tác đã đi kiểm tra công trường và họp rà soát tiến độ thi công dự án. Tham gia đoàn công tác có lãnh đạo các ban của EVNNPT, lãnh đạo CPMB, Công ty Truyền tải điện 1, lãnh đạo các đơn vị tham gia dự án.

Còn hai điểm nghẽn mặt bằng

Dự án Trạm biến áp 220kV Sầm Sơn được xây dựng tại phường Nam Sầm Sơn, tỉnh Thanh Hóa, với quy mô hai máy biến áp tự ngẫu 220/110/22kV, công suất 250MVA mỗi máy; đồng thời dự phòng quỹ đất để lắp đặt máy biến áp thứ ba.

Đường dây 220kV Thanh Hóa – Sầm Sơn dài khoảng 40,1km, gồm hai mạch, kết nối từ Trạm biến áp 500kV Thanh Hóa đến Trạm biến áp 220kV Sầm Sơn.

Báo cáo tại buổi làm việc, Quyền Giám đốc CPMB Nguyễn Văn Tình cho biết công tác giải phóng mặt bằng đã có chuyển biến tích cực nhờ sự vào cuộc của chính quyền địa phương. Toàn bộ 110 hộ dân liên quan đến khu vực xây dựng trạm biến áp, với diện tích 5,24ha, đã bàn giao mặt bằng. Phần đường dây cũng đã hoàn thành bàn giao toàn bộ 111 vị trí móng cột. Đối với hành lang tuyến, mặt bằng đã được bàn giao tại 108/111 khoảng cột, tương ứng 54/56 khoảng néo.

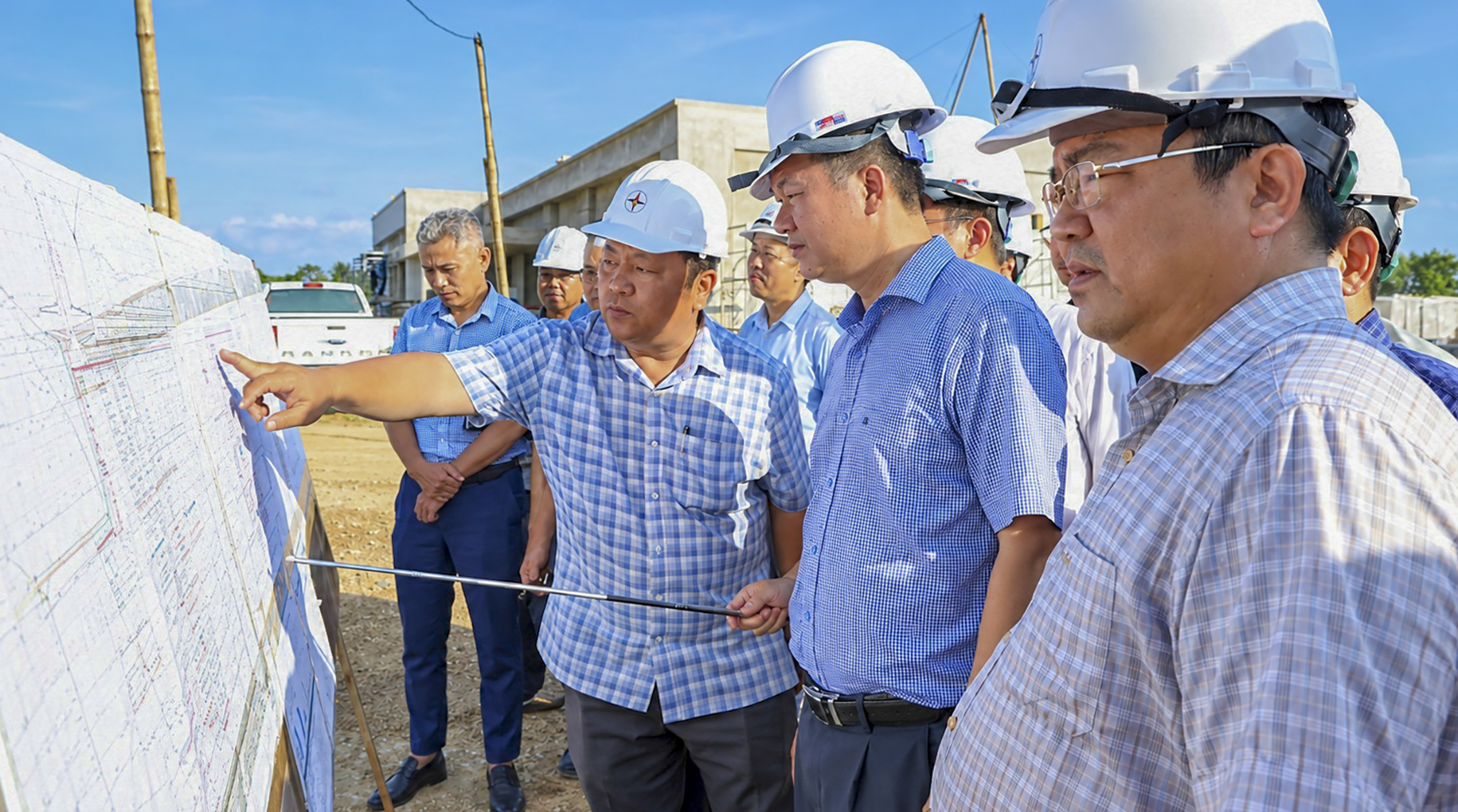

Quyền Tổng giám đốc EVNNPT Hoàng Xuân Khôi (thứ 2 từ phải sang) và đoàn công tác kiểm tra công trường thi công TBA 220kV Sầm Sơn và nghe báo cáo tiến độ triển khai dự án

Hai vị trí còn vướng gồm khoảng néo 59–60 tại phường Đông Quang và khoảng néo 87–92 tại xã Quảng Ninh. Đây là những điểm nằm trên đường găng, ảnh hưởng trực tiếp đến việc kéo dây và mục tiêu đóng điện dự án.

Tại khoảng néo 59–60, phương án bồi thường, hỗ trợ đã được phê duyệt cho bốn hộ dân, trong đó ba hộ đã nhận tiền. Hộ còn lại chưa đồng thuận với mức bồi thường, hỗ trợ đối với nhà cửa và vật kiến trúc.

Tại khoảng néo 87–92, phương án bồi thường đã được phê duyệt nhưng mới có 2/9 hộ nhận tiền. Các trường hợp còn lại đang hoàn thiện thủ tục thừa kế và xác nhận của ngân hàng. Theo kế hoạch, khu vực này dự kiến được bàn giao mặt bằng trước ngày 5/10/2026.

Trên công trường đường dây, toàn bộ 111 vị trí móng đã hoàn thành dựng cột; công tác kéo dây hoàn thành 47/56 khoảng néo, kéo cáp quang đạt 6/12 cuộn. Tại những khu vực đã có mặt bằng, các nhà thầu đang tổ chức thi công cuốn chiếu, đồng thời phối hợp xử lý các vị trí giao chéo với đường dây trung thế và đường giao thông để bố trí lịch cắt điện, kéo dây.

Tại Trạm biến áp 220kV Sầm Sơn, nhà điều khiển đã hoàn thành khoảng 95%; nhà trạm bơm 90%; nhà nghỉ ca và nhà bảo vệ đạt 85%; phần xây dựng bể nước phòng cháy, chữa cháy đạt khoảng 80%. Công tác san nền, thi công móng thiết bị và các hạng mục sân trạm đang được triển khai đồng thời.

Trong tháng 10 và 11/2026, các đơn vị sẽ tập trung hoàn thiện san nền, móng máy biến áp, móng thiết bị, mương cáp, hệ thống thoát nước, tiếp địa và phòng cháy, chữa cháy; đồng thời lắp đặt máy biến áp, thiết bị sân phân phối 220kV, 110kV cùng hệ thống điều khiển, bảo vệ và thông tin.

Bám tiến độ đến từng hạng mục

Sau khi kiểm tra công trường, Quyền Tổng giám đốc EVNNPT Hoàng Xuân Khôi ghi nhận nỗ lực của CPMB trong việc phối hợp với chính quyền địa phương tháo gỡ phần lớn vướng mắc về mặt bằng.

Nhấn mạnh ý nghĩa của dự án đối với việc bảo đảm điện phục vụ phát triển kinh tế – xã hội tỉnh Thanh Hóa, lãnh đạo EVNNPT yêu cầu CPMB tiếp tục phối hợp với phường Đông Quang, xã Quảng Ninh và hội đồng bồi thường địa phương, tập trung giải quyết dứt điểm hai vị trí còn vướng.

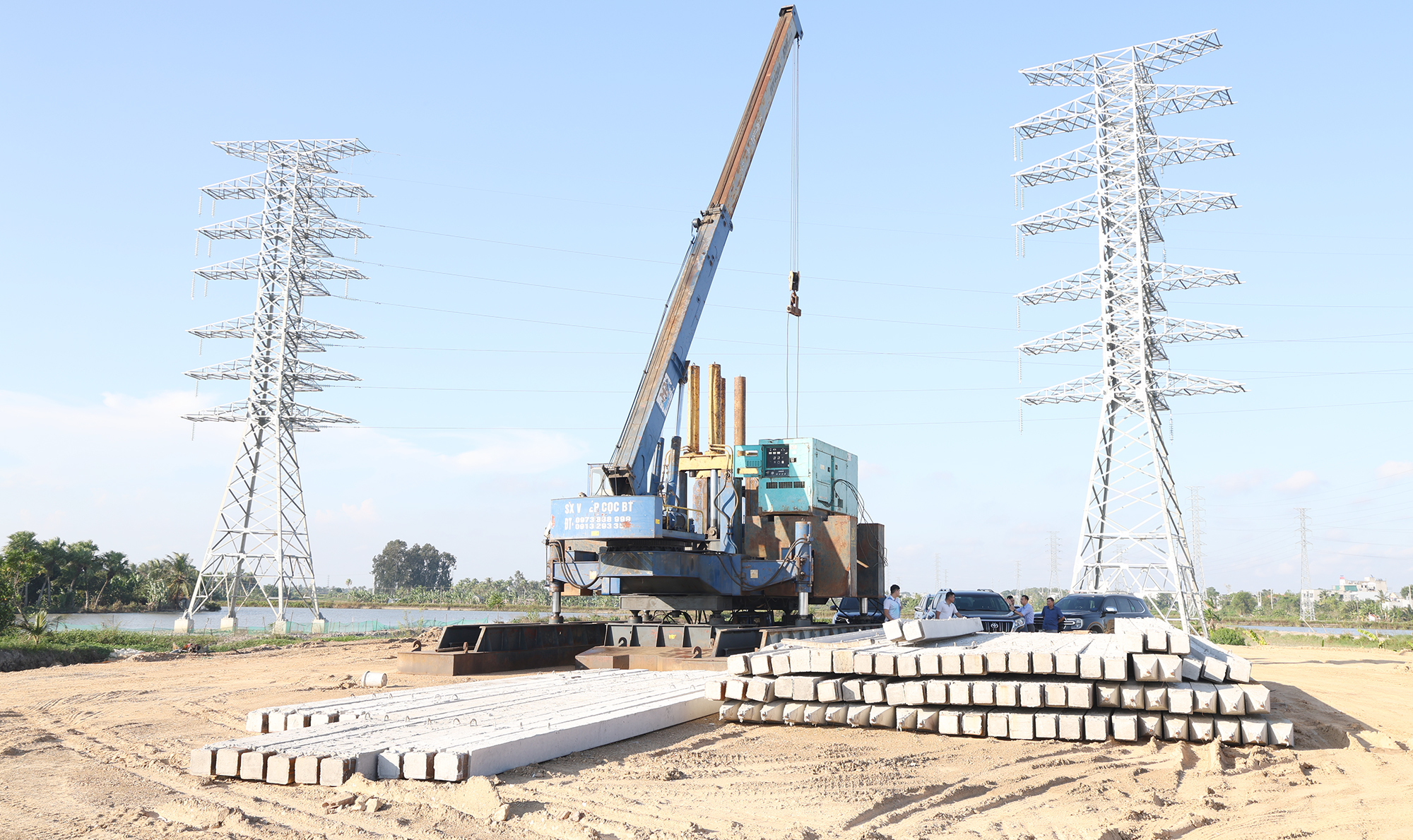

Dự án đang được tập trung thi công với quyết tâm hoàn thành đóng điện trong tháng 12/2026

Đối với phần trạm biến áp đang nằm trên đường găng, CPMB và các nhà thầu phải xây dựng lại kế hoạch chi tiết theo phương pháp tiến độ ngược từ mốc đóng điện; xác định rõ nhân lực, thiết bị và thời hạn hoàn thành từng phần việc. Các hạng mục san nền khu vực thiết bị, móng máy biến áp, móng thiết bị và cột cổng phía đường dây phải được ưu tiên nguồn lực.

Các nhà thầu xây lắp được yêu cầu tăng mũi thi công, tổ chức làm việc theo ca và triển khai đồng thời tại các khu vực đã có mặt bằng; chuẩn bị sẵn nhân lực, phương tiện để kéo dây ngay sau khi hai khoảng néo còn lại được bàn giao.

Cùng với thi công, hồ sơ nghiệm thu phải được hoàn thiện song song, xử lý dứt điểm tồn tại tại những hạng mục đã hoàn thành. Công tác an toàn phải được kiểm soát chặt chẽ, đặc biệt tại các vị trí giao chéo với đường giao thông và đường dây điện đang vận hành.

EVNNPT cũng yêu cầu đơn vị tư vấn giám sát tăng cường bám công trường, kiểm soát tiến độ, chất lượng và an toàn; kịp thời chấn chỉnh những nhà thầu chậm tiến độ. Tư vấn thiết kế phải phối hợp xử lý nhanh các vấn đề kỹ thuật phát sinh, trong đó có khoảng cách pha – đất, san nền, ép cọc và quan trắc lún.

Từ nay đến mốc đóng điện, EVNNPT, CPMB cùng các nhà thầu sẽ tiếp tục rà soát tiến độ theo từng ngày, tập trung nguồn lực cho các hạng mục đường găng. Việc đưa dự án vào vận hành trong tháng 12/2026 sẽ góp phần tăng cường năng lực cung cấp điện, đáp ứng nhu cầu phụ tải và phục vụ phát triển kinh tế – xã hội của tỉnh Thanh Hóa.


Lê Linh 02/10/2026 - 16:01 (GMT+7)
Share

EVNHCMC đạt giải “Thương hiệu Vàng TP.HCM” năm 2026

EVNHCMC đạt giải “Thương hiệu Vàng TP.HCM” năm 2026

Tối 13/10, tại TP.HCM, Tổng công ty Điện lực TP.HCM (EVNHCMC) vinh dự được UBND TP.HCM trao giải thưởng “Thương hiệu Vàng TP.HCM” (HCMC Brand Award) năm 2026, với chủ đề “Đổi mới và bền vững”. Lần thứ ba được nhận giải thưởng này, Tổng công ty cũng đồng thời lọt Top 10 “Thương hiệu được yêu thích năm 2026”.



Khai giảng lớp đào tạo cán bộ quản lý cấp 2 năm 2026 khu vực miền Bắc

Khai giảng lớp đào tạo cán bộ quản lý cấp 2 năm 2026 khu vực miền Bắc

Ngày 14/10, tại Hà Nội, Tập đoàn Điện lực Việt Nam (EVN) phối hợp với Trường Quản trị và Kinh doanh (HSB) - Đại học Quốc gia Hà Nội tổ chức khai giảng lớp đào tạo cán bộ quản lý cấp 2 năm 2026 khu vực miền Bắc (Elite MBA 12), với sự tham gia của 22 học viên đến từ các đơn vị trong Tập đoàn.


EVN ủng hộ 100 triệu đồng cho Quỹ “Vì người nghèo” phường Ba Đình

EVN ủng hộ 100 triệu đồng cho Quỹ “Vì người nghèo” phường Ba Đình

Chiều 14/10, tại Hà Nội, Tập đoàn Điện lực Việt Nam (EVN) trao 100 triệu đồng ủng hộ Quỹ “Vì người nghèo” phường Ba Đình, hưởng ứng Tháng cao điểm Vì người nghèo và an sinh xã hội năm 2026.


Đoàn Thanh niên EVN được khen thưởng về thành tích trong Chiến dịch Thanh niên tình nguyện hè năm 2026

Đoàn Thanh niên EVN được khen thưởng về thành tích trong Chiến dịch Thanh niên tình nguyện hè năm 2026

Đoàn Thanh niên EVN và 2 cá nhân được nhận Bằng khen của Đoàn Thanh niên Chính phủ vì đã có thành tích xuất sắc trong tổ chức, triển khai Chiến dịch Thanh niên tình nguyện Hè năm 2026.
