Tham gia đoàn công tác có ông Bùi Văn Kiên - Phó Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT), đại diện Ban Quản lý đầu tư xây dựng EVNNPT, Ban Quản lý dự án các công trình điện miền Bắc (NPMB).
Dự án Trạm biến áp 220kV Yên Dũng và đường dây đấu nối được xây dựng tại phường Cảnh Thụy, TP. Bắc Ninh. Trạm có quy mô lắp đặt 2 máy biến áp 220kV, công suất mỗi máy 250MVA. Đường dây 220kV hai mạch dài khoảng 0,11km, đấu nối vào đường dây Phả Lại – Quang Châu hiện hữu. Đường dây 35kV dài khoảng 1km cấp điện tự dùng cho trạm.
Đến nay, mặt bằng trạm biến áp và đường dây đấu nối 220kV đã được bàn giao. Các hạng mục san nền, nhà điều khiển, nhà trạm bơm, móng trụ, kết cấu thép xà, cột và tường rào cơ bản hoàn thành. Mương cáp chính ngoài trời đạt khoảng 80%; các mương cáp nhánh đang được tập trung thi công để hoàn thành trong tháng 10.

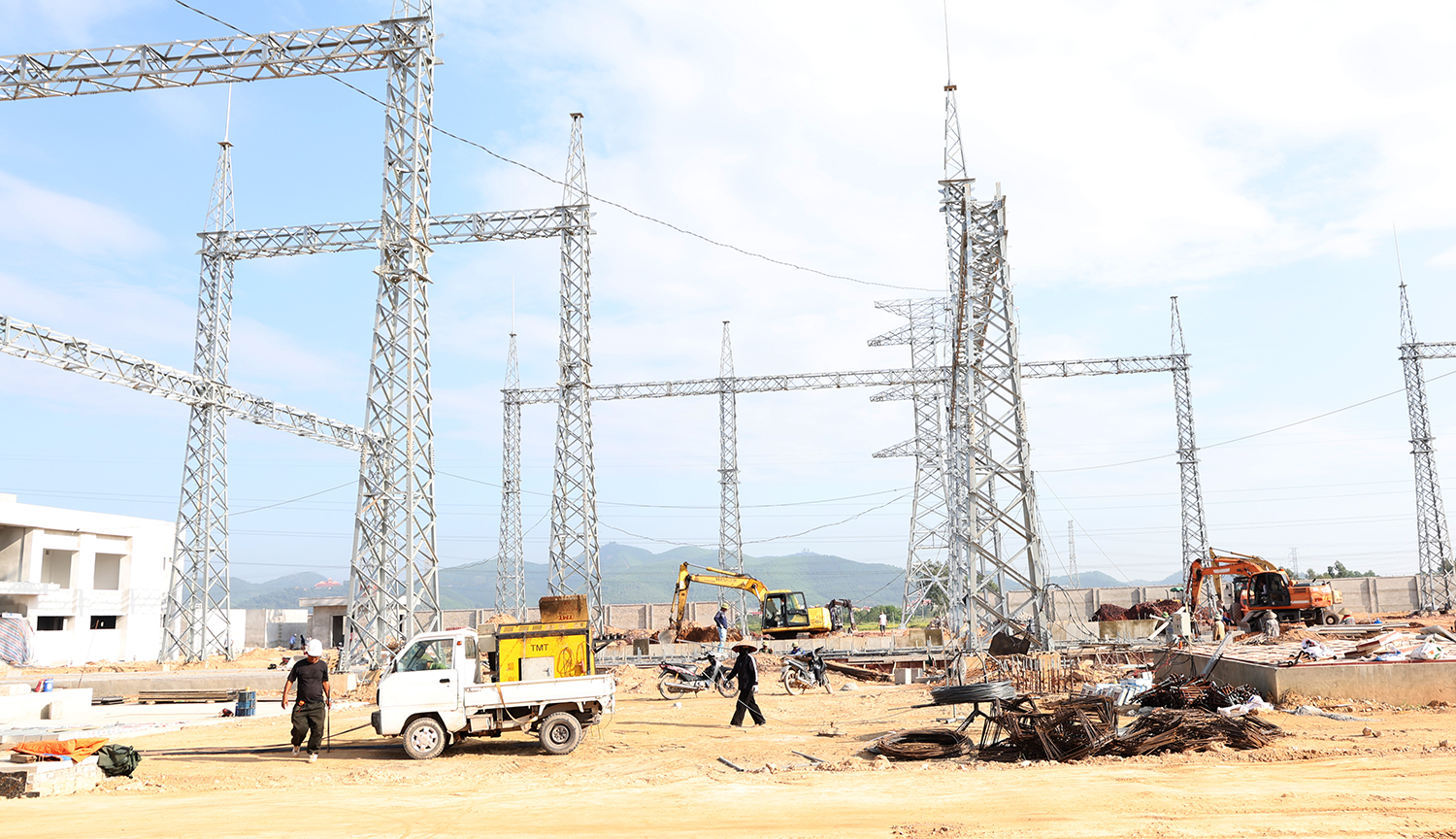

Công trường thi công xây dựng Trạm biến áp 220kV Yên Dũng
Đối với phần móng thiết bị, phía 220kV đã hoàn thành 99/183 móng, đủ điều kiện triển khai lắp dựng trụ thiết bị; phía 110kV đã hoàn thành đổ đế 89/105 móng.
Theo kế hoạch, thiết bị nhất thứ 220kV, 110kV và các máy biến áp 220kV – 250MVA sẽ được đưa đến công trường từ cuối tháng 10 để tổ chức lắp đặt, thí nghiệm và hiệu chỉnh.
EVNNPT đã chỉ đạo NPMB và các nhà thầu huy động tối đa nguồn lực, tổ chức thi công 3 ca/ngày. Khoảng 60 công nhân đang làm việc tại các khu vực sân phân phối 220kV, 110kV và các hạng mục xây dựng khác. Trước tình trạng thiếu nhân lực thi công do nhiều dự án lớn cùng triển khai trên địa bàn, EVNNPT đang phối hợp điều động thêm lực lượng, đặc biệt cho giai đoạn lắp đặt và thí nghiệm thiết bị.
Nhấn mạnh dự án có ý nghĩa quan trọng để cung cấp điện cho TP. Bắc Ninh – địa phương có nhu cầu điện tăng cao phục vụ phát triển kinh tế – xã hội, Chủ tịch Hội đồng thành viên EVN yêu cầu EVNNPT, NPMB và các nhà thầu tập trung cao độ, rà soát tiến độ từng hạng mục và từng ngày. Trên cơ sở đó, các đơn vị phải bố trí hợp lý nhân lực, máy móc, vật tư và tổ chức thi công đồng bộ, không để công việc tồn đọng ảnh hưởng đến kế hoạch lắp đặt, thí nghiệm, nghiệm thu và đóng điện.

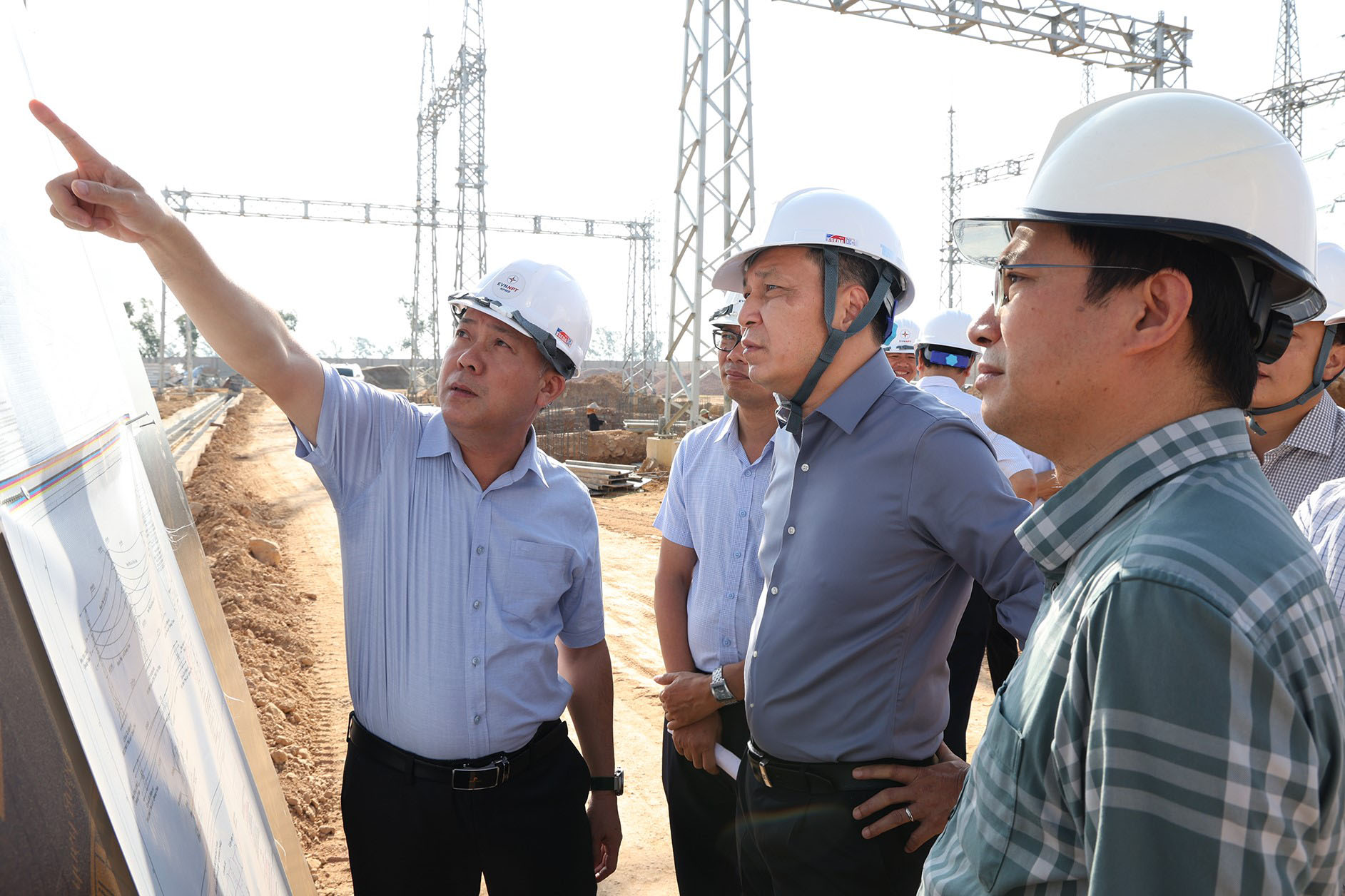

Chủ tịch Hội đồng thành viên EVN Đặng Hoàng An (thứ hai, từ phải sang) nghe báo cáo tình hình thi công trên công trường
Lãnh đạo EVN cũng yêu cầu khẩn trương tháo gỡ khó khăn về nhân lực xây dựng; tăng ca, tăng kíp tại những hạng mục đường găng và nâng cao hiệu quả phối hợp giữa các lực lượng trên công trường. Trách nhiệm của từng đơn vị, nhà thầu phải được xác định rõ; công tác kiểm tra, giám sát và đôn đốc cần thực hiện thường xuyên.
Cùng với yêu cầu về tiến độ, Chủ tịch Hội đồng thành viên EVN lưu ý các đơn vị phải kiểm soát chặt chẽ chất lượng công trình, tuân thủ nghiêm quy định về an toàn lao động trong suốt quá trình thi công, lắp đặt và thí nghiệm thiết bị; nỗ lực cao nhất để hoàn thành, đóng điện dự án trong tháng 11/2026.
Lê Linh
