Hoàn thành dự án đường dây truyền tải 220kV giải tỏa công suất Nhà máy điện Nhơn Trạch 3

03/11/2025 - 10:19 (GMT+7)

Dự án đường dây 220kV Nhà máy điện Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái được Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban Quản lý dự án Truyền tải điện (NPTPMB) phối hợp với các đơn vị liên quan đóng điện thành công vào chiều 31/10/2025.

Được khởi công vào tháng 12/2024, dự án đường dây 220kV NMĐ Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái có quy mô xây dựng tuyến đường dây trên không 220kV xuất phát từ nhà máy điện Nhơn Trạch 3 đấu nối vào đường dây 220kV Mỹ Xuân - Cát Lái hiện hữu, đi qua địa bàn các xã Đại Phước và Phước An, tỉnh Đồng Nai.

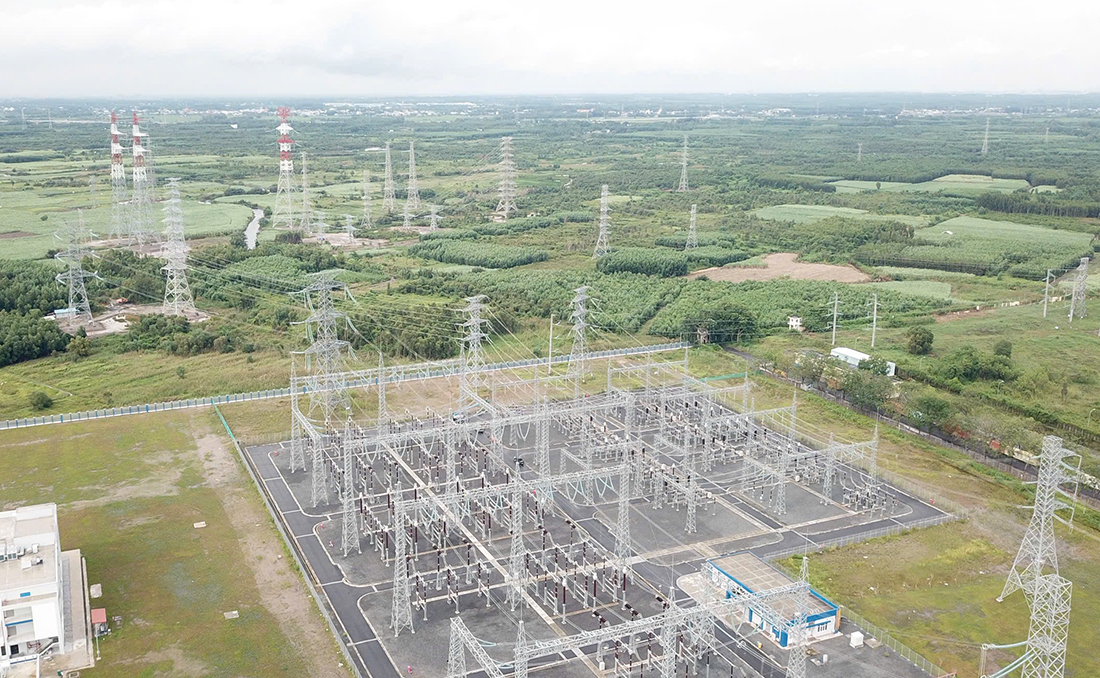

Đường dây 220kV Nhà máy điện Nhơn Trạch 3 - rẽ Mỹ Xuân - Cát Lái từ sân phân phối Nhà máy điện Nhơn Trạch 3. Ảnh: Lê Linh

Ông Lê Tuấn Anh – Phó Giám đốc Ban Quản lý dự án Truyền tải điện (NPTPMB) cho biết: Đây là dự án có ý nghĩa đặc biệt quan trọng, đảm nhận nhiệm vụ giải tỏa công suất của Nhà máy điện Nhơn Trạch 3 lên hệ thống điện quốc gia, đồng thời góp phần đảm bảo cung cấp điện ổn định cho khu vực miền Nam.

Trong quá trình triển khai, dự án gặp rất nhiều khó khăn, vướng mắc, nhất là trong khâu chấp thuận chủ trương đầu tư và bồi thường, giải phóng mặt bằng (BTGPMB). Để đảm bảo tiến độ theo yêu cầu, song song với việc hoàn thiện các thủ tục hành chính, NPTPMB đã chủ động phối hợp chặt chẽ với chính quyền địa phương, tích cực tuyên truyền, vận động các hộ dân có đất bị ảnh hưởng đồng thuận bàn giao mặt bằng cho đơn vị thi công.

Về tổ chức thi công, Ban đã chỉ đạo các nhà thầu huy động tối đa nhân lực, phương tiện và thiết bị, khẩn trương triển khai với tinh thần “chỉ bàn làm, không bàn lùi”, “xuyên lễ, xuyên ngày nghỉ”. Các đơn vị thi công đã làm việc liên tục ngày đêm, tập trung mọi nguồn lực để đẩy nhanh tiến độ, hoàn thành các hạng mục theo đúng kế hoạch.

Điều kiện thi công của dự án cũng hết sức khắc nghiệt. Tuyến đường dây đi qua khu vực địa hình chật hẹp, sình lầy, khiến việc vận chuyển vật tư, thiết bị gặp nhiều trở ngại. Phần lớn vật tư phải được chuyển bằng ghe, thuyền kết hợp thủ công; nhiều vị trí công nhân phải khuân vác thủ công cát, đá, xi măng vào tuyến; còn máy móc thi công phải vận chuyển bằng xà lan hoặc thuyền mới tiếp cận được vị trí.

Nhờ sự chỉ đạo sát sao của Chính phủ, Bộ Công Thương, Ban Chỉ đạo Nhà nước, EVN và EVNNPT, cùng với sự hỗ trợ tích cực của chính quyền tỉnh Đồng Nai và nỗ lực bền bỉ của NPTPMB, dự án đã được hoàn thành đúng tiến độ đề ra.

Việc đưa công trình vào vận hành có ý nghĩa to lớn, giúp giải phóng công suất Nhà máy điện Nhơn Trạch 3 vào hệ thống điện quốc gia, đảm bảo cung cấp điện an toàn, liên tục cho trung tâm phụ tải khu vực TP. Hồ Chí Minh và vùng lân cận, đồng thời tăng cường liên kết hệ thống điện 220kV, nâng cao độ tin cậy, linh hoạt trong vận hành và ổn định cho toàn hệ thống điện quốc gia.

Dự án do EVNNPT làm chủ đầu tư, NPTPMB thay mặt chủ đầu tư quản lý điều hành dự án, Công ty Truyền tải điện 4 quản lý vận hành sau khi dự án hoàn thành.


Lê Linh 03/11/2025 - 10:19 (GMT+7)
Share

Hưởng ứng, tham gia Giải thưởng về thông tin đối ngoại và Giải báo chí “Vì sự nghiệp Đại đoàn kết toàn dân tộc”

Hưởng ứng, tham gia Giải thưởng về thông tin đối ngoại và Giải báo chí “Vì sự nghiệp Đại đoàn kết toàn dân tộc”

Đảng uỷ Tập đoàn Điện lực Việt Nam (EVN) đã có công văn số 715-CV/ĐU ngày 22/6/2026 gửi cấp ủy các tổ chức đảng trực thuộc, Ban Chấp hành Công đoàn Điện lực Việt Nam, Ban Chấp hành Đoàn Thanh niên Tập đoàn về việc hưởng ứng, tham gia Giải thưởng về thông tin đối ngoại và Giải báo chí “Vì sự nghiệp Đại đoàn kết toàn dân tộc”.


Tiết kiệm điện: Hiệu quả từ sự chung tay của chính quyền, ngành Điện và người dân

Tiết kiệm điện: Hiệu quả từ sự chung tay của chính quyền, ngành Điện và người dân

Thực hiện chỉ đạo của Thủ tướng Chính phủ, cả nước đang hướng tới mục tiêu tiết kiệm tối thiểu 3% tổng điện năng tiêu thụ toàn quốc trong năm 2026 và tối thiểu 10% trong các tháng cao điểm nắng nóng (từ tháng 4 đến tháng 7). Ghi nhận của evn.com.vn tại TP Hồ Chí Minh cho thấy nhiều kết quả tích cực từ sự đồng hành giữa ngành Điện, chính quyền và người dân.


EVNNPT chủ động các giải pháp bảo đảm vận hành lưới điện truyền tải trong cao điểm nắng nóng 2026

EVNNPT chủ động các giải pháp bảo đảm vận hành lưới điện truyền tải trong cao điểm nắng nóng 2026

Dự báo nắng nóng gay gắt tiếp tục xuất hiện tại nhiều khu vực trong những ngày cuối tháng 6/2026, kéo theo nhu cầu sử dụng điện tăng cao. Trên cơ sở kinh nghiệm vận hành trong đợt phụ tải lập đỉnh cuối tháng 5 vừa qua, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đang triển khai đồng bộ các giải pháp kỹ thuật, tổ chức vận hành và ứng dụng công nghệ nhằm bảo đảm hệ thống truyền tải điện quốc gia vận hành an toàn, liên tục và tin cậy.


Công văn số 714-CV/ĐU ngày 22/6/2026: Quán triệt và triển khai các văn bản của Đảng

Công văn số 714-CV/ĐU ngày 22/6/2026: Quán triệt và triển khai các văn bản của Đảng

Thực hiện chỉ đạo của Đảng ủy Tập đoàn Điện lực Việt Nam tại văn bản số 714-CV/ĐU ngày 22/6/2026, Trung tâm Truyền thông và Thông tin Điện lực đăng tải các văn bản của Đảng, để tuyên truyền sâu rộng trong Tập đoàn Điện lực Việt Nam.


Sẵn sàng các phương án đảm bảo cung ứng điện phục vụ phát triển kinh tế và đời sống Nhân dân

Sẵn sàng các phương án đảm bảo cung ứng điện phục vụ phát triển kinh tế và đời sống Nhân dân

Sáng ngày 22/6, tại trụ sở Bộ Công Thương, Bộ trưởng Lê Mạnh Hùng đã chủ trì cuộc làm việc với Tập đoàn Điện lực Việt Nam (EVN) và các đơn vị liên quan nhằm đánh giá toàn diện công tác đảm bảo cung ứng điện trong 6 tháng đầu năm 2026, giải pháp trong thời gian tới trước những khó khăn và thách thức do điều kiện thời tiết diễn biến phức tạp, nhu cầu phụ tải tiếp tục tăng cao.
