Lãnh đạo EVN đốc thúc tiến độ triển khai các dự án tại Trung tâm Điện lực Quảng Trạch

26/09/2025 - 10:53 (GMT+7)

Ngày 26/9, tại xã Phú Trạch, tỉnh Quảng Trị, Phó Tổng giám đốc EVN Nguyễn Tài Anh chủ trì họp giao ban công trường dự án Nhà máy Nhiệt điện Quảng Trạch I và dự án Cơ sở hạ tầng Trung tâm Điện lực Quảng Trạch.

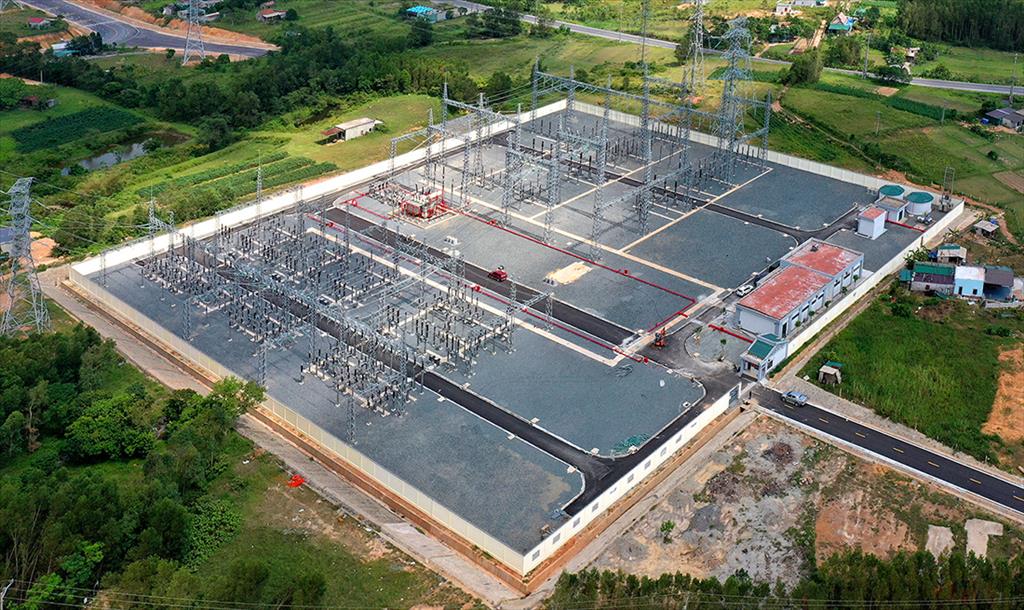

Phó Tổng giám đốc EVN Nguyễn Tài Anh chủ trì cuộc họp

Cuộc họp được kết nối trực tuyến với điểm cầu trụ sở EVN (Hà Nội).

Theo báo cáo của Ban Quản lý dự án Điện 2 (EVNPMB2), nhiều hạng mục đã đạt được những kết quả đáng ghi nhận. Đối với dự án Cơ sở hạ tầng thuộc Trung tâm Điện lực Quảng Trạch, phần xây dựng bến nhập than, cầu dẫn đã hoàn thành. Các thiết bị bốc dỡ than đang được lắp đặt trên bến cảng. Phần băng tải, thiết bị phụ trợ cũng đã lắp đặt 72,2% kế hoạch.

Đối với Dự án Nhà máy Nhiệt điện Quảng Trạch I, tiến độ tổng thể của dự án đã đạt khoảng 96%. Công tác thiết kế và mua sắm lần lượt đạt 99,6% và 99,5%, công tác thi công, lắp đặt đạt 91%. Dự án đã thực hiện thành công việc đóng điện máy biến áp chính vào ngày 29/4/2025 và đốt dầu tổ máy 1 vào ngày 16/8/2025. Các hạng mục chính khác như kho than, bãi thải xỉ, kênh nhận nước làm mát đang được triển khai thi công, đảm bảo đáp ứng tiến độ chung của dự án.

Trong thời gian tới, dự án sẽ tập trung vào các mốc tiến độ quan trọng. Kế hoạch hòa lưới  tổ máy 1 dự kiến diễn ra trong tháng 12/2025. Mục tiêu phát điện thương mại tổ máy 1 vào tháng 5/2026 và tổ máy 2 vào tháng 10/2026 đang được EVNPMB2 và các nhà thầu nỗ lực thực hiện.

Tại cuộc họp, EVNPMB2 cũng nêu ra một số vướng mắc, đặc biệt là trong công tác giải phóng mặt bằng (GPMB) tại khu vực Chòm 1, 2, 3 thôn Vĩnh Sơn và hạng mục đường vào Trung tâm Điện lực Quảng Trạch từ Quốc lộ 1A.

Phó Tổng giám đốc EVN Nguyễn Tài Anh đã trực tiếp chỉ đạo, giải quyết từng vướng mắc cụ thể của dự án. Đối với công tác GPMB, Phó Tổng giám đốc EVN yêu cầu EVNPMB2 phải phối hợp chặt chẽ với chính quyền, các sở, ban, ngành địa phương để tháo gỡ khó khăn, đảm bảo các dự án tiếp tục được triển khai theo tiến độ đề ra.

Về quản lý dữ liệu, ông Nguyễn Tài Anh chỉ đạo cần có phương án lưu trữ toàn bộ dữ liệu của nhà máy, bao gồm cả trước, trong quá trình vận hành thử và sau khi nhà máy đi vào hoạt động chính thức.

Trước đó, sáng 25/9, Phó Tổng giám đốc EVN Nguyễn Tài Anh cũng đã có buổi làm việc với UBND tỉnh Quảng Trị về tình hình triển khai các dự án điện của Tập đoàn Điện lực Việt Nam trên địa bàn tỉnh.


Minh Nghĩa 26/09/2025 - 10:53 (GMT+7)
Share

Tổng Liên đoàn Lao động Việt Nam thăm hỏi, động viên lực lượng thi công tại Trung tâm Điện lực Quảng Trạch

Tổng Liên đoàn Lao động Việt Nam thăm hỏi, động viên lực lượng thi công tại Trung tâm Điện lực Quảng Trạch

Ngày 13/3, trong khuôn khổ chương trình làm việc của Tổng Liên đoàn Lao động Việt Nam (LĐLĐVN) tại Trung tâm Điện lực Quảng Trạch (tỉnh Quảng Trị), ngay sau buổi họp với Tập đoàn Điện lực Việt Nam (EVN) và các đơn vị, đoàn công tác do Chủ tịch Tổng LĐLĐVN Nguyễn Anh Tuấn dẫn đầu đã đến thăm hỏi, động viên trực tiếp lực lượng đang thi công trên công trường.


Tổng Liên đoàn Lao động Việt Nam thăm hỏi, động viên lực lượng thi công tại Trung tâm Điện lực Quảng Trạch

Tổng Liên đoàn Lao động Việt Nam thăm hỏi, động viên lực lượng thi công tại Trung tâm Điện lực Quảng Trạch

Ngày 13/3, trong khuôn khổ chương trình làm việc của Tổng Liên đoàn Lao động Việt Nam (LĐLĐVN) tại Trung tâm Điện lực Quảng Trạch (tỉnh Quảng Trị), ngay sau buổi họp với Tập đoàn Điện lực Việt Nam (EVN) và các đơn vị, đoàn công tác do Chủ tịch Tổng LĐLĐVN Nguyễn Anh Tuấn dẫn đầu đã đến thăm hỏi, động viên trực tiếp lực lượng đang thi công trên công trường.


EVN đề ra 8 nhóm yêu cầu nâng cao chất lượng tư vấn đầu tư xây dựng

EVN đề ra 8 nhóm yêu cầu nâng cao chất lượng tư vấn đầu tư xây dựng

Tại Hội nghị công tác tư vấn đầu tư xây dựng năm 2026 do Tập đoàn Điện lực Việt Nam (EVN) tổ chức ngày 13/3, tại Hà Nội, Chủ tịch Hội đồng thành viên EVN Đặng Hoàng An yêu cầu các đơn vị tư vấn trong Tập đoàn phải nâng cao chất lượng khảo sát, thiết kế, đẩy mạnh ứng dụng khoa học công nghệ, xây dựng chiến lược phát triển dài hạn và đặt lợi ích của chủ đầu tư lên hàng đầu nhằm bảo đảm hiệu quả đầu tư các dự án điện trong giai đoạn tới.


EVN triển khai đồng bộ giải pháp nhằm đảm bảo cung ứng điện năm 2026

EVN triển khai đồng bộ giải pháp nhằm đảm bảo cung ứng điện năm 2026

Tạo điều kiện tối đa để khách hàng lắp đặt điện mặt trời mái nhà tự sản xuất, tự tiêu thụ, đẩy nhanh tiến độ triển khai lắp đặt hệ thống lưu trữ năng lượng (BESS), tận dụng tối đa nguồn nhiên liệu nội địa,... Những giải pháp đồng bộ đã và đang được triển khai để đảm bảo cung ứng điện cho năm 2026, đặc biệt là các tháng cao điểm mùa khô đang đến gần.


EVNCPC tiếp tục nâng cao chất lượng dịch vụ khách hàng, sẵn sàng trước mùa khô 2026

EVNCPC tiếp tục nâng cao chất lượng dịch vụ khách hàng, sẵn sàng trước mùa khô 2026

Hướng tới sự hài lòng của khách hàng sử dụng điện, Tổng công ty Điện lực miền Trung (EVNCPC) tiếp tục tăng cường nhóm giải pháp chuyển đổi số, nâng cao chất lượng cung cấp điện và cải thiện trải nghiệm khách hàng. Đồng thời, Tổng công ty cũng đang triển khai đồng bộ các giải pháp đảm bảo điện cho mùa khô năm 2026.
