Phấn đấu hoàn thành giải phóng mặt bằng dự án nhà máy điện hạt nhân Ninh Thuận trong năm 2025

05/08/2025 - 09:42 (GMT+7)

Văn phòng Chính phủ ban hành Thông báo số 395/TB-VPCP ngày 4/8/2025 kết luận của Phó Thủ tướng Chính phủ Bùi Thanh Sơn tại cuộc họp nghe báo cáo tình hình thực hiện dự án di dân tái định cư, giải phóng mặt bằng cho các dự án nhà máy điện hạt nhân Ninh Thuận.

Thông báo nêu, Đảng, Chính phủ rất quan tâm đẩy mạnh phát triển các nguồn điện xanh, sạch nhằm bảo đảm cho mục tiêu tăng trưởng kinh tế-xã hội ở mức 2 con số và đảm bảo an ninh năng lượng quốc gia, trong đó có tập trung phát triển các nhà máy điện hạt nhân Ninh Thuận. Việc phát triển điện hạt nhân không chỉ giúp tăng trưởng nguồn điện mà còn đáp ứng yêu cầu chuyển dịch năng lượng theo hướng xanh, sạch, đạt mục tiêu giảm phát thải ròng bằng 0 vào năm 2050.

Bộ Chính trị đã cho phép khởi động lại dự án điện hạt nhân Ninh Thuận và Quốc hội đã ban hành Nghị quyết số 189/2025/QH15 về cơ chế, chính sách đặc biệt thực hiện đầu tư xây dựng Dự án điện hạt nhân Ninh Thuận. Thủ tướng Chính phủ đã thành lập Ban Chỉ đạo xây dựng nhà máy điện hạt nhân và chủ trì 02 cuộc họp, giao nhiệm vụ cho các bộ, cơ quan tập trung nguồn lực, khẩn trương đầu tư xây dựng các nhà máy điện hạt nhân, trong đó giao Tập đoàn Điện lực Việt Nam thực hiện đầu tư xây dựng nhà máy điện hạt nhân Ninh Thuận 1, Tập đoàn Công nghiệp – Năng lượng Quốc gia Việt Nam thực hiện đầu tư xây dựng nhà máy điện hạt nhân Ninh Thuận 2 và Ủy ban nhân dân tỉnh Khánh Hòa thực hiện dự án di dân tái định cư, giải phóng mặt bằng cho các nhà máy điện hạt nhân.

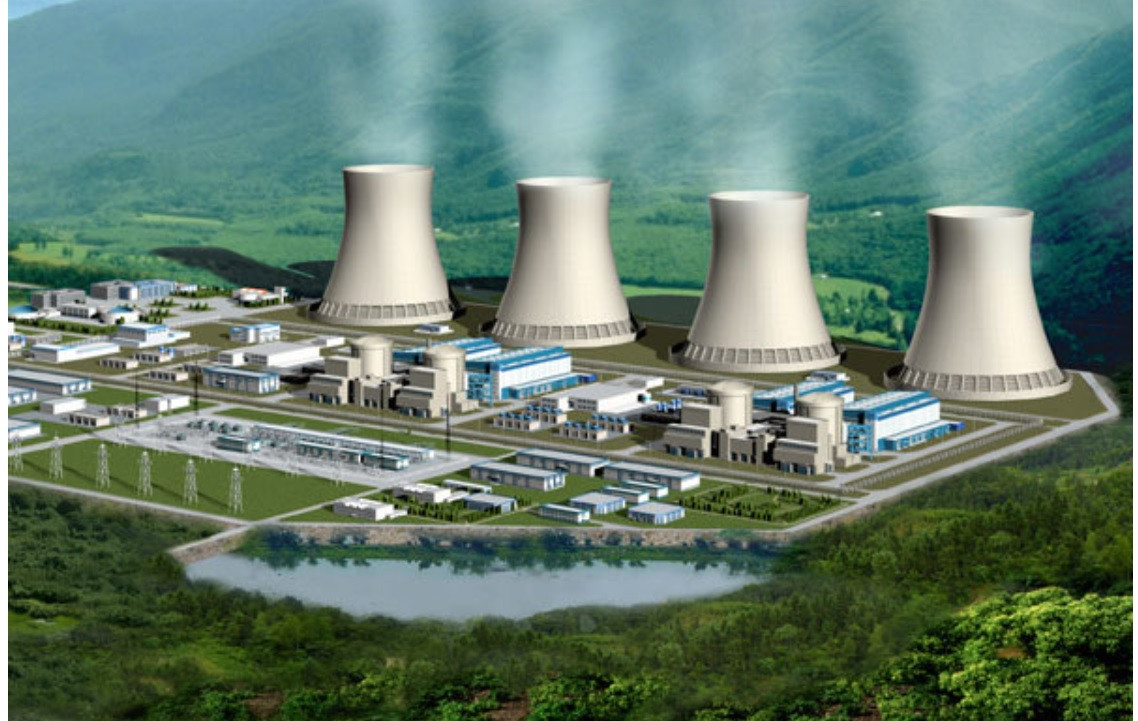

Phối cảnh dự án điện hạt nhân Ninh Thuận năm 2016 - Ảnh Tư liệu

Phó Thủ tướng Chính phủ Bùi Thanh Sơn đánh giá cao sự cố gắng, nỗ lực của Ủy ban nhân dân tỉnh Khánh Hòa, trong thời gian ngắn vừa qua, đã chủ động triển khai nhiệm vụ được giao, hoàn thành nhiều hạng mục công việc; tích cực tuyên truyền, vận động để người dân hiểu và ủng hộ chủ trương xây dựng các nhà máy điện hạt nhân của Đảng, Nhà nước. Thời gian từ nay đến cuối năm 2025 không còn nhiều, khối lượng công việc còn rất lớn, phức tạp. Để đảm bảo tiến độ theo đúng chỉ đạo của Thủ tướng Chính phủ, cần sự tập trung cao, nỗ lực lớn của tất cả các đơn vị, nhất là sự hỗ trợ tháo gỡ vướng mắc, khó khăn của các bộ, ngành trung ương.

Để bảo đảm tiến độ triển khai dự án theo yêu cầu của Thủ tướng Chính phủ, Phó Thủ tướng đề nghị Ủy ban nhân dân tỉnh Khánh Hòa và các bộ, cơ quan liên quan tập trung mọi nguồn lực, chủ động tháo gỡ khó khăn, vướng mắc theo thẩm quyền, tích cực triển khai các nhiệm vụ được giao với thời gian ngắn nhất, khẩn trương nhất, đạt kết quả cao nhất.

Ban Chỉ đạo xây dựng nhà máy điện hạt nhân tích cực phối hợp với Ban Tuyên giáo và Dân vận Trung ương, Ban Tuyên giáo và Dân vận địa phương xây dựng kế hoạch tuyên truyền, tăng cường cơ chế phối hợp trong thông tin tuyên truyền để người dân trong khu vực xây dựng dự án hiểu và ủng hộ.

Tích cực đàm phán hợp tác đầu tư dự án các nhà máy điện hạt nhân Ninh Thuận

Phó Thủ tướng yêu cầu Bộ Công Thương chủ động phối hợp với các bộ, cơ quan và Tập đoàn Điện lực Việt Nam và Tập đoàn Công nghiệp – Năng lượng Quốc gia Việt Nam tích cực đàm phán với đối tác các Hiệp định liên Chính phủ về hợp tác đầu tư dự án các nhà máy điện hạt nhân Ninh Thuận, trong đó phấn đấu hoàn thành đàm phán đối với dự án nhà máy điện hạt nhân Ninh Thuận 1 trong tháng 8 năm 2025 và Ninh Thuận 2 hoàn thành chậm nhất trong tháng 5 năm 2026.

Đồng thời, Bộ Công Thương chủ trì, phối hợp với Bộ Tư pháp, Ủy ban nhân dân tỉnh Khánh Hòa và các cơ quan liên quan rà soát kỹ các vấn đề cần điều chỉnh ngoài đề nghị điều chỉnh tên gọi (tỉnh Ninh Thuận) được nêu tại Nghị quyết số 189/2025/QH15. Trường hợp cần thiết, báo cáo Thủ tướng Chính phủ để trình cấp thẩm quyền xem xét, quyết định, bảo đảm phù hợp với Nghị quyết số 190/2025/QH15 của Quốc hội quy định về xử lý một số vấn đề liên quan đến sắp xếp tổ chức bộ máy nhà nước.

Rà soát các cơ sở pháp lý

Phó Thủ tướng yêu cầu Bộ Khoa học và Công nghệ khẩn trương phối hợp với các bộ, cơ quan liên quan rà soát các quy định của pháp luật, các hướng dẫn an toàn mới nhất của IAEA và các quy định, thông lệ quốc tế, thống nhất quy định về khoảng cách an toàn khu dân cư; trường hợp cần thiết, nghiên cứu sửa đổi Thông tư số 13/2009/TT-BKHCN theo thẩm quyền, hoàn thành trong tháng 8 năm 2025 để hướng dẫn Ủy ban nhân dân tỉnh Khánh Hòa thực hiện.

Bộ Nông nghiệp và Môi trường chủ trì, phối hợp với Bộ Tư pháp, Bộ Công Thương và Ủy ban nhân dân tỉnh Khánh Hòa rà soát cơ sở pháp lý, cấp thẩm quyền quyết định việc bãi bỏ Quyết định số 1504/QĐ-TTg ngày 28 tháng 8 năm 2013 của Thủ tướng Chính phủ về cơ chế, chính sách bồi thường, hỗ trợ di dân, tái định cư Dự án điện hạt nhân Ninh Thuận, báo cáo Thủ tướng Chính phủ xem xét, quyết định trước ngày 30 tháng 7 năm 2025.

Bộ Tài chính chủ trì, phối hợp với Ủy ban nhân dân tỉnh Khánh Hòa rà soát tổng số vốn phục vụ di dân, tái định cư, giải phóng mặt bằng cho các nhà máy điện hạt nhân Ninh Thuận, đề xuất nguồn ngân sách trung ương hỗ trợ, báo cáo Thủ tướng Chính phủ trước ngày 10 tháng 8 năm 2025.

Tập trung triển khai công tác bồi thường, tái định cư

Phó Thủ tướng yêu cầu Ủy ban nhân dân tỉnh Khánh Hòa triển khai thực hiện nghiêm các quy định, hướng dẫn của các cơ quan có thẩm quyền để bảo đảm an toàn cao nhất cho người dân; tập trung triển khai công tác bồi thường, tái định cư, sớm di dời các hộ dân, bảo đảm hoàn thành công tác giải phóng mặt bằng để bàn giao cho chủ đầu tư trong năm 2025 theo chỉ đạo của Thủ tướng Chính phủ; tăng cường kiểm tra, giám sát, không để xảy ra tham nhũng, tiêu cực, lãng phí, bảo đảm người dân ra nơi ở mới phải có cuộc sống ổn định với nguyên tắc tốt hơn hoặc bằng nơi ở cũ.

Tập đoàn Điện lực Việt Nam và Tập đoàn Công nghiệp – Năng lượng Quốc gia Việt Nam khẩn trương hoàn thành báo cáo nghiên cứu tiền khả thi các dự án đầu tư xây dựng nhà máy điện hạt nhân để trình cấp thẩm quyền điều chỉnh chủ trương đầu tư (dự án điện hạt nhân Ninh Thuận 1: trong tháng 9 năm 2025; Ninh Thuận 2: chậm nhất trong tháng 6 năm 2026).

Phối hợp chặt chẽ với Ủy ban nhân dân tỉnh Khánh Hòa làm tốt công tác giải phóng mặt bằng, di dân tái định cư cho dự án Nhà máy điện hạt nhân Ninh Thuận 1 và Ninh Thuận 2, nhanh chóng ổn định sinh kế cho các gia đình tại nơi ở mới để không ảnh hưởng đến sản xuất kinh doanh và đời sống người dân địa phương.

Ngày 25/11/2009, Quốc hội Khóa XII đã thông qua Nghị quyết số 41/2009/QH12 về phê duyệt chủ trương đầu tư Dự án điện hạt nhân Ninh Thuận gồm nhà máy 1 và 2, với tổng công suất 4.000MW. Nhà máy Ninh Thuận 1 đặt tại xã Phước Dinh, huyện Thuận Nam. Nhà máy Ninh Thuận 2 đạt tại xã Vĩnh Hải, huyện Ninh Hải.

Link gốc


Theo baochinhphu.vn 05/08/2025 - 09:42 (GMT+7)
Share

Những mục tiêu, chỉ tiêu trọng tâm của EVN năm 2026

Những mục tiêu, chỉ tiêu trọng tâm của EVN năm 2026

Năm 2026, EVN đặt ra nhiều mục tiêu, chỉ tiêu quan trọng, thể hiện quyết tâm đổi mới, tăng tốc và tạo nền tảng vững chắc cho chặng đường phát triển mới.


EVN chung sức cùng cộng đồng

EVN chung sức cùng cộng đồng

Năm 2025, dù đối mặt nhiều khó khăn, Tập đoàn Điện lực Việt Nam (EVN) vẫn nỗ lực thực hiện các hoạt động vì cộng đồng, khẳng định rõ trách nhiệm xã hội của người làm điện. Bước sang năm 2026, EVN và các đơn vị sẽ tiếp tục thực hiện các hoạt động an sinh xã hội phù hợp điều kiện thực tế, đóng góp vào mục tiêu phát triển bền vững của đất nước.


EVNGENCO1: Vận hành an toàn, đảm bảo sản xuất điện đáp ứng yêu cầu huy động của hệ thống

EVNGENCO1: Vận hành an toàn, đảm bảo sản xuất điện đáp ứng yêu cầu huy động của hệ thống

Năm 2025, trước nhiều biến động của hệ thống điện và thị trường năng lượng, Tổng công ty Phát điện 1 (EVNGENCO1) đã tập trung duy trì kỷ luật vận hành, nâng cao độ sẵn sàng của các tổ máy, bảo đảm sản xuất điện an toàn – ổn định – hiệu quả, qua đó đóng góp quan trọng cùng Tập đoàn Điện lực Việt Nam (EVN) giữ vững mục tiêu cung ứng đủ điện cho sản xuất, kinh doanh và đời sống nhân dân.


EVNPMB1: Hoàn thành các công trình trọng điểm trong năm 2025, tạo đà triển khai loạt dự án giai đoạn tới

EVNPMB1: Hoàn thành các công trình trọng điểm trong năm 2025, tạo đà triển khai loạt dự án giai đoạn tới

Ngày 5/1 tại Hà Nội, Ban Quản lý dự án Điện 1 (EVNPMB1) tổ chức Hội nghị tổng kết công tác năm 2025, triển khai nhiệm vụ năm 2026. Tại hội nghị đã tổng kết, khẳng định vai trò của EVNPMB1 trong quản lý, điều hành các dự án năng lượng quy mô lớn, góp phần quan trọng thực hiện thắng lợi các mục tiêu về đầu tư xây dựng của Tập đoàn Điện lực Việt Nam.


Vượt tiến độ, xóa “vùng lõm” điện, sóng tại 129 thôn, bản: EVN hoàn thành xuất sắc nhiệm vụ chính trị được giao

Vượt tiến độ, xóa “vùng lõm” điện, sóng tại 129 thôn, bản: EVN hoàn thành xuất sắc nhiệm vụ chính trị được giao

Thực hiện chủ trương lớn của Đảng và Chính phủ, đội ngũ cán bộ, công nhân viên EVN đã vượt núi, băng sông, đưa điện tới 129 thôn, bản xa xôi, heo hút nhất – những nơi còn là “vùng lõm” về điện và sóng. Nhiệm vụ đặc biệt khó khăn ấy đã được các đơn vị triển khai với tinh thần quyết liệt, hoàn thành vào 15/12/2025, sớm hơn 15 ngày so với tiến độ được giao.
