Phó Tổng giám đốc EVN Phạm Hồng Phương kiểm tra, đốc thúc thi công trên công trường NMTĐ Hòa Bình mở rộng

16/06/2025 - 10:40 (GMT+7)

Ngày 15/6, Phó Tổng giám đốc EVN Phạm Hồng Phương trực tiếp kiểm tra, đôn đốc tiến độ thi công các hạng mục kỹ thuật quan trọng tại công trường dự án Nhà máy Thủy điện Hòa Bình mở rộng (tỉnh Hòa Bình).

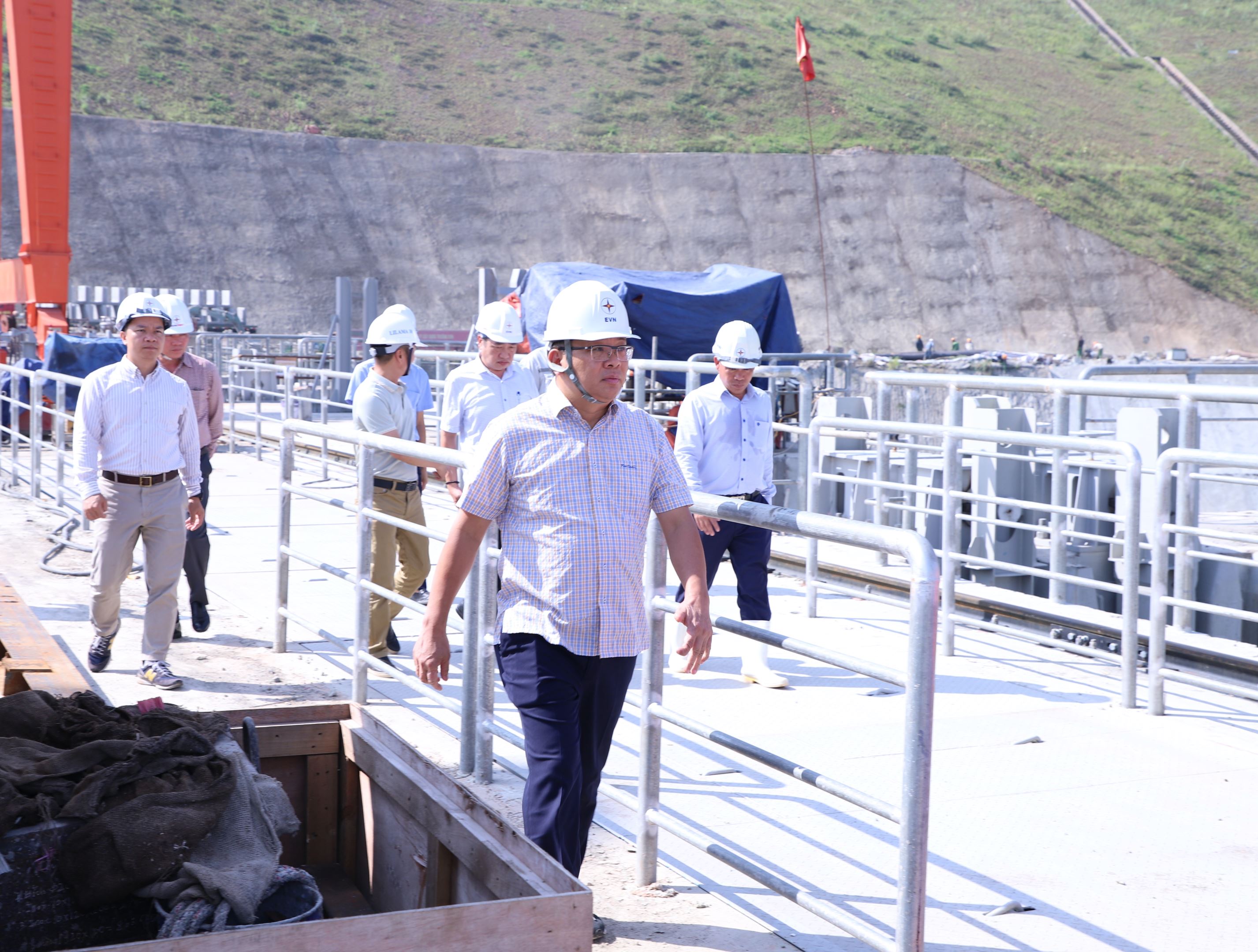

Dự án Thủy điện Hòa Bình mở rộng đang được gấp rút thi công với mục tiêu hòa lưới tổ máy số 1 vào ngày 19/8/2025, theo chỉ đạo của Thủ tướng Chính phủ tại Công điện số 81/CĐ-TTg ngày 3/6/2025. Trong ảnh: Phó Tổng giám đốc EVN Phạm Hồng Phương đi kiểm tra, đôn đốc tiến độ công việc tại khu vực thi công cửa lấy nước.

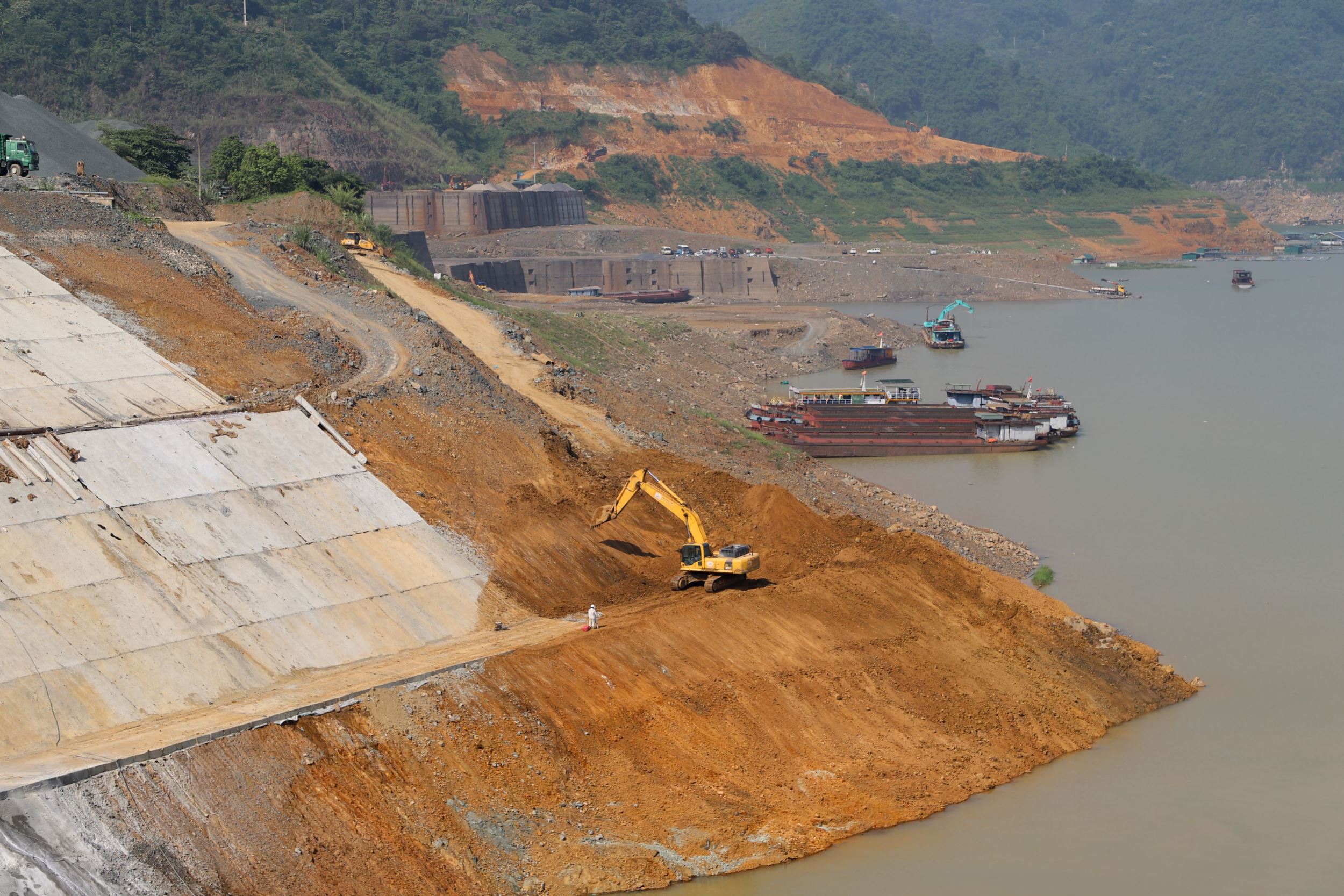

Ngày 15/6/2025, công tác tháo dỡ đê quây tại khu vực cửa lấy nước dự án Thủy điện Hòa Bình mở rộng đã hoàn tất. Đến thời điểm hiện tại, khu vực cửa lấy nước cơ bản đã hoàn thành, chỉ còn một số hạng mục kiến trúc và cảnh quan đang tiếp tục hoàn thiện.

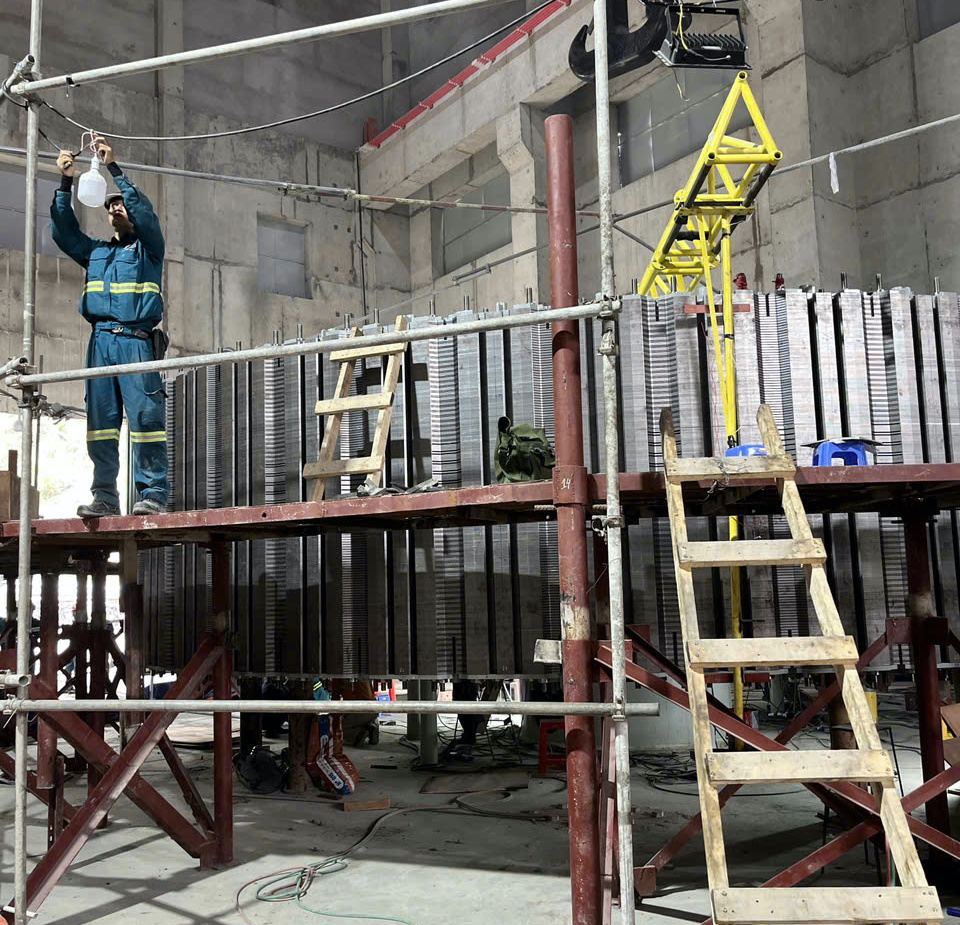

Tại gian lắp máy, nhà thầu đang triển khai cuộn dây stato. Đây là công đoạn quyết định chất lượng vận hành của tổ máy.

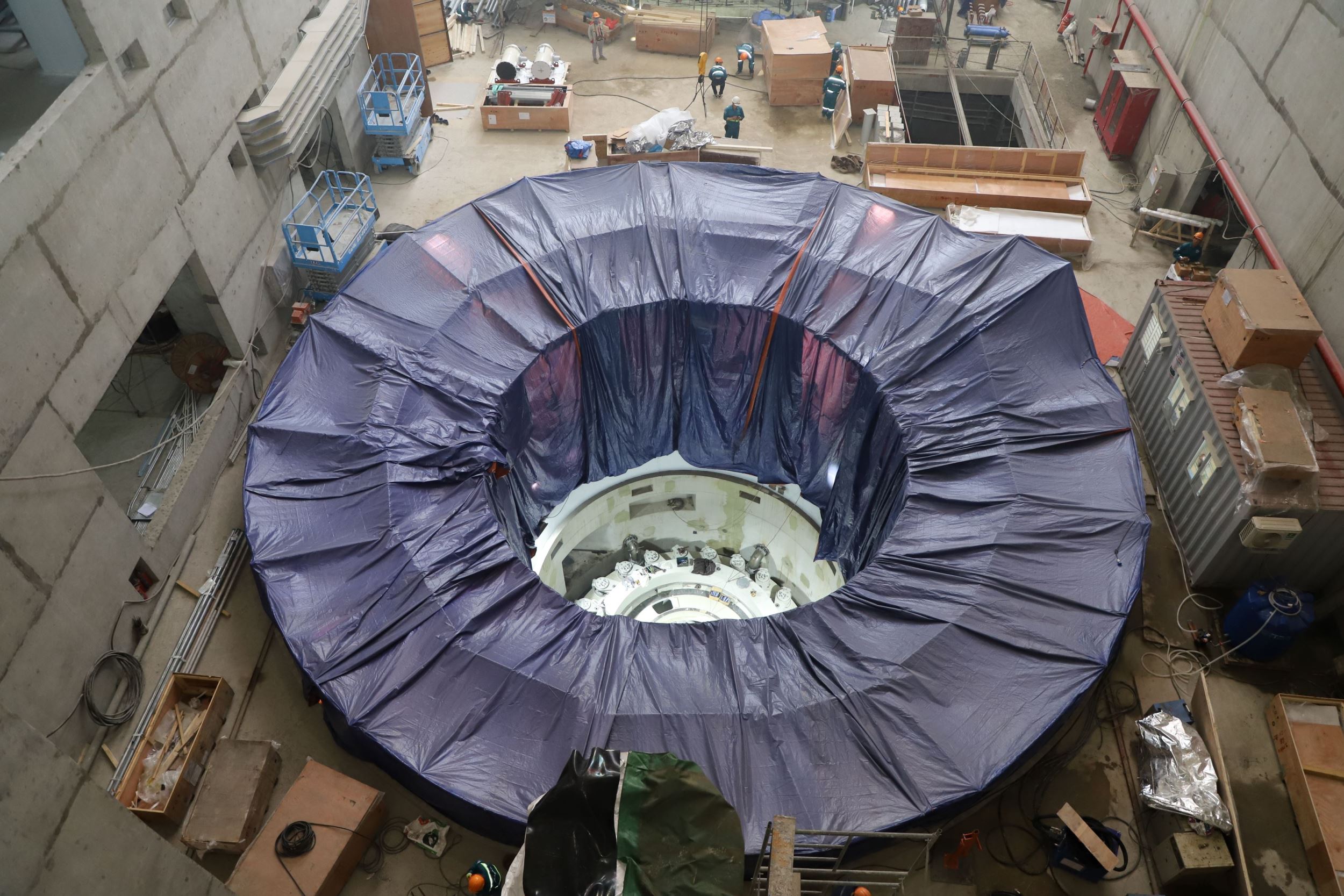

Tổ hợp roto đang trong giai đoạn căn chỉnh đế phanh – bước chuẩn bị quan trọng trước khi lắp đặt chính thức vào stato, dự kiến hoàn thành trong tháng 7/2025. Theo Ban Quản lý dự án Điện 1, công tác tổ hợp thiết bị đòi hỏi sự phối hợp và kiểm soát tiến độ chặt chẽ để đáp ứng yêu cầu chung của dự án.

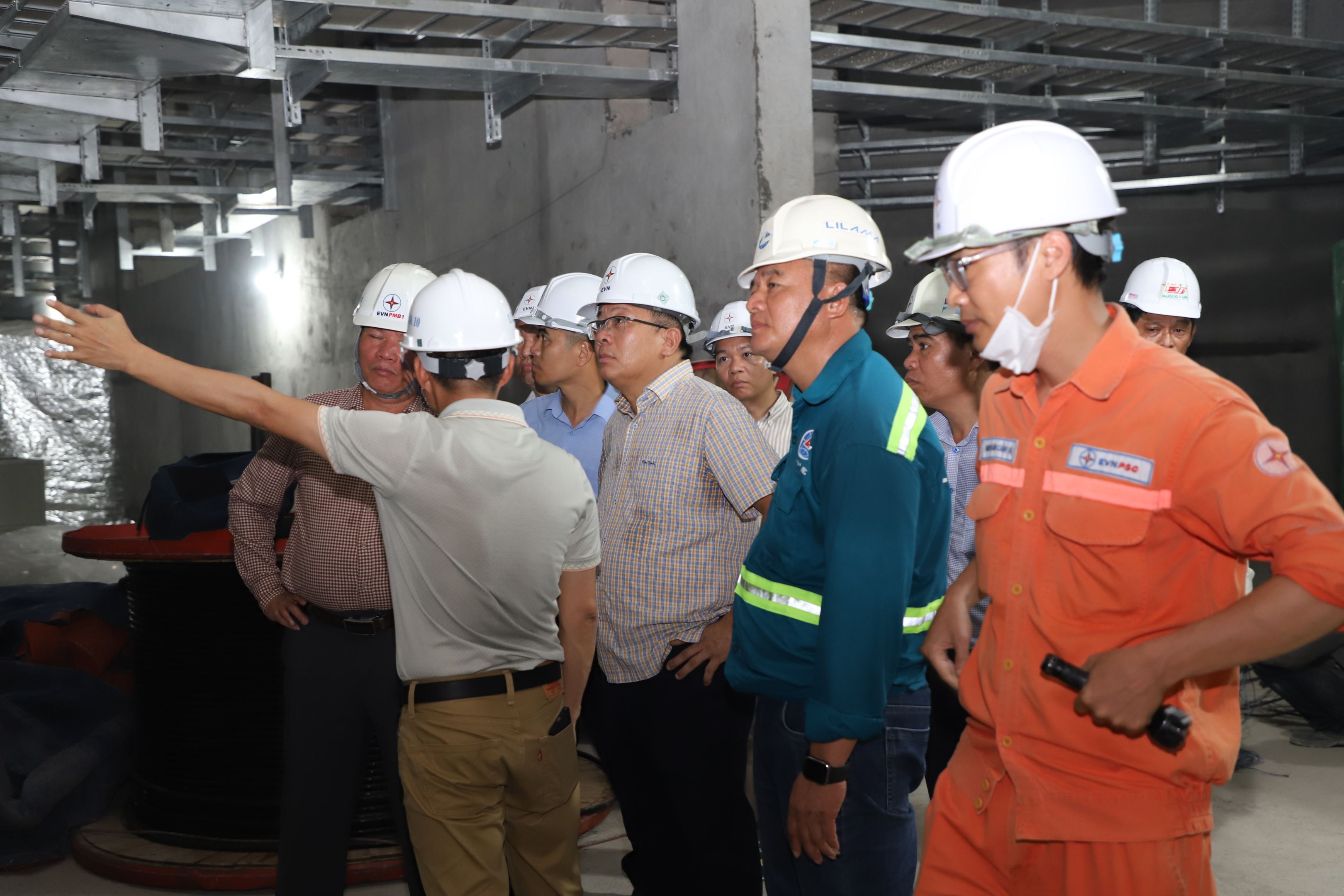

Tại hiện trường, Phó Tổng giám đốc EVN Phạm Hồng Phương yêu cầu Ban QLDA Điện 1 và các đơn vị thi công phối hợp chặt chẽ, điều phối hợp lý giữa các đơn vị, ưu tiên triển khai các công đoạn theo trình tự kỹ thuật phù hợp để bảo đảm tiến độ chung. Với khối lượng công việc còn rất lớn, các bên cần chủ động tổ chức, làm việc linh hoạt để đáp ứng mục tiêu phát điện tổ máy số 1 theo đúng chỉ đạo của Thủ tướng Chính phủ.


Nguyệt Hà (thực hiện) 16/06/2025 - 10:40 (GMT+7)
Share

Thành viên HĐTV EVN Cao Quang Quỳnh tiếp và làm việc với đoàn Bộ Thủy lợi Trung Quốc

Thành viên HĐTV EVN Cao Quang Quỳnh tiếp và làm việc với đoàn Bộ Thủy lợi Trung Quốc

Chiều 17/11, tại Công ty Thủy điện Hòa Bình (tỉnh Phú Thọ), Thành viên Hội đồng thành viên Tập đoàn Điện lực Việt Nam (EVN) Cao Quang Quỳnh tiếp và làm việc với đoàn công tác Bộ Thủy lợi Trung Quốc do Thứ trưởng Lưu Đông Thuận dẫn đầu.


Dấu ấn EVN tại VIFOTEC: 4 công trình được vinh danh

Dấu ấn EVN tại VIFOTEC: 4 công trình được vinh danh

Tối 17/11/2026, tại Hà Nội đã diễn ra lễ tổng kết và trao Giải thưởng Sáng tạo Khoa học Công nghệ Việt Nam năm 2025. Trong số 42 công trình được vinh danh, có 4 công trình của các tác giả đến từ Tập đoàn Điện lực Việt Nam (EVN).


EVNNPC chủ động giải pháp đáp ứng nhu cầu điện tăng cao năm 2027

EVNNPC chủ động giải pháp đáp ứng nhu cầu điện tăng cao năm 2027

Dự báo công suất cực đại trên địa bàn quản lý có thể tăng tới 13,7% trong năm 2027, Tổng công ty Điện lực miền Bắc (EVNNPC) đang tập trung triển khai các giải pháp đầu tư lưới điện, quản lý nhu cầu sử dụng điện và phối hợp với các địa phương nhằm đáp ứng nhu cầu năng lượng cho phát triển kinh tế - xã hội.



Công ty Điện lực Huế tổ chức hội thao nhân kỷ niệm 50 năm thành lập

Công ty Điện lực Huế tổ chức hội thao nhân kỷ niệm 50 năm thành lập

Trong hai ngày 13 - 14/11, Công ty Điện lực Huế phối hợp với Công đoàn Công ty tổ chức Hội thao công nhân, viên chức, người lao động năm 2026, hướng tới kỷ niệm 50 năm thành lập Công ty (1976 - 2026) và hưởng ứng Ngày hội Văn hóa công nhân ngành Điện.
