Phó Tổng giám đốc EVN Phạm Hồng Phương kiểm tra tiến độ một số dự án truyền tải điện tại Tây Bắc

22/10/2026 - 00:23 (GMT+7)

Trong hai ngày 20 - 21/10, Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Phạm Hồng Phương cùng đoàn công tác của Tập đoàn đi kiểm tra một số công trình lưới điện truyền tải tại Lào Cai và Lai Châu do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư.

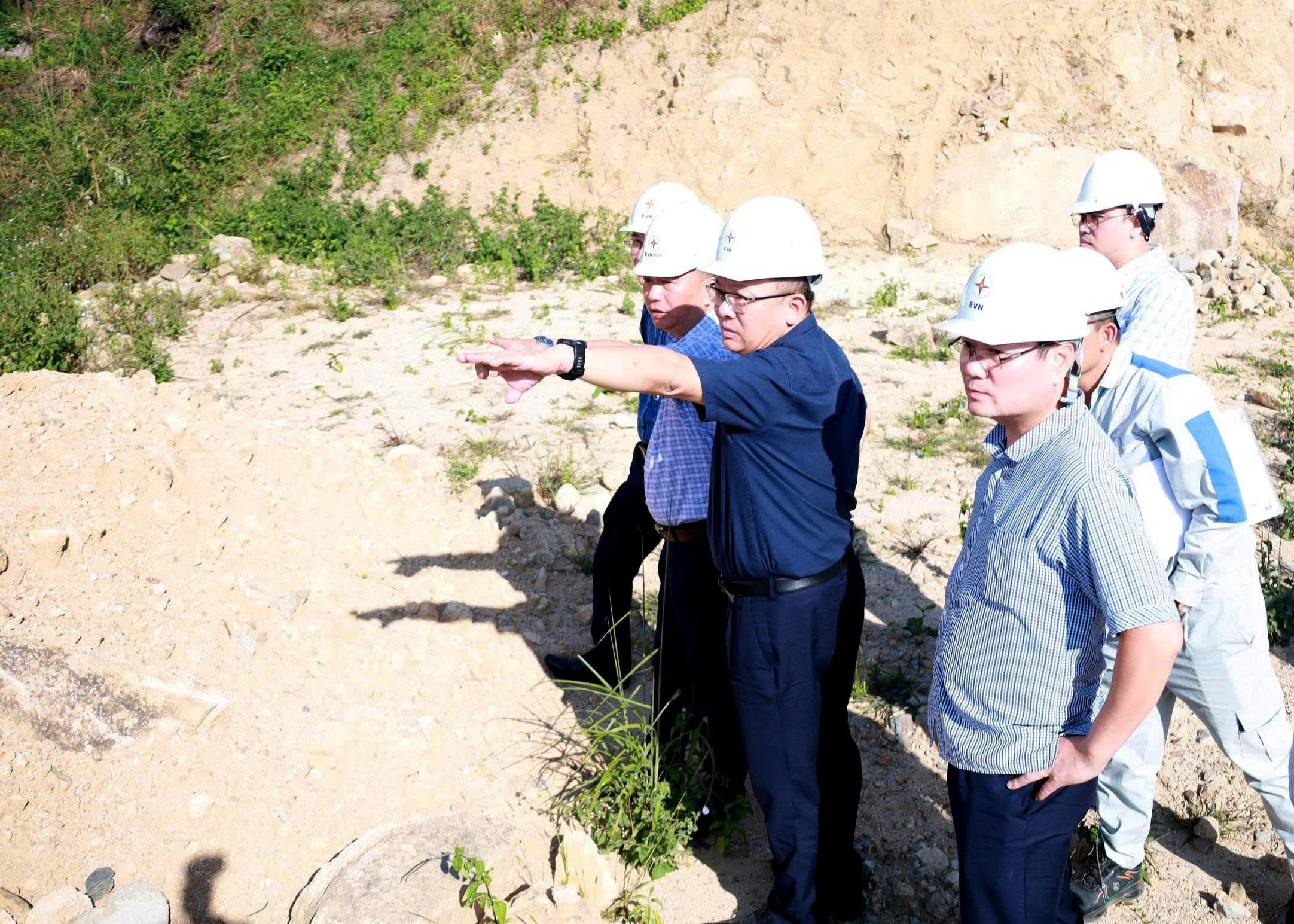

Đoàn công tác EVN kiểm tra tại khu vực các vị trí cột 9, 10, 11 trên tuyến Than Uyên – Lào Cai, ngày 20/10.

Ngày 20/10, tại tỉnh Lào Cai, đoàn đã kiểm tra một số vị trí cột và khoảng néo 132 - 133 thuộc dự án đường dây 220kV Than Uyên – TBA 500kV Lào Cai. Đường dây này có tổng chiều dài khoảng 73,5km, trong đó đoạn qua Lai Châu khoảng 5,7km với 12 vị trí móng cột, qua Lào Cai khoảng 67,8 km với 148 vị trí móng cột.

Theo báo cáo của EVNNPT, đến nay toàn tuyến đã hoàn thành đúc móng tại 130/160 vị trí, dựng xong 116/160 cột và kéo dây 29/86 khoảng néo. Mặt bằng hành lang tuyến mới được bàn giao 51/86 khoảng néo – đây là một trong những vướng mắc lớn nhất. Tiến độ dự án còn chậm so với kế hoạch điều hành.

Kiểm tra thực địa cho thấy khó khăn tại các vị trí móng tập trung ở khối lượng san gạt, đào đất đá lớn và địa hình phức tạp. Điển hình, vị trí 70 có khối lượng đào phá đá khoảng 12.000m³; vị trí 22 phải san gạt khoảng 15.000m³ đất, đường lên dài, dốc và gần Quốc lộ 279. Tại vị trí 43, phía dưới có nhà dân và trường học, đòi hỏi bảo đảm an toàn khi đào phá, vận chuyển đất đá. Các vị trí 9, 10, 11 nằm trên núi cao, địa hình hiểm trở; mưa bão, sạt lở ảnh hưởng đến vận chuyển vật tư, máy móc.

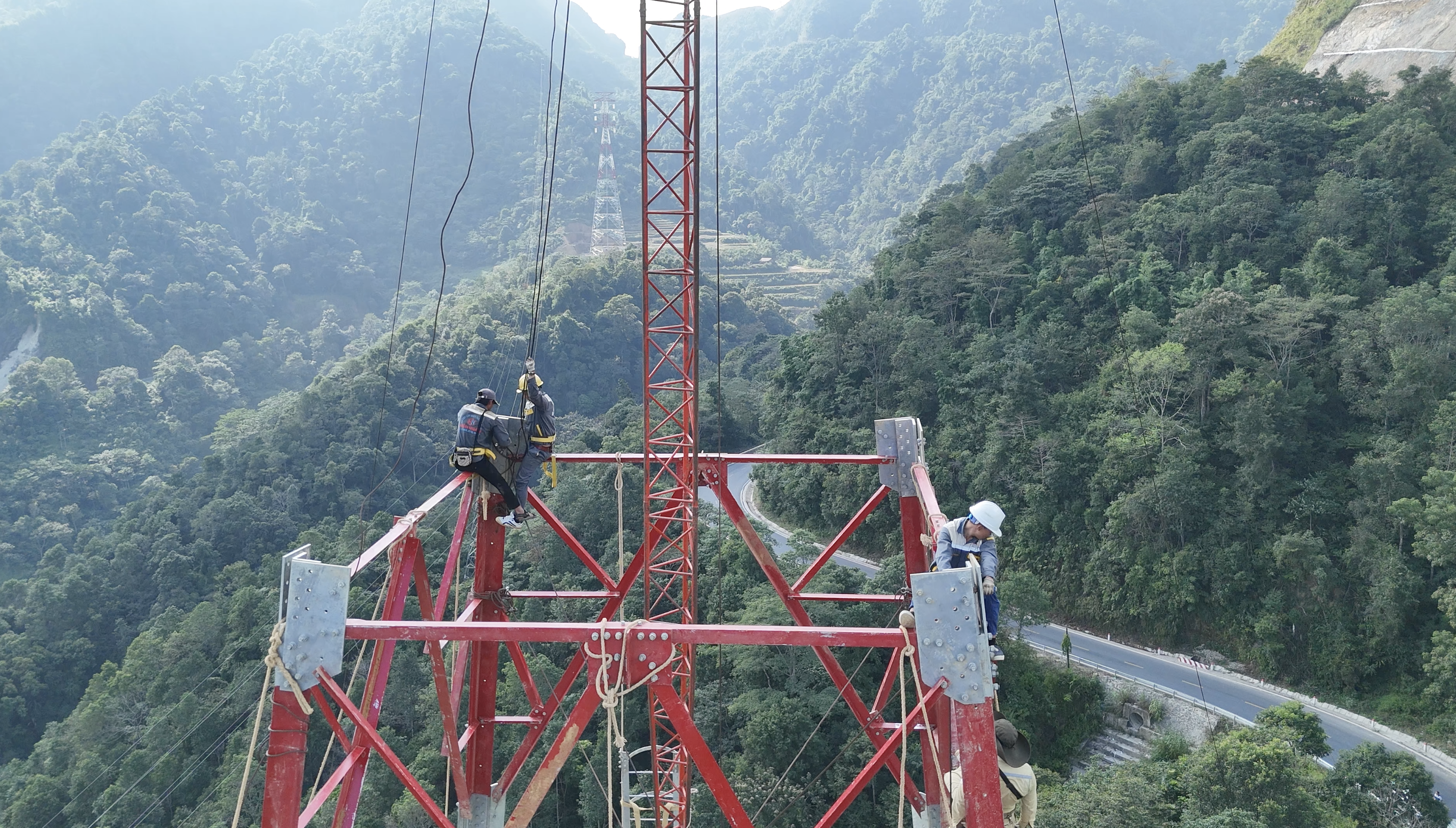

Công nhân lắp dựng cột trên tuyến đường dây 220kV Than Uyên – Lào Cai.

Qua kiểm tra, Phó Tổng giám đốc EVN Phạm Hồng Phương yêu cầu nhà thầu tranh thủ thời tiết thuận lợi, bố trí đủ nhân lực và tăng ca. Với móng trên nền đá, cần chủ động huy động máy đào phù hợp, đủ năng lực xử lý phần đào sâu; xem xét đào đồng thời hai chân móng khi đủ điều kiện mặt bằng.

Lãnh đạo EVN yêu cầu tập trung hoàn thành các vị trí cột còn dang dở trong từng khoảng néo để triển khai kéo dây. Ban Quản lý dự án, đơn vị tư vấn giám sát phải bám sát hiện trường, điều hành linh hoạt. Việc chuẩn bị vật liệu, vận chuyển cấu kiện và bố trí tổ đội cần phù hợp với tiến độ từng công đoạn, hạn chế chờ đợi giữa các đơn vị.

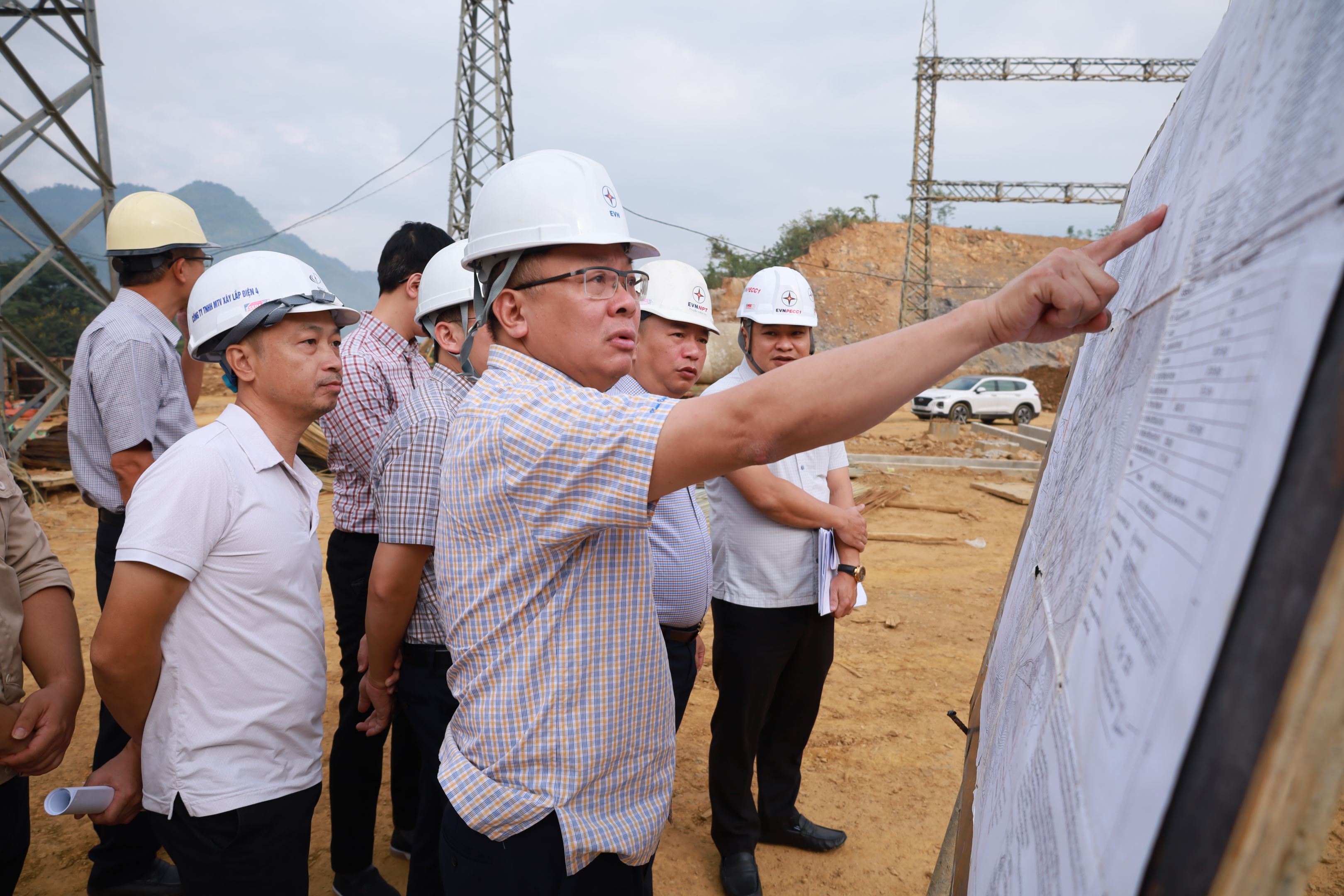

Đoàn công tác EVN kiểm tra hiện trường trạm biến áp 220KV Phong Thổ tại Lai Châu, ngày 21/10.

Ngày 21/10, tại Lai Châu, đoàn kiểm tra các dự án TBA 220kV Phong Thổ, TBA 220kV Pắc Ma và đường dây 220kV Pắc Ma – Mường Tè.

Theo báo cáo của EVNNPT, dự án TBA 220kV Phong Thổ (tại phường Đoàn Kết và xã Phong Thổ) có quy mô lắp đặt 2 máy biến 220kV - 250MVA. Đường găng chính của dự án này là khối lượng phá đá, nổ mìn còn khoảng 42.000m³ và khối lượng đất đắp còn khoảng 11.000m³. Mặt bằng sân phân phối 110kV vẫn đang được xử lý, đồng thời triển khai một phần móng cột cổng. Dự án chậm so với tiến độ điều hành bởi nguyên nhân khách quan là phát sinh khối lượng phá đá nổ mìn rất lớn (khoảng 100.000m3) và một phần nguyên nhân chủ quan từ phía nhà thầu do chưa đảm bảo nguồn lực tài chính.

Dự án TBA 220kV Pắc Ma (xã Mường Tè) cũng có quy mô lắp đặt 2 máy biến 220kV - 250MVA. Theo EVNNPT, tiến độ hoàn thiện các hạng mục, đặc biệt phần xây dựng chậm do thời gian dài ảnh hưởng bởi thời tiết mưa nhiều và năng lực tài chính của nhà thầu. Các hạng mục móng chính và lắp dựng cột cổng, xà thép cơ bản hoàn thành. Tủ bảng trong nhà điều khiển trung tâm đã được lắp đặt; các đơn vị đang kiểm tra mạch nhị thứ và tủ nguồn. Phần việc còn lại gồm lắp đặt máy biến áp, hoàn thiện nhà chức năng, đường nội bộ, kè mái, thoát nước và hệ thống chữa cháy.

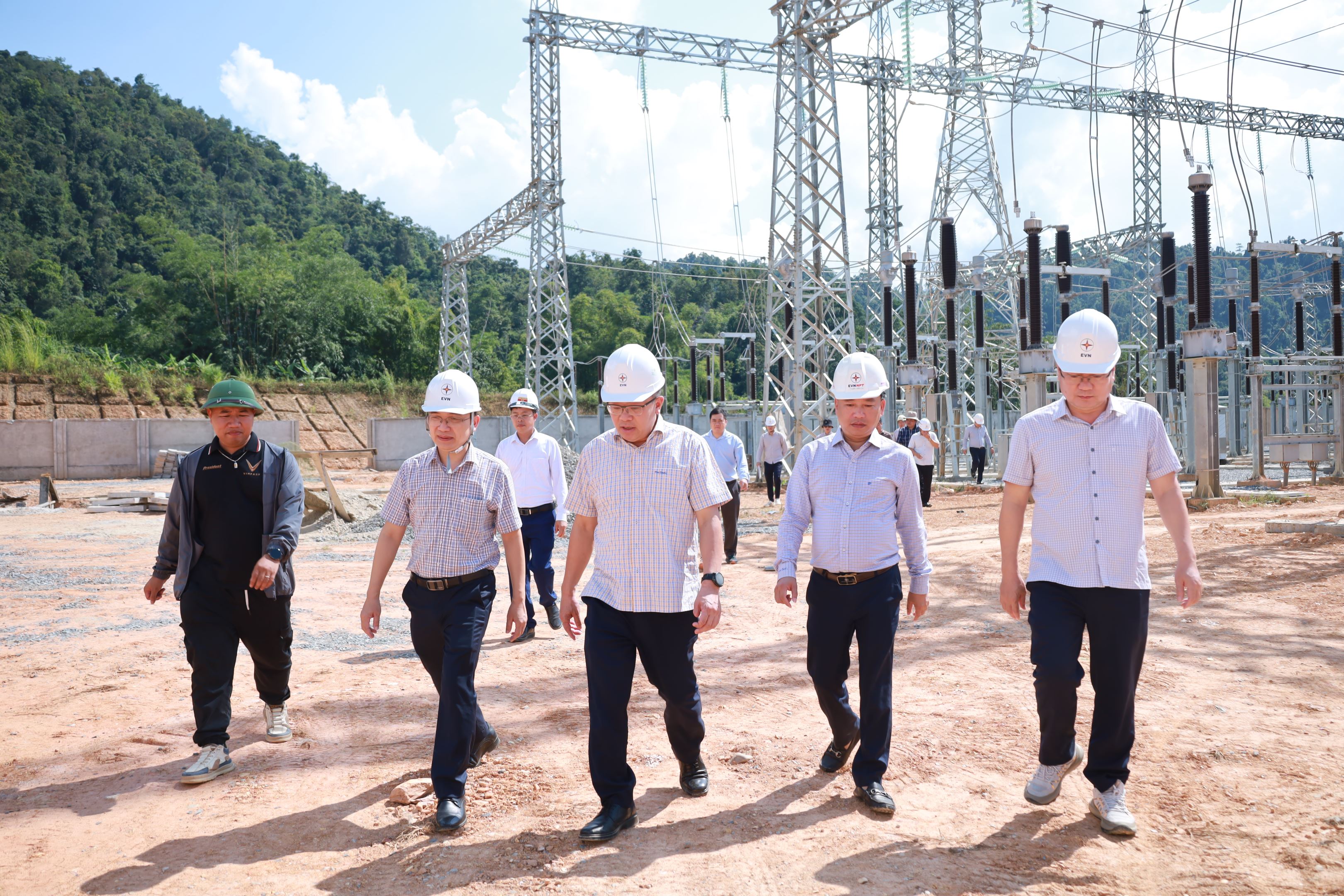

Đoàn công tác EVN kiểm tra công trường TBA 220KV Pắc Ma tại Lai Châu, ngày 21/10.

Với đường dây 220kV Pắc Ma – Mường Tè (chiều dài xấp xỉ 31km), đã hoàn thành bàn giao mặt bằng 64/64 vị trí móng, đúc xong 21 móng và dựng xong 8 cột. Một trong những nguyên nhân chính gây chậm tiến độ là do tình hình mưa kéo dài ảnh hưởng đến đường tạm, vận chuyển vật liệu.

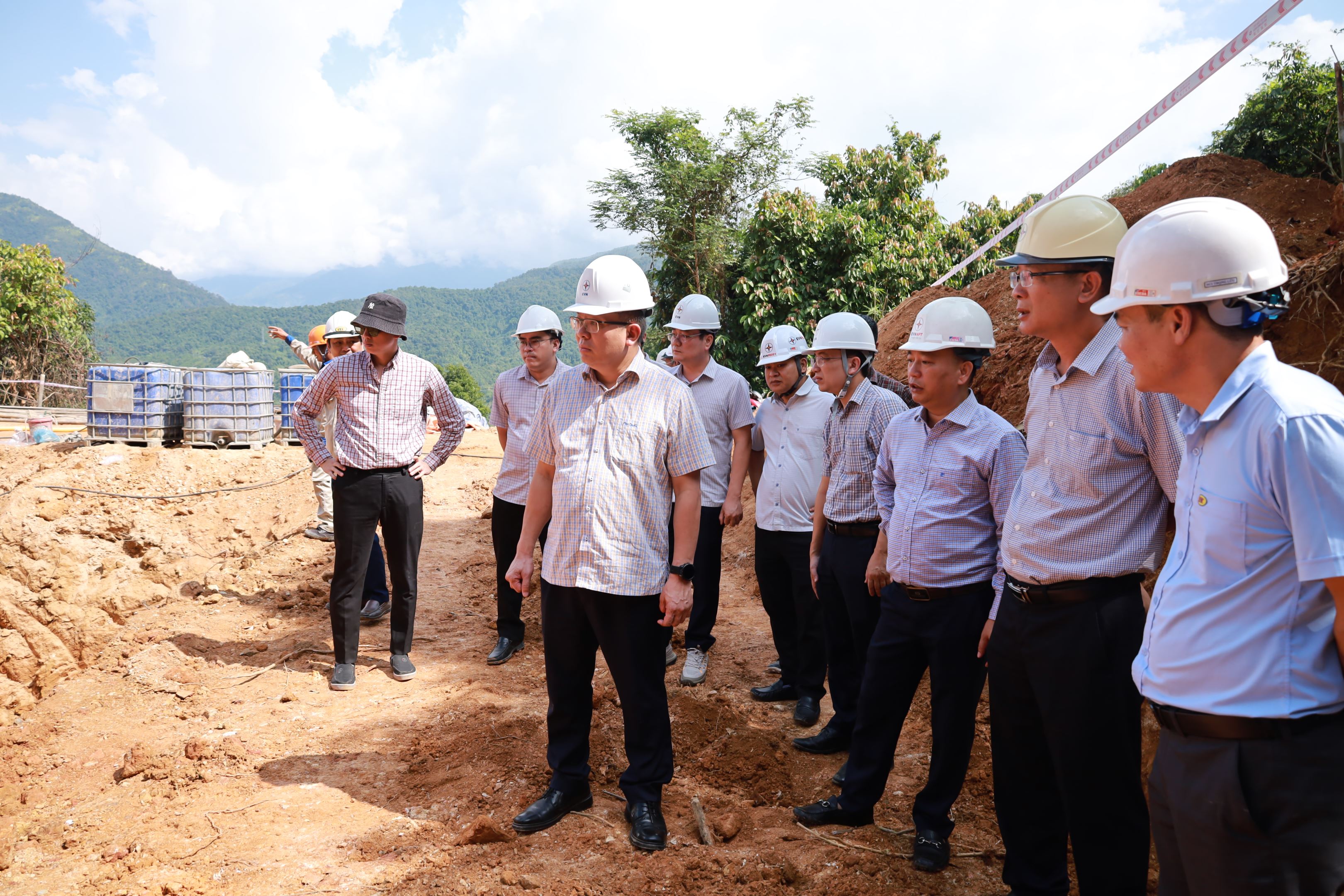

Đoàn công tác EVN kiểm tra công tác thi công Đường dây 220KV Pắc Ma - Mường Tè tại Lai Châu, ngày 21/10.

Kiểm tra thực địa từng dự án, Phó Tổng giám đốc EVN Phạm Hồng Phương đã có những chỉ đạo cụ thể đối với chủ đầu tư và các đơn vị tư vấn, giám sát, nhà thầu nhằm quyết liệt đẩy nhanh tiến độ.

Theo kế hoạch công tác, ngày 22/10, đoàn công tác sẽ kiểm tra tình hình thi công TBA 220kV Điện Biên và đường dây 220kV Sơn La – Điện Biên. Website evn.com.vn sẽ tiếp tục cập nhật thông tin.

Minh Anh 22/10/2026 - 00:23 (GMT+7)
Share

Phó Tổng giám đốc EVN Phạm Hồng Phương kiểm tra tiến độ một số dự án truyền tải điện tại Tây Bắc

Phó Tổng giám đốc EVN Phạm Hồng Phương kiểm tra tiến độ một số dự án truyền tải điện tại Tây Bắc

Trong hai ngày 20 - 21/10, Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Phạm Hồng Phương cùng đoàn công tác của Tập đoàn đi kiểm tra một số công trình lưới điện truyền tải tại Lào Cai và Lai Châu do Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm chủ đầu tư.


Hơn 1.500 vận động viên tham gia Giải chạy bộ trực tuyến chào mừng 50 năm ngày thành lập Sở Quản lý và Phân phối điện TP.HCM

Hơn 1.500 vận động viên tham gia Giải chạy bộ trực tuyến chào mừng 50 năm ngày thành lập Sở Quản lý và Phân phối điện TP.HCM

Giải chạy trực tuyến chào mừng 50 năm Ngày thành lập Sở Quản lý và Phân phối điện TP.HCM, đơn vị tiền thân của Tổng công ty Điện lực TP.HCM (EVNHCMC), ghi nhận tổng quãng đường tích lũy hơn 409.450km với 1.507 vận động viên tham gia hợp lệ.


Phó Tổng giám đốc EVN Nguyễn Tài Anh tiếp và làm việc với đoàn công tác Bộ Ngoại giao Hoa Kỳ

Phó Tổng giám đốc EVN Nguyễn Tài Anh tiếp và làm việc với đoàn công tác Bộ Ngoại giao Hoa Kỳ

Sáng 21/10, tại Hà Nội, Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Nguyễn Tài Anh đã tiếp và làm việc với đoàn công tác Cục Kiểm soát vũ khí và Không phổ biến vũ khí, Bộ Ngoại giao Hoa Kỳ do bà Kirsten Cutler, Chiến lược gia về đổi mới hạt nhân, làm trưởng đoàn.


93 nữ công nhân, viên chức, lao động EVNHCMC được tuyên dương

93 nữ công nhân, viên chức, lao động EVNHCMC được tuyên dương

Sáng 19/10, Công đoàn Tổng công ty Điện lực TP. Hồ Chí Minh (EVNHCMC) tổ chức Hội nghị tổng kết 15 năm công tác vận động nữ và phong trào thi đua “Giỏi việc nước, đảm việc nhà” giai đoạn 2010 - 2025. Đây cũng là hoạt động chào mừng Ngày Phụ nữ Việt Nam 20/10.


EVNGENCO2 trao 40 suất học bổng cho học sinh mồ côi tại Cần Thơ

EVNGENCO2 trao 40 suất học bổng cho học sinh mồ côi tại Cần Thơ

Kỷ niệm 96 năm Ngày thành lập Hội Liên hiệp Phụ nữ Việt Nam (20/10/1930 – 20/10/2026) và 16 năm Ngày Phụ nữ Việt Nam (20/10/2010 – 20/10/2026), Tổng công ty Phát điện 2 (EVNGENCO2) phối hợp với Hội Liên hiệp Phụ nữ TP. Cần Thơ trao học bổng và quà tặng cho trẻ em mồ côi, có hoàn cảnh khó khăn trên địa bàn, với tổng kinh phí 50 triệu đồng.
