Phó Tổng giám đốc EVN Phạm Hồng Phương kiểm tra tiến độ thi công dự án NMTĐ tích năng Bác Ái

01/07/2025 - 12:00 (GMT+7)

Sáng 01/7/2025, Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Phạm Hồng Phương đã kiểm tra công trường thi công xây dựng công trình Nhà máy Thủy điện (NMTĐ) tích năng Bác Ái, tại xã Bác Ái Tây, tỉnh Khánh Hòa (trước là xã Phước Tân, huyện Bác Ái, tỉnh Ninh Thuận)

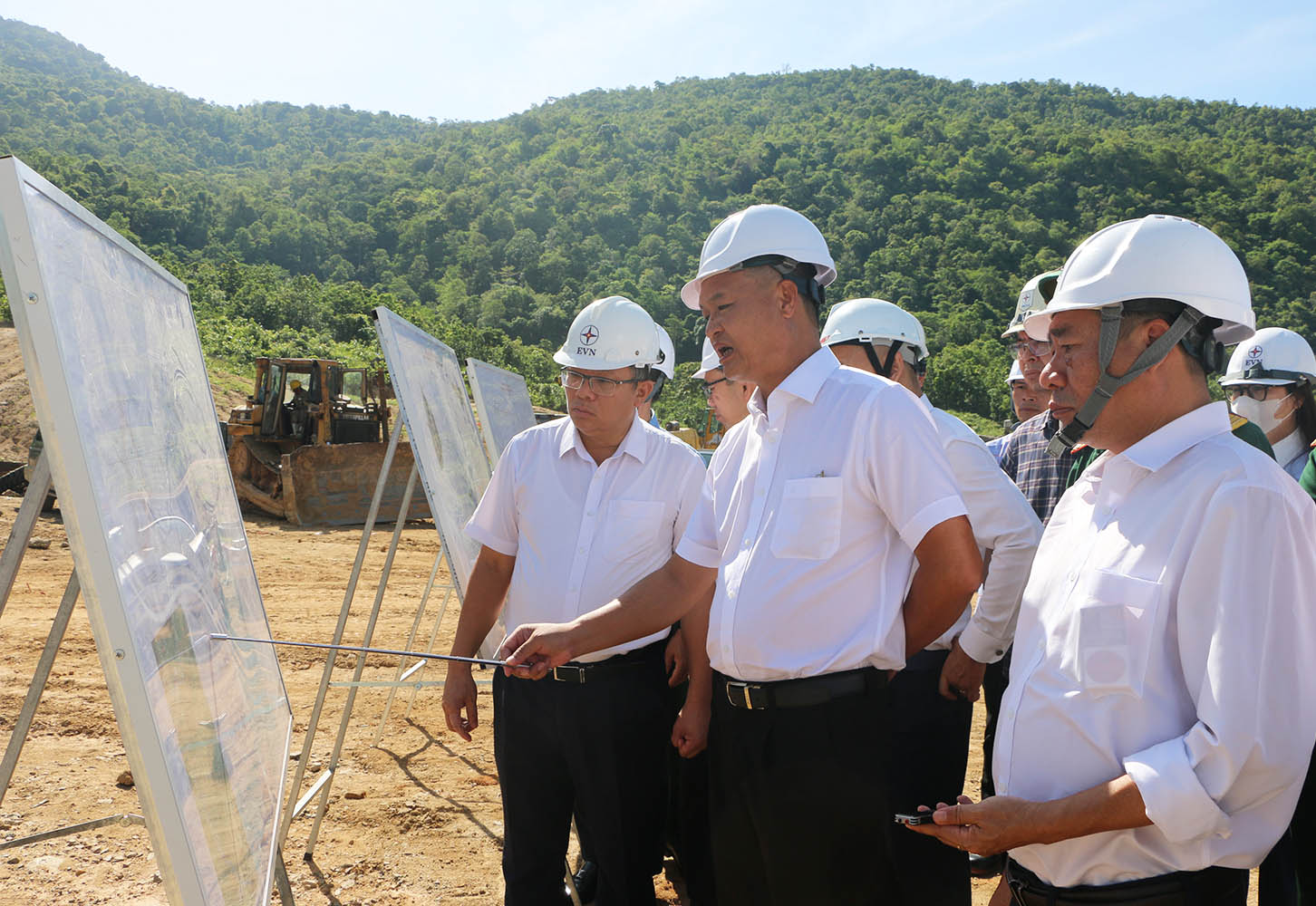

Trong quý II/2025, công trường đã hoàn thành thông tuyến các tuyến đường thi công vận hành (VH1, VH2, VH3A) và triển khai đào hố móng các hạng mục công trình chính. Trong ảnh: Phó Tổng giám đốc EVN Phạm Hồng Phương (ngoài cùng bên trái) nghe Giám đốc Ban Quản lý dự án Điện 3 Phạm Thanh Hoài trình bày tổng thể tiến độ dự án.

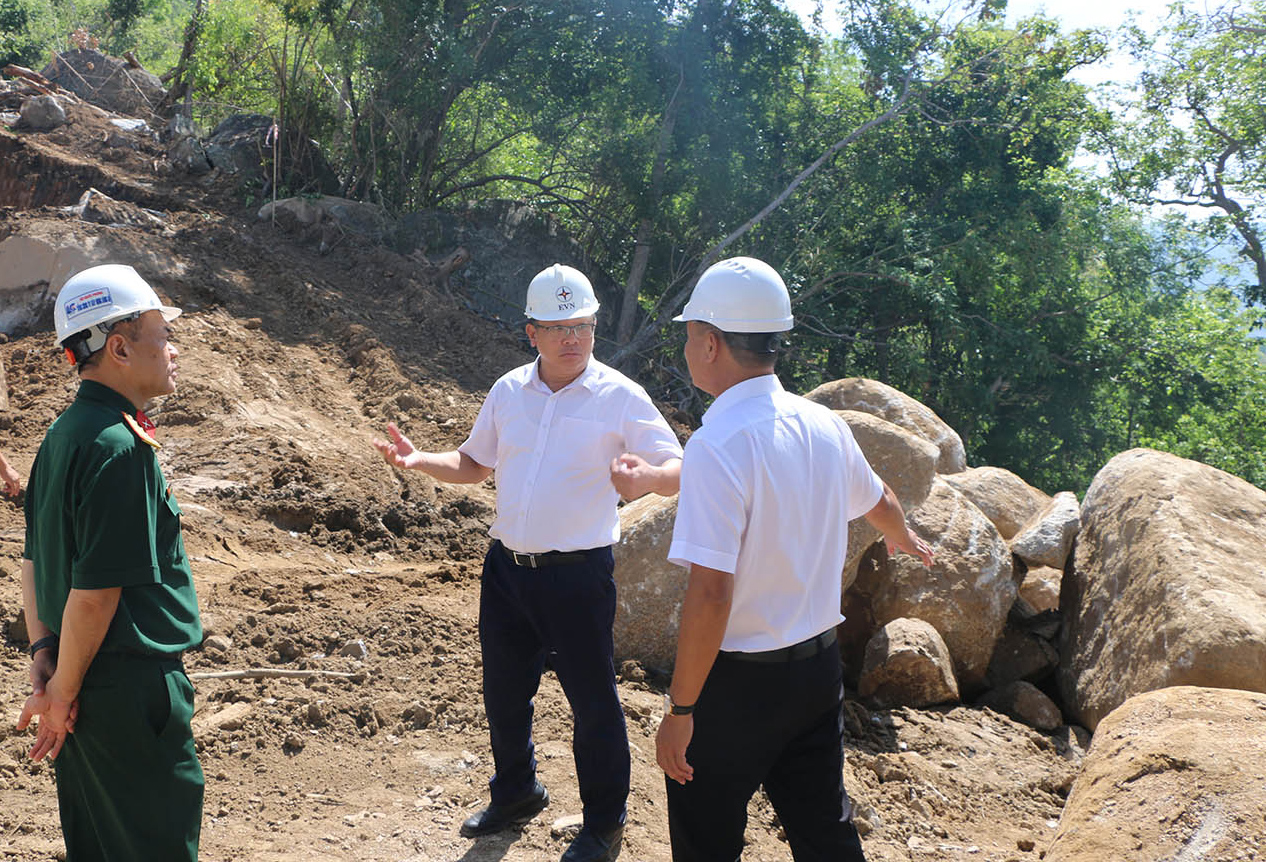

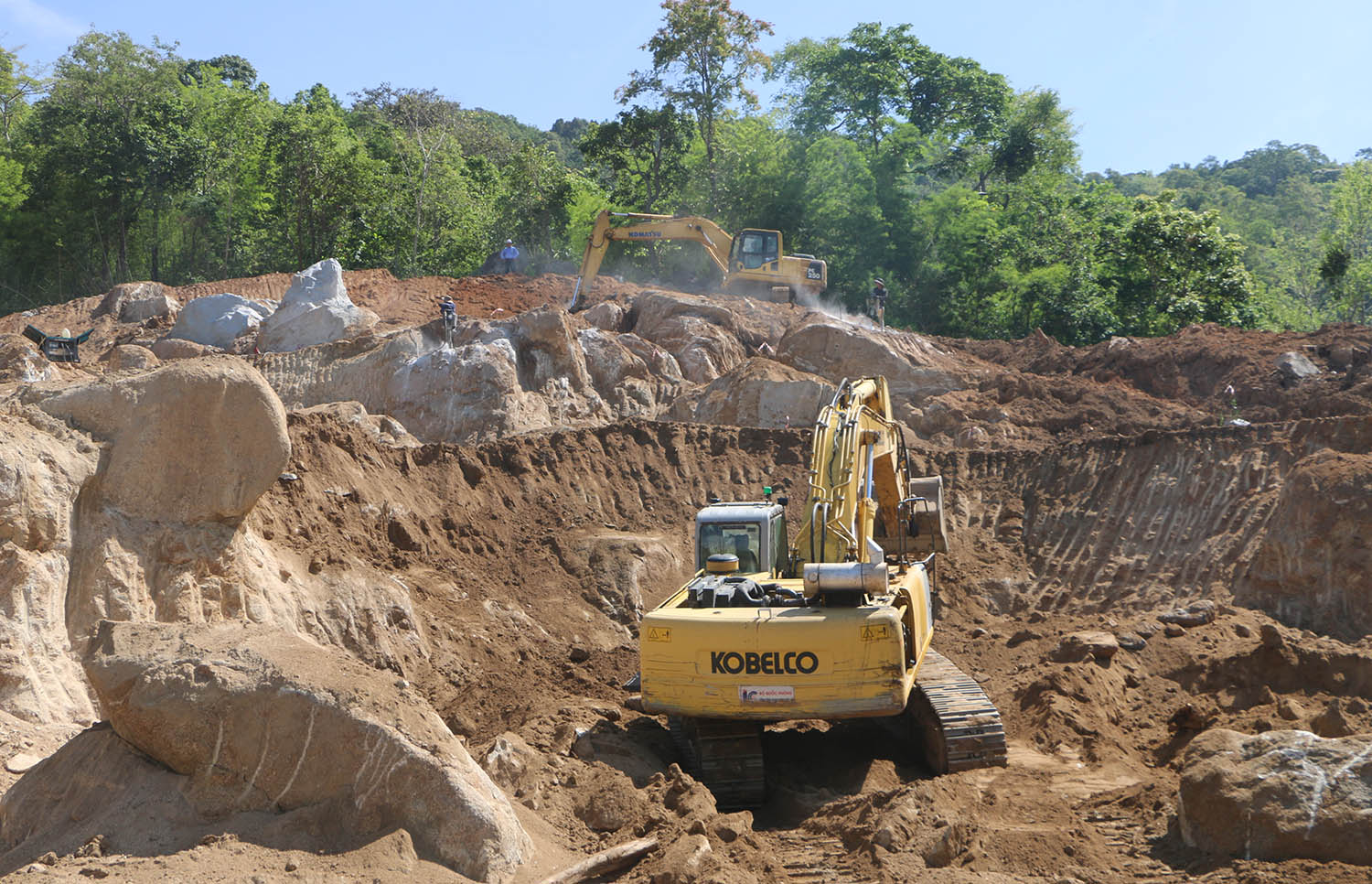

Khối lượng đào đất, đá hở đạt 245.267/238.430m³, vượt kế hoạch quý II với tỷ lệ hoàn thành 103%. Trong ảnh: Phó Tổng giám đốc EVN Phạm Hồng Phương (ở giữa) trao đổi chi tiết tại từng vị trí thi công với Ban Quản lý dự án Điện 3, liên danh các nhà thầu xây lắp gói thầu 02XL-BA.

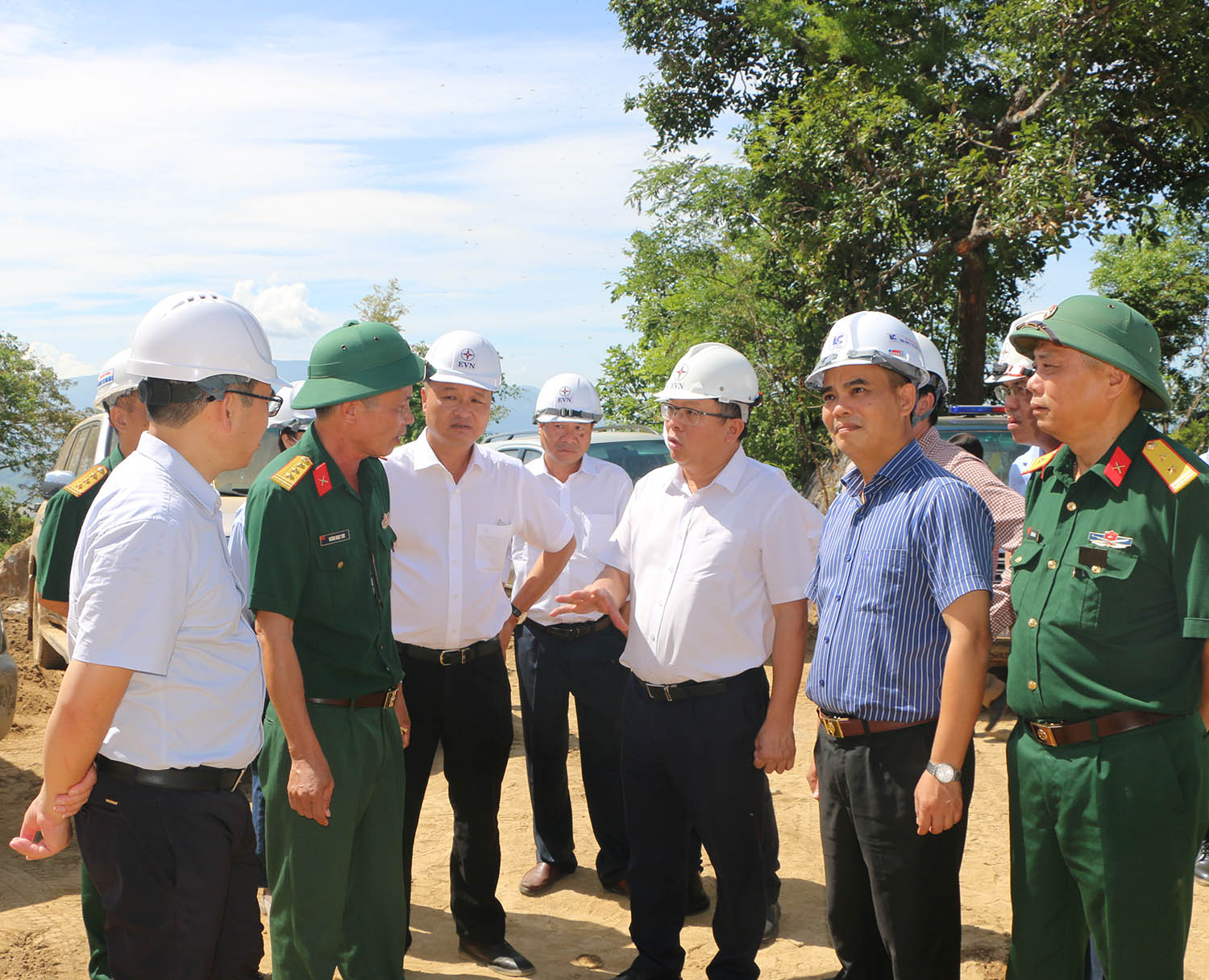

Dù đạt nhiều kết quả tích cực, tiến độ tổng thể quý II mới đạt 92% do ảnh hưởng bởi thời tiết mưa trái mùa, một số hạng mục chưa hoàn thành giải phóng mặt bằng tại tuyến đường VH3A và khu vực bãi thải. Trong ảnh: Đoàn công tác EVN kiểm tra công tác thi công tại tuyến đường VH3A và cửa hầm VH3A do nhà thầu liên danh gói thầu 02XL-BA thực hiện

Dự án Nhà máy Thủy điện tích năng Bác Ái là công trình trọng điểm quốc gia, có vai trò quan trọng trong việc đảm bảo an ninh năng lượng, ổn định hệ thống điện quốc gia. Trong ảnh: Khu vực thi công hạng mục cửa hầm VH3A


T.Hương 01/07/2025 - 12:00 (GMT+7)
Share

Những công trường ‘không nghỉ’ vì mạch nguồn năng lượng quốc gia

Những công trường ‘không nghỉ’ vì mạch nguồn năng lượng quốc gia

Trong các dịp lễ Giỗ Tổ Hùng Vương, kỷ niệm 51 năm Ngày Giải phóng miền Nam, thống nhất đất nước (30/4/1975 - 30/4/2026) và 140 năm Ngày Quốc tế Lao động (1/5/1886-1/5/2026), các đơn vị trong toàn Tập đoàn Điện lực Việt Nam (EVN) đã và đang nỗ lực tăng tốc, thi công xuyên lễ, không có ngày nghỉ, qua đó hoàn thành nhiều hạng mục đầu tư xây dựng quan trọng, góp phần vào niềm vui chung của cả nước.


Thủy điện Trị An mở rộng: Chính thức hợp long cầu Hiếu Liêm, mục tiêu đưa vào sử dụng từ tháng 6/2026

Thủy điện Trị An mở rộng: Chính thức hợp long cầu Hiếu Liêm, mục tiêu đưa vào sử dụng từ tháng 6/2026

Hạng mục hạ tầng chiến lược phục vụ xây dựng Dự án Nhà máy thủy điện Trị An mở rộng chính thức được hợp long vào 07h45 ngày 1/5/2026. Sau cột mốc quan trọng này, Ban Quản lý dự án Điện 3 (EVNPMB3) và nhà thầu tiếp tục phấn đấu đạt mục tiêu đưa cầu Hiếu Liêm vào khai thác, thông xe từ cuối tháng 6 tới.


Thúc tiến độ, vững nhịp thi công xuyên Lễ 30/4 – 1/5 trên các công trường điện phía Nam

Thúc tiến độ, vững nhịp thi công xuyên Lễ 30/4 – 1/5 trên các công trường điện phía Nam

Trong các ngày từ 29/4 - 1/5, lãnh đạo Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Điện lực miền Nam (EVNSPC) và các đơn vị thành viên đã trực tiếp có mặt tại tất cả các công trường lưới điện 110kV đang thi công xuyên lễ trên địa bàn các tỉnh phía Nam để thăm hỏi, động viên cán bộ, kỹ sư, người lao động EVNSPC và các nhà thầu làm việc xuyên kỳ nghỉ lễ.


51 công trình 110kV về đích trước 30/4: Tăng năng lực cung ứng điện cho miền Nam

51 công trình 110kV về đích trước 30/4: Tăng năng lực cung ứng điện cho miền Nam

Trong 2 ngày cuối 29 và 30/4, Tổng công ty Điện lực miền Nam (EVNSPC) cùng các đơn vị liên quan đã nỗ lực đóng điện thêm 4 công trình 110kV, chính thức hoàn thành mục tiêu đóng điện 51 công trình trong 4 tháng đầu năm.


51 công trình 110kV về đích trước 30/4: Tăng năng lực cung ứng điện cho miền Nam

51 công trình 110kV về đích trước 30/4: Tăng năng lực cung ứng điện cho miền Nam

Trong 2 ngày cuối 29 và 30/4, Tổng công ty Điện lực miền Nam (EVNSPC) cùng các đơn vị liên quan đã nỗ lực đóng điện thêm 4 công trình 110kV, chính thức hoàn thành mục tiêu đóng điện 51 công trình trong 4 tháng đầu năm.
