Thủ tướng Chính phủ Phạm Minh Chính yêu cầu hoàn thành dự án đường dây 500kV Lào Cai - Vĩnh Yên vào ngày 19/8

09/08/2025 - 10:55 (GMT+7)

Tiếp tục chương trình làm việc tại tỉnh Phú Thọ, ngày 9/8, Thủ tướng Chính phủ Phạm Minh Chính chủ trì cuộc họp với lãnh đạo các bộ, ngành, chủ đầu tư Tập đoàn Điện lực Việt Nam, các nhà thầu và lãnh đạo 2 tỉnh Phú Thọ, Lào Cai, về tình hình triển khai thi công dự án đường dây 500kV Lào Cai – Vĩnh Yên. Thủ tướng biểu dương sự nỗ lực, vượt khó của người lao động trên công trường, đồng thời nhấn mạnh, các đơn vị thi công cần quyết liệt bám công trường, bám tiến độ, đảm bảo hoàn thành dự án vào ngày 19/8 tới.

Quyết tâm cao, nỗ lực lớn, triển khai có trọng tâm, trọng điểm

Sau khi kiểm tra thực tế thi công dự án tại các vị trí cột VT404 tại xã Thái Hòa và VT369 tại xã Dân Chủ, tỉnh Phú Thọ, Thủ tướng Phạm Minh Chính bày tỏ sự vui mừng trước khí thế sôi nổi trên công trường. Thay mặt Chính phủ, Thủ tướng đánh giá cao tiến độ của dự án 500kV Lào Cai – Vĩnh Yên cũng như sự tận tâm, tận sức của tất cả các lực lượng thi công tại các điểm công trường.

Thủ tướng Chính phủ Phạm Minh Chính chủ trì cuộc họp với các bên liên quan tại trụ sở UBND xã Dân Chủ, tỉnh Phú Thọ. Ảnh: M.Nghĩa

Nhấn mạnh ý nghĩa, tầm quan trọng của dự án đường dây 500kV Lào Cai – Vĩnh Yên, đặc biệt là vai trò truyền tải công suất các nhà máy thủy điện khu vực Tây Bắc và các tỉnh lân cận lên hệ thống điện quốc gia, Thủ tướng yêu cầu chủ đầu tư phối hợp cùng các đơn vị thi công thành lập Tổ chỉ huy tiền phương với sự điều hành của lãnh đạo EVN để điều phối công tác thi công dự án, đảm bảo kịp thời, quyết tâm gặt hái được thắng lợi về tiến độ và chất lượng dự án.

Đối với vấn đề giải phóng mặt bằng, Thủ tướng nhấn mạnh sự vào cuộc của cả hệ thống chính trị, phát huy tinh thần "Đảng lãnh đạo, Nhà nước quản lý, Nhân dân làm chủ". Phát huy quyền làm chủ của Nhân dân, cân bằng và hài hòa lợi ích giữa các bên, qua đó vận động và huy động sự đóng góp của Nhân dân trên cơ sở tôn trọng, lắng nghe và đưa ra những giải pháp phù hợp, đảm bảo quyền, lợi ích hợp pháp, chính đáng của người dân.

Chủ tịch HĐTV EVN Đặng Hoàng An (thứ 2, từ trái sang) cùng các đại biểu dự cuộc họp tại UBND xã Dân Chủ

Biểu dương các bộ, ngành, cơ quan liên quan và Đảng bộ, chính quyền các địa phương trong việc triển khai dự án, Thủ tướng Chính phủ đề nghị các nhà thầu tập trung cao độ, huy động nhân lực, thiết bị, máy móc; tiếp tục phát huy tinh thần "vượt nắng, thắng mưa, không thua gió bão", "chỉ bàn làm, không bàn lùi", thi công đồng bộ trên tất cả các vị trí, công đoạn, công việc thuộc phạm vi dự án. Tiếp tục huy động các lực lượng quân đội, công an đoàn viên thanh niên, phụ nữ, dân quân tự vệ, phòng thủ dân sự, quân dự bị hỗ trợ công tác khuân vác vật tư, thiết bị, đặc biệt là tại các điểm công trường mà phương tiện vận chuyển không tiếp cận được, cũng như công tác phát quang, đảm bảo hành lang tuyến, hỗ trợ người dân di dời nhà cửa,...

"Đã cố gắng rồi thì cố gắng hơn nữa, đã quyết liệt rồi thì quyết liệt hơn nữa, đã tập trung, trọng tâm, trọng điểm thì càng phải tập trung trọng tâm, trọng điểm hơn nữa. Quyết tâm cao, nỗ lực lớn, triển khai có trọng tâm, trọng điểm, phấn đấu đến ngày 19/8 này phải hoàn thành dự án" - Thủ tướng Phạm Minh Chính yêu cầu.

Thủ tướng Chính phủ cũng biểu dương Tập đoàn Điện lực Việt Nam (EVN) - chủ đầu tư dự án đã quyết liệt chỉ đạo, bám sát công trường liên tục. Thủ tướng yêu cầu các đơn vị thuộc Tập đoàn tiếp tục phát huy tinh thần “ăn ở tại chỗ, vượt nắng thắng mưa, không thua bão gió, bám sát trận địa”, tiến hành lắp đặt lán trại đầy đủ kết hợp đảm bảo công tác hậu cần tại chỗ để đảm bảo sức khỏe và tinh thần làm việc cho lực lượng thi công.

Cùng với yêu cầu tiến độ, Thủ tướng chỉ đạo phải bảo đảm chất lượng, kỹ thuật, an toàn và vệ sinh môi trường cho các dự án, “xong đến đâu, hoàn nguyên đến đó”.

Thủ tướng Chính phủ động viên người lao động thi công tại vị trí VT 404 dự án đường dây 500kV Lào Cai - Vĩnh Yên. Ảnh: N.Tuấn

Chạy đua với thời gian, quyết tâm đưa dự án về đích đúng hẹn

Tính đến hết ngày 8/8/2025, dự án đường dây 500kV Lào Cai - Vĩnh Yên đã hoàn thành thi công bê tông móng toàn bộ 468/468 vị trí (VT) cột; lắp dựng cột thép 306/468 VT cột, đạt 65,38%; rải và kéo dây 22/242 khoảng néo (KN), đạt 9,09%; đang thực hiện kéo dây 23/242 KN. Công tác cung cấp vật tư, thiết bị đã hoàn thành 100%; hoàn thành bàn giao mặt bằng toàn bộ 468/468 VT móng và 196/242 khoảng néo, đạt 81%.

Khối lượng thi công còn lại là rất lớn, thời gian thi công ngắn, địa hình đồi núi cao, hiểm trở, đường thi công dốc, lầy, trơn trượt, cộng với thời tiết diễn biến bất thường, nắng nóng gay gắt đan xen mưa lớn, giông sét, khiến tiến độ thi công bị ảnh hưởng. Bên cạnh đó, với cường độ thi công cao, tiến độ gấp rút, lực lượng nhân công của nhà thầu không đáp ứng đủ nhu cầu của dự án...

Để đảm bảo tiến độ dự án theo yêu cầu của Thủ tướng, hiện EVN cùng các nhà thầu đang nỗ lực triển khai đồng bộ các giải pháp song song, trong đó chú trọng quyết liệt, thường xuyên đôn đốc các nhà thầu tập trung nhân lực, máy móc thi công, sớm hoàn thành lắp dựng cột, kéo rải dây theo tiến độ cam kết.

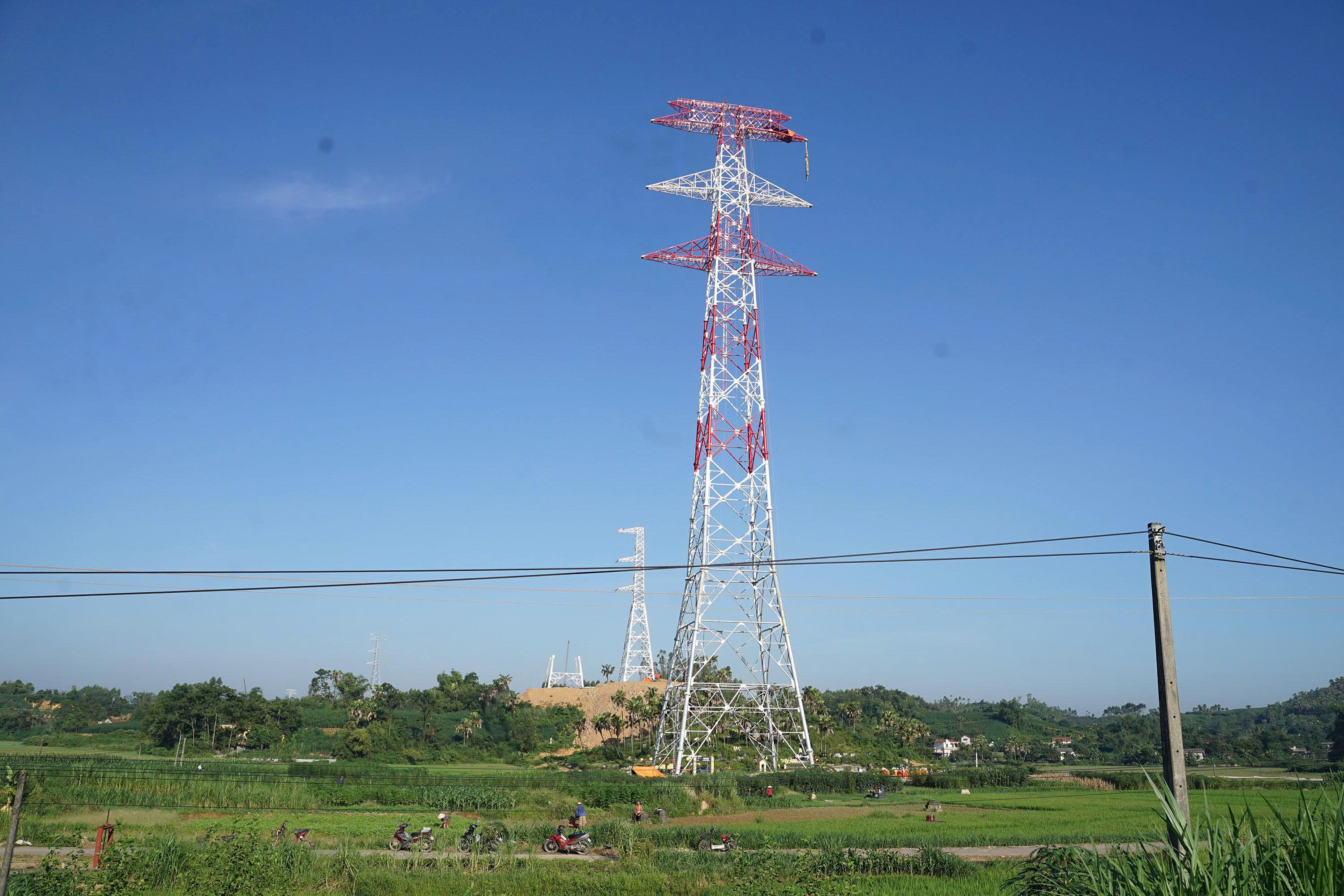

Cột vị trí VT 369 tại địa bàn xã Dân Chủ, tỉnh Phú Thọ. Ảnh: M.Nghĩa

Cùng với đó, lãnh đạo EVN thường xuyên kiểm tra công trường; các ban quản lý dự án, đơn vị tư vấn thiết kế, tư vấn giám sát cử cán bộ thường trực tại công trường, trực tiếp giám sát, đôn đốc các nhà thầu, giải quyết kịp thời các vướng mắc, phát sinh để không làm ảnh hưởng đến tiến độ dự án.

EVN đã huy động bổ sung gần 1.000 CBCNV từ các đơn vị trong Tập đoàn. Quân khu 2 đã cử hơn 200 cán bộ chiến sỹ tham gia hỗ trợ thi công. Cùng với đó là lực lượng đoàn viên thanh niên của địa phương. Toàn lực lượng quyết tâm cao độ đưa dự án về đích đúng tiến độ theo yêu cầu của Thủ tướng Chính phủ.

 Dự án đường dây 500kV Lào Cai - Vĩnh Yên là công trình năng lượng trọng điểm quốc gia, có ý nghĩa vô cùng quan trọng trong đảm bảo an ninh năng lượng của đất nước. Dự án do Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư; giao cho Ban Quản lý dự án Điện 1 làm đại diện chủ đầu tư quản lý, điều hành dự án. Tổng mức đầu tư dự án là hơn 7.410 tỷ đồng; quy mô 468 vị trí móng cột, 202 khoảng néo, chiều dài toàn tuyến hơn 229km.

Dự án đi qua 2 tỉnh Lào Cai, Phú Thọ (trước đây là 4 tỉnh Lào Cai, Yên Bái, Phú Thọ và Vĩnh Phúc). Chiều dài tuyến thuộc phạm vi tỉnh Lào Cai là trên 139,6km; chiều dài tuyến thuộc phạm vi tỉnh Phú Thọ 89,84km.

Khi hoàn thành, công trình sẽ góp phần đưa điện từ các trung tâm năng lượng lớn khu vực Tây Bắc hòa vào hệ thống truyền tải quốc gia, tăng cường liên kết vùng, bảo đảm an ninh năng lượng cho cả miền Bắc.


Lê Na - N.Tuấn - M.Nghĩa 09/08/2025 - 10:55 (GMT+7)
Share

Chủ tịch Hội đồng thành viên EVN Đặng Hoàng An tiếp đoàn Đặc phái viên Thương mại Vương quốc Anh

Chủ tịch Hội đồng thành viên EVN Đặng Hoàng An tiếp đoàn Đặc phái viên Thương mại Vương quốc Anh

Ngày 12/6, tại Hà Nội, Chủ tịch Hội đồng thành viên (HĐTV) Tập đoàn Điện lực Việt Nam (EVN) - ông Đặng Hoàng An đã tiếp và làm việc với đoàn Đặc phái viên Thương mại của Vương quốc Anh do ông Matt Western, Đặc phái viên Thương mại, Nghị sĩ Quốc hội Vương quốc Anh làm trưởng đoàn.


Sáng kiến nhỏ, hiệu quả lớn trên lưới truyền tải

Sáng kiến nhỏ, hiệu quả lớn trên lưới truyền tải

Nhóm cán bộ kỹ thuật thuộc Truyền tải điện Khánh Hòa (Công ty Truyền tải điện 3) nghiên cứu, chế tạo thành công tời điện 12-24VDC phục vụ kéo nâng, hạ dụng cụ và vật tư thi công. Thiết bị góp phần giảm sức lao động, nâng cao năng suất và tăng cường an toàn cho công nhân làm việc trên lưới điện truyền tải.


Những ‘ngân hàng máu’ của ngành Điện: Trao giọt hồng - Nối dài sự sống

Những ‘ngân hàng máu’ của ngành Điện: Trao giọt hồng - Nối dài sự sống

Mỗi cá nhân có thể đến với hiến máu tình nguyện bởi những lý do khác nhau, nhưng điều giữ họ gắn bó bền bỉ suốt nhiều năm vẫn là mong muốn sẻ chia và góp thêm cơ hội sống cho những người đang cần máu để điều trị.


Tiềm năng phát triển điện mặt trời mái nhà còn rất lớn

Tiềm năng phát triển điện mặt trời mái nhà còn rất lớn

Mùa khô 2026 và các năm tiếp theo, nhu cầu điện được dự báo tiếp tục tăng cao, kéo theo áp lực lớn đối với công tác cung ứng và vận hành hệ thống điện. Điện mặt trời mái nhà (ĐMTMN) là một trong những giải pháp hữu hiệu để bổ sung nguồn điện, góp phần giảm áp lực cho hệ thống điện quốc gia. Tập đoàn Điện lực Việt Nam (EVN) đã và đang triển khai nhiều giải pháp nhằm thúc đẩy loại hình nguồn điện này phát triển mạnh mẽ hơn.
