Vì sao cần đẩy nhanh tiến độ đường dây nhập khẩu điện từ Lào?

11/03/2025 - 14:00 (GMT+7)

Nhằm đáp ứng nhu cầu điện cho phát triển kinh tế từ năm 2025 trở đi, tiến độ xây dựng các dự án đường dây nhập khẩu điện từ Lào cần phải đẩy nhanh.

Nhiều kết quả tích cực

Theo kế hoạch chương trình hợp tác giữa Chính phủ Việt Nam và Chính phủ Lào từ năm 2016, đến năm 2025, quy mô công suất nhập khẩu dự kiến đạt 3.000MW và sẽ tăng lên 5.000MW vào năm 2030, phù hợp với Quy hoạch điện VIII. Đến năm 2050, Việt Nam có thể nhập khẩu khoảng 11.000MW điện từ Lào, sản xuất 37 tỷ kWh.

Tuy nhiên, trong bối cảnh nhu cầu điện của Việt Nam tăng cao, để đáp ứng mục tiêu tăng trưởng kinh tế của Chính phủ năm 2025 là trên 8% và 2 con số cho các năm tiếp theo, dự kiến, Việt Nam có thể tăng nhập khẩu điện, trong đó có Lào. Do vậy, cần đẩy nhanh tiến độ các dự án lưới điện truyền tải nhập khẩu điện từ Lào về Việt Nam.

Trên thực tế, thời gian qua, dưới sự chỉ đạo quyết liệt của lãnh đạo Bộ Công Thương, Tập đoàn Điện lực Việt Nam (EVN) và các đơn vị thành viên đã đẩy nhanh tiến độ, hoàn thành nhiều công trình truyền tải nhập khẩu điện từ Lào.

Đơn cử, trong năm 2024 và đầu năm 2025, EVN đã hoàn thành đóng điện dự án Trạm cắt 220kV Đăk Ooc. Đây là công trình thuộc Dự án Trạm cắt 220kV Đăk Ooc và các đường dây 220kV đấu nối từ Nhà máy Thủy điện Nam Emoun (Lào) vào hệ thống điện Việt Nam.

Tháng 12/2024, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đóng điện thành công dự án đường dây 220kV Nậm Sum - Nông Cống.

Tháng 1/2025, EVN đã đóng điện thành công dự án đường dây 500kV Monsoon - Thạnh Mỹ.

Tuy nhiên, vẫn còn một số dự án vẫn đang trong quá trình triển khai, cần có sự vào cuộc của chính quyền địa phương trong việc hỗ trợ chủ đầu tư liên quan đến thủ tục hành chính, đặc biệt là công tác giải phóng mặt bằng.

Tổng giám đốc EVNNPT kiểm tra tiến độ công trường đường dây 220kV

Quyết tâm hoàn thành một số dự án trong quý IV

Ông Phạm Lê Phú - Tổng giám đốc EVNNPT - cho biết, hiện đơn vị đang triển khai 2 dự án lưới điện truyền tải 220kV trên địa bàn tỉnh Nghệ An gồm: Dự án đường dây 220kV Tương Dương - Đô Lương và dự án đường dây 220kV Đô Lương - Nam Cấm nhằm phục vụ nhập khẩu điện từ Lào trong thời gian tới. Theo kế hoạch, cụm dự án này hoàn thành trong quý IV/2025 nhưng toàn công trường đang tăng tốc thi công để phấn đấu hoàn thành sớm hơn kế hoạch.

Đường dây 220kV Tương Dương - Đô Lương có quy mô dài hơn 80km gồm 2 mạch. Đến nay các địa phương của tỉnh Nghệ An đã kiểm kê xong 191/191 vị trí móng, đã bàn giao 158 vị trí móng và 38 khoảng cột hành lang tuyến. Đã đào đúc móng xong 138 vị trí, lắp dựng xong 104 vị trí cột.

Đường dây 220kV Đô Lương - Nam Cấm có quy mô xây dựng 2 mạch đường dây với chiều dài khoảng 37km. Phần mở rộng ngăn lộ tại TBA 220kV Đô Lương lắp đặt thiết bị cho 02 ngăn lộ 220kV trong TBA 220kV Đô Lương (hiện hữu) và liên kết hệ thống thông tin cho Đường dây 220kV Đô Lương - Nam Cấm.

Đến nay địa phương đã kê kiểm 91/106 vị trí móng, đã vận động có mặt bằng để thi công 26/106 vị trí và đang tiếp tục vận động bàn giao hành lang tuyến. Đến nay dự án đã đào xong 12 vị trí móng, đã và đang đúc 8 vị trí móng.

Tuy nhiên, cả 2 dự án còn một số vướng mắc khi UBND tỉnh Nghệ An vẫn chưa có quyết định về chuyển mục đích sử dụng rừng sang mục đích khác nên các huyện chưa có cơ sở phê duyệt phương án bồi thường.

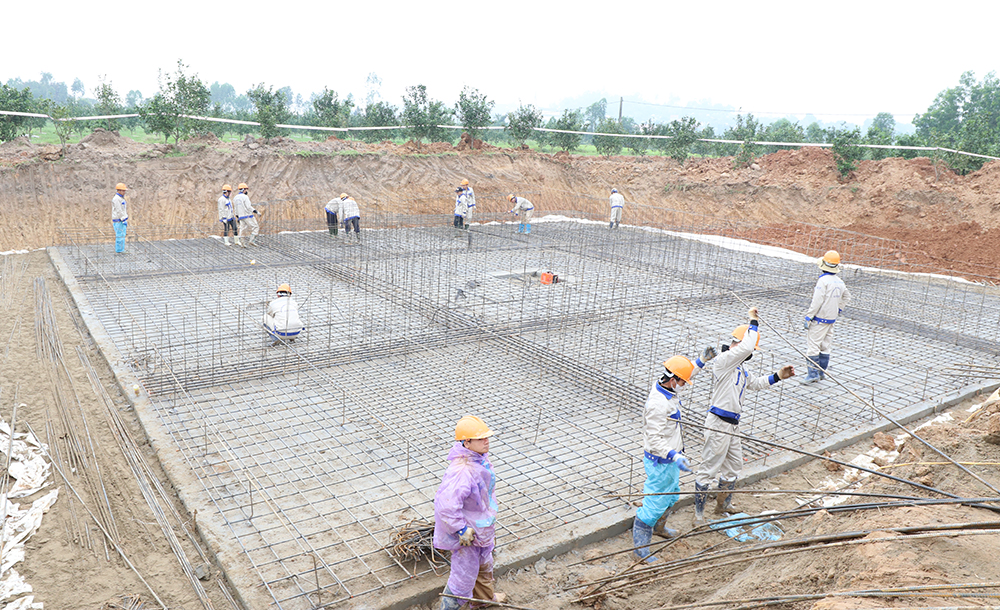

Thi công đào đúc móng dự án đường dây 220kV Đô Lương - Nam Cấm

Tại buổi kiểm tra công trường mới đây, Tổng giám đốc EVNNPT Phạm Lê Phú yêu cầu yêu cầu Ban Quản lý dự án các công trình điện miền Trung (CPMB) phối hợp chặt chẽ với các sở, ngành, địa phương liên quan của tỉnh Nghệ An sớm tháo gỡ vướng mắc liên quan đến chuyển đổi mục đích sử dụng rừng và bồi thường giải phóng mặt bằng.

Đối với các đơn vị thi công, Tổng giám đốc EVNNPT yêu cầu các đơn vị bổ sung nhân lực thi công đồng thời công tác đào đúc móng, lắp dựng cột và triển khai kéo dây, tiếp tục phối hợp với CPMB vận động bàn giao mặt bằng các vị trí móng để thi công.

Đồng thời, yêu cầu các nhà thầu cung cấp cột thép khẩn trương vận chuyển đến công trường để đảm bảo đồng bộ tiến độ sau khi đúc móng xong là có thể triển khai dựng cột được ngay, phấn đấu hoàn thành dự án đường dây 220kV Tương Dương - Đô Lương trong tháng 5/2025 và đường dây 220kV Đô Lương - Nam Cấm trong tháng 9/2025 thiết thực chào mừng kỷ niệm 80 năm Cách mạng tháng Tám và Quốc khánh 2/9.

Trong giai đoạn trước mắt, việc nhập khẩu điện từ Lào vào năm 2025 sẽ góp phần bổ sung nguồn điện để tăng cường khả năng đảm bảo cung ứng điện, giảm nguy cơ thiếu điện cho miền Bắc.

Link gốc


Theo congthuong.vn 11/03/2025 - 14:00 (GMT+7)
Share

Dự án Thuỷ điện Trị An mở rộng: An toàn lao động là điều kiện tiên quyết

Dự án Thuỷ điện Trị An mở rộng: An toàn lao động là điều kiện tiên quyết

Nhiều hạng mục của Dự án Nhà máy Thủy điện Trị An mở rộng (tại tỉnh Đồng Nai) vẫn đang được đẩy nhanh tiến độ dù đã vào đầu mùa mưa. Trong quá trình thi công, lãnh đạo Tập đoàn Điện lực Việt Nam và Công đoàn Điện lực Việt Nam yêu cầu các đơn vị luôn đặt an toàn lao động và chất lượng công trình lên hàng đầu, không vì áp lực tiến độ mà xem nhẹ hai yếu tố cốt lõi này.


Dự án Thuỷ điện Trị An mở rộng: An toàn lao động là điều kiện tiên quyết

Dự án Thuỷ điện Trị An mở rộng: An toàn lao động là điều kiện tiên quyết

Nhiều hạng mục của Dự án Nhà máy Thủy điện Trị An mở rộng (tại tỉnh Đồng Nai) vẫn đang được đẩy nhanh tiến độ dù đã vào đầu mùa mưa. Trong quá trình thi công, lãnh đạo Tập đoàn Điện lực Việt Nam và Công đoàn Điện lực Việt Nam yêu cầu các đơn vị luôn đặt an toàn lao động và chất lượng công trình lên hàng đầu, không vì áp lực tiến độ mà xem nhẹ hai yếu tố cốt lõi này.


EVNNPT tập trung tháo gỡ vướng mắc, đẩy nhanh tiến độ đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín

EVNNPT tập trung tháo gỡ vướng mắc, đẩy nhanh tiến độ đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín

Ngày 25/6, tại Hà Nội, Quyền Tổng giám đốc Tổng công ty Truyền tải điện Quốc gia (EVNNPT) - Hoàng Xuân Khôi chủ trì cuộc họp rà soát tiến độ dự án Đường dây 500/220kV Nho Quan – Phủ Lý – Thường Tín, yêu cầu các đơn vị tập trung tháo gỡ dứt điểm các vướng mắc về hành lang tuyến, huy động tối đa nguồn lực để hoàn thành đóng điện đoạn tuyến 3 mạch trong tháng 6 và đưa toàn bộ dự án vào vận hành trong tháng 7/2026.


EVNSPC hỗ trợ tối đa cho người dân, doanh nghiệp lắp đặt điện mặt trời mái nhà tự sản, tự tiêu

EVNSPC hỗ trợ tối đa cho người dân, doanh nghiệp lắp đặt điện mặt trời mái nhà tự sản, tự tiêu

Tại Hội thảo “Chuyển đổi xanh, cần gì để tăng tốc” do Báo Thanh Niên tổ chức sáng 26/6, ông Bùi Quốc Hoan – Phó Tổng giám đốc Tổng công ty Điện lực miền Nam (EVNSPC) đã chia sẻ về những lợi ích thiết thực của điện mặt trời mái nhà tự sản tự tiêu kết hợp hệ thống lưu trữ năng lượng (BESS) cũng như những giải pháp để thúc đẩy nguồn năng lượng sạch này.


Chính phủ ban hành Nghị định số 243/2026/NĐ-CP ngày 26/6/2026: Sửa đổi, bổ sung một số điều của Nghị định số 57/2025/NĐ-CP và Nghị định số 58/2025/NĐ-CP

Chính phủ ban hành Nghị định số 243/2026/NĐ-CP ngày 26/6/2026: Sửa đổi, bổ sung một số điều của Nghị định số 57/2025/NĐ-CP và Nghị định số 58/2025/NĐ-CP

Chính phủ ban hành Nghị định số 243/2026/NĐ-CP ngày 26/6/2026 sửa đổi, bổ sung một số điều của Nghị định số 57/2025/NĐ-CP ngày 3/3/2025 của Chính phủ quy định cơ chế mua bán điện trực tiếp giữa đơn vị phát điện năng lượng tái tạo và khách hàng sử dụng điện lớn và Nghị định số 58/2025/NĐ-CP ngày 3/3/2025 của Chính phủ quy định chi tiết một số điều của Luật Điện lực về phát triển điện năng lượng tái tạo, điện năng lượng mới.
