Cập nhật đến ngày 30/6/2023: 55 dự án NLTT chuyển tiếp được phê duyệt giá tạm, 14 dự án đã phát điện thương mại

18:15, 30/06/2023

Cập nhật đến ngày 30/6/2023, có 55 dự án năng lượng tái tạo (NLTT) chuyển tiếp với tổng công suất 3.052,01MW được Bộ Công Thương phê duyệt giá tạm; có 14 nhà máy/phần nhà máy với tổng công suất 686,12MW đã hoàn thành thủ tục COD, được phát điện thương mại lên lưới.

Sản lượng điện phát lũy kế của các dự án năng lượng tái tạo chuyển tiếp tính từ thời điểm COD đến ngày 29/6/2023 đạt khoảng 74,6 triệu kWh; trong đó, sản lượng điện phát trung bình ngày khoảng 3,2 triệu kWh, chiếm khoảng 0,4% tổng sản lượng nguồn điện được huy động.

Đến nay, có 70/85 dự án năng lượng tái tạo chuyển tiếp với tổng công suất 3.851,86MW đã gửi hồ sơ cho Công ty Mua bán điện để đàm phán giá điện, hợp đồng mua bán điện; trong đó có 59 dự án (tổng công suất 3.211,41MW) đã đề nghị giá tạm bằng 50% giá trần của khung giá (theo Quyết định số 21/QĐ-BCT ngày 07/01/2023 của Bộ Công Thương). EVN và chủ đầu tư đã hoàn thành đàm phán giá và ký tắt hợp đồng PPA với 58/59 dự án.

20 dự án đã được cơ quan quản lý Nhà nước có thẩm quyền nghiệm thu công trình/một phần công trình; 27 dự án đã được cấp giấy phép hoạt động điện lực toàn nhà máy/một phần nhà máy; 37 dự án đã có quyết định gia hạn chủ trương đầu tư.

Hiện vẫn còn 15 dự án với tổng công suất 882,70MW chưa gửi hồ sơ đàm phán.

Dưới đây, EVN công bố cập nhật chi tiết về tình hình thực hiện thủ tục của 85 dự án NLTT chuyển tiếp và thông tin về việc chuẩn bị thủ tục để công nhận vận hành thương mại (COD) của 59 dự án đã đề xuất giá tạm.

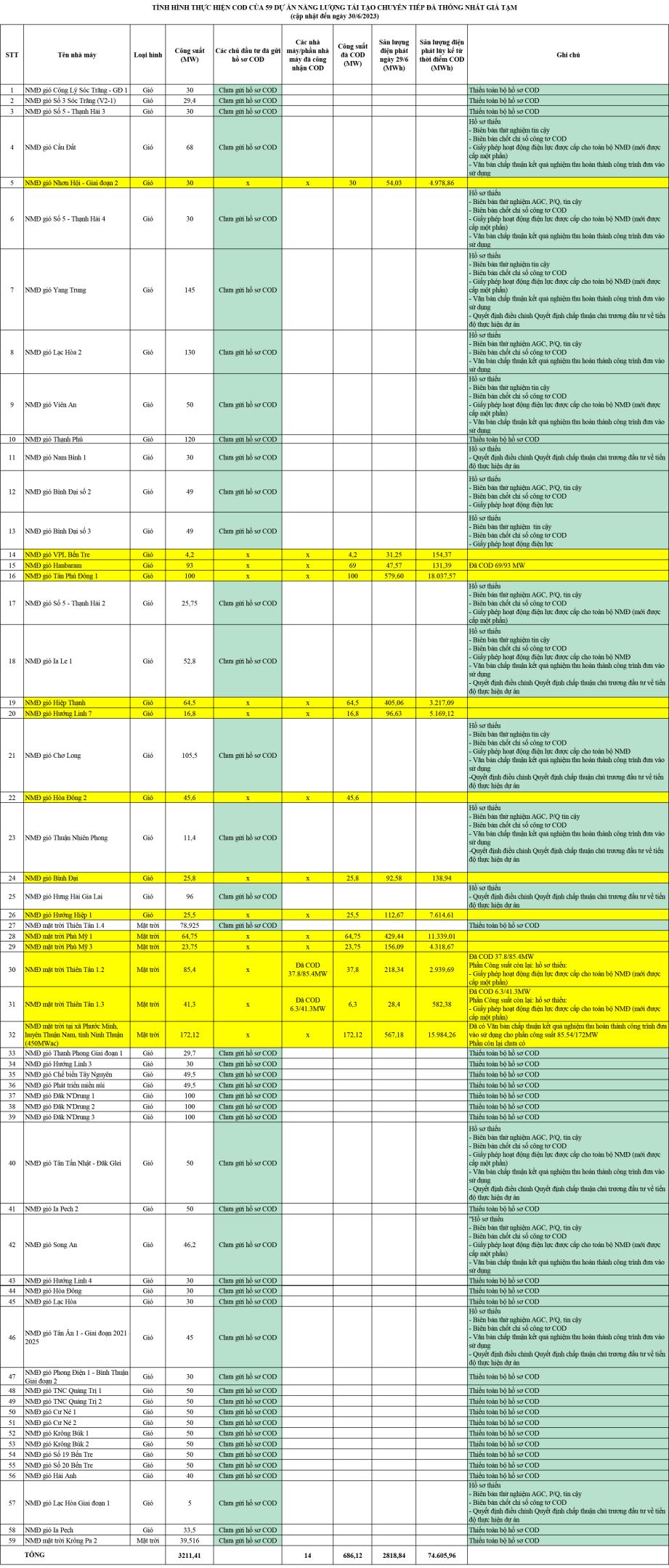

* Tải file tình hình thực hiện thủ tục 85 dự án NLTT chuyển tiếp tại đây.

* Tải file tình hình thực hiện COD của 59 dự án NLTT chuyển tiếp đã đề xuất giá tạm tại đây.


EVN

Share

EVNSPC đóng điện thêm 4 công trình 110kV, chào mừng 50 năm Ngày Giải phóng miền Nam

EVNSPC đóng điện thêm 4 công trình 110kV, chào mừng 50 năm Ngày Giải phóng miền Nam

Ngày 26/4/2025, Tổng công ty Điện lực miền Nam (EVNSPC) phối hợp với các đơn vị liên quan tiếp tục đóng điện 4 công trình trọng điểm 110kV tại thành phố Cần Thơ và các tỉnh Vĩnh Long, Trà Vinh và Đồng Tháp; nâng tổng số công trình 110kV đã hoàn thành đóng điện từ đầu năm đến nay lên 42 công trình.


20 trạm biến áp được lắp đặt tụ bù ngang, tăng cường năng lực cung cấp điện trước mùa hè 2025

20 trạm biến áp được lắp đặt tụ bù ngang, tăng cường năng lực cung cấp điện trước mùa hè 2025

Đến ngày 25/4, Ban Quản lý dự án Truyền tải điện (NPTPMB) đã hoàn thành lắp đặt tụ bù ngang cho 20/21 trạm biến áp 220 - 500kV thuộc dự án “Lắp đặt bổ sung tụ bù ngang trên lưới điện miền Bắc năm 2025”.


Phó Tổng giám đốc EVN Võ Quang Lâm tiếp và làm việc với đoàn doanh nghiệp năng lượng Trung Quốc

Phó Tổng giám đốc EVN Võ Quang Lâm tiếp và làm việc với đoàn doanh nghiệp năng lượng Trung Quốc

Ngày 25/4, tại Hà Nội, Phó Tổng giám đốc EVN Võ Quang Lâm đã có buổi tiếp và làm việc với đoàn doanh nghiệp năng lượng Trung Quốc do ông Dương Côn - Phó Chủ tịch Thường trực Hội đồng Điện lực Trung Quốc (CEC) làm trưởng đoàn. Buổi làm việc nằm trong chuỗi hoạt động bên lề Diễn đàn và Triển lãm quốc tế Năng lượng Việt Nam – Trung Quốc – ASEAN 2025 (VCAE EXPO 2025).


Hoàn thành cấp điện lưới quốc gia tới làng cuối cùng của tỉnh Bình Định

Hoàn thành cấp điện lưới quốc gia tới làng cuối cùng của tỉnh Bình Định

Ngày 26/4, tại xã Canh Liên, huyện Vân Canh, tỉnh Bình Định, Tổng công ty Điện lực miền Trung (EVNCPC), Công ty Điện lực Bình Định (PC Bình Định) phối hợp cùng với chính quyền địa phương tổ chức lễ khánh thành công trình cấp điện cho làng Canh Tiến từ lưới điện quốc gia. Như vậy, “vùng lõm” cuối cùng của tỉnh Bình Định đã phủ điện, ghi dấu mốc 100% hộ dân toàn tỉnh có điện.


EVNHCMC chuẩn bị đảm bảo cung cấp điện phục vụ Đại lễ Vesak Liên Hợp Quốc năm 2025

EVNHCMC chuẩn bị đảm bảo cung cấp điện phục vụ Đại lễ Vesak Liên Hợp Quốc năm 2025

Công tác chuẩn bị đảm bảo cung cấp điện cho Đại lễ Phật đản Vesak Liên Hiệp Quốc 2025 đã được Tổng công ty Điện lực TP. Hồ Chí Minh triển khai từ sớm.
