Đơn vị thứ 3 hoàn thành cung cấp toàn bộ cột thép cho Dự án đường dây 500kV mạch 3

17:32, 13/05/2024

Công ty CP Cơ điện Đại Dũng (DME) vừa hoàn thành việc sản xuất và cung cấp cột thép đến công trường cho Dự án đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối (Dự án), về đích trước 12 ngày so với tiến độ của chủ đầu tư đề ra. Đây là đơn vị thứ 3 hoàn thành cung cấp cột thép cho Dự án.

Việc DME hoàn thành sớm cung cấp cột thép cho công trường dự án đường dây 500kV mạch 3 đã góp phần giúp công trường hạn chế tình trạng “móng chờ cột”, công trường tập trung tổ chức dựng cột sớm để quyết tâm hoàn thành dự án vào tháng 6/2024.

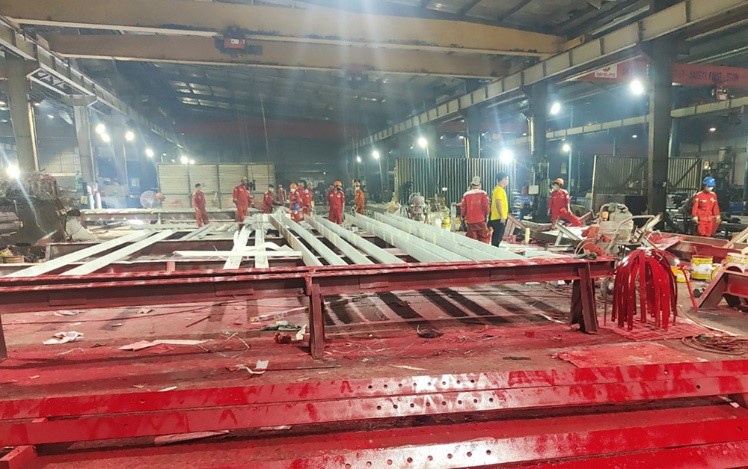

Những cột thép cuối cùng của Công ty CP Cơ điện Đại Dũng được hoàn thành vào ngày 7/5/2024

Ông Trịnh Mạnh Hùng – Tổng giám đốc DME cho biết, công ty đã sản xuất 43 cột thép, nhưng có rất nhiều chủng loại cột thép, đa số là cột néo khó sản xuất. Vì vậy, ngay từ sớm đơn vị đã chủ động từ khâu mua sắm nguyên vật liệu, lập kế hoạch sản xuất, tăng cường máy móc thiết bị, nguồn nhân lực, đến phương án vận chuyển hàng hóa ra công trường. Về chất lượng, Công ty đã áp dụng đúng các tiêu chuẩn kỹ thuật ngành Điện nhằm đảm bảo chất lượng tốt nhất, tính chính xác cao nhất cho các loại cột thép do DME thực hiện.

  DME thực hiện 10 gói thầu với tổng cộng 43 cột thép, tương ứng hơn 6.300 tấn, cấp cho Dự án đường dây 500kV mạch 3 cung đoạn Quảng Trạch - Quỳnh Lưu và Quỳnh Lưu - Thanh Hóa.

Việc sản xuất cột thép bắt đầu đúng thời điểm nghỉ lễ Tết Nguyên đán nên đơn vị đã phát động chiến dịch thi đua “97 ngày đêm” để sản xuất cột thép với tinh thần “ăn tranh thủ, ngủ khẩn trương”, làm việc 3 ca 4 kíp, sản xuất 24/7, làm việc xuyên lễ, xuyên Tết, xuyên ngày nghỉ, tìm mọi giải pháp tốt nhất để đẩy nhanh tiến độ sản xuất một cách nhanh nhất nhằm mục tiêu cùng đưa Dự án đường dây 500kV mạch 3 về đích đúng tiến độ.

Ban lãnh đạo Công ty đã họp triển khai dự án, phát động thi tới từng CBCNV; thường xuyên đến nhà máy để khích lệ, động viên cán bộ công nhân viên cả bằng vật chất và tinh thần, đặc biệt là ngày nghỉ và ngày lễ. Chính vì vậy, toàn thể Công ty CP Cơ điện Đại Dũng đã cùng đoàn kết nỗ lực phấn đấu hăng say, sáng tạo trong sản xuất và đã được những thành quả nêu trên.

Được biết, ngoài việc cung cấp cột thép cho dự án đường dây 500kV mạch 3, DME cũng đang tập trung hết sức cho việc sản xuất thiết bị cho Trạm biến áp 500kV Thanh Hóa với khoảng 1.200 tấn thép để đảm bảo kịp tiến độ phục vụ cho dự án.

Xem các thông tin về Dự án đường dây 500kV mạch 3 Quảng Trạch - Phố Nối tại đây




Xuân Tiến

Share

Phú Thọ tháo dỡ công trình trục lợi dự án đường dây 500kV Lào Cai - Vĩnh Yên

Phú Thọ tháo dỡ công trình trục lợi dự án đường dây 500kV Lào Cai - Vĩnh Yên

Lực lượng chức năng tỉnh Phú Thọ tiến hành tháo dỡ các công trình trục lợi dự án đường dây 500kV Lào Cai - Vĩnh Yên.


Cán bộ nhân viên Điện lực Phú Thọ đảm bảo điện cho Lễ hội Đền Hùng và Tuần Văn hóa – Du lịch Đất Tổ năm 2025

Cán bộ nhân viên Điện lực Phú Thọ đảm bảo điện cho Lễ hội Đền Hùng và Tuần Văn hóa – Du lịch Đất Tổ năm 2025

Ngày 4/4/2025, PC Phú Thọ (thuộc EVNNPC) cho biết vẫn đang bám sát kế hoạch đảm bảo cung cấp điện an toàn, ổn định phục vụ các hoạt động trong dịp Giỗ Tổ Hùng Vương và Tuần Văn hóa - Du lịch Đất Tổ năm 2025 diễn ra từ ngày 29/3 đến 7/4/2025 (tức từ ngày 1/3 đến hết ngày 10/3 âm lịch), tại Khu di tích lịch sử Đền Hùng và Quảng trường Hùng Vương, thành phố Việt Trì, tỉnh Phú Thọ. Dưới đây là một số hình ảnh CBCNV PC Phú Thọ triển khai thực hiện nhiệm vụ.


Không được chủ quan trong phòng chống thiên tai và tìm kiếm cứu nạn bất kỳ thời điểm nào

Không được chủ quan trong phòng chống thiên tai và tìm kiếm cứu nạn bất kỳ thời điểm nào

Đây là một trong những chỉ đạo của Thứ trưởng Bộ Công Thương Trương Thanh Hoài - Phó Trưởng ban thường trực Chỉ huy Phòng thủ dân sự, Phòng chống thiên tai và Tìm kiếm cứu nạn (PCTT&TKCN) Bộ Công Thương, tại Hội nghị Tổng kết công tác PCTT&TKCN ngành Công Thương năm 2024, nhiệm vụ kế hoạch năm 2025. Hội nghị diễn ra ngày 4/4, tại Bà Rịa – Vũng Tàu.


Đại hội Đảng bộ Ban Quản lý dự án Điện 1 lần thứ V: Đoàn kết - Đổi mới - Sáng tạo - Phát triển

Đại hội Đảng bộ Ban Quản lý dự án Điện 1 lần thứ V: Đoàn kết - Đổi mới - Sáng tạo - Phát triển

Ngày 4/4, tại Hà Nội, đã diễn ra Đại hội Đảng bộ Ban Quản lý dự án Điện 1 (EVNPMB1) lần thứ V, nhiệm kỳ 2025 – 2030 với tinh thần "Đoàn kết - Đổi mới - Sáng tạo - Phát triển". Đồng chí Ngô Sơn Hải - Ủy viên Ban Thường vụ Đảng ủy, Phó Tổng giám đốc EVN dự và chỉ đạo đại hội.


Lãnh đạo EVN tiếp và làm việc với ANDRITZ

Lãnh đạo EVN tiếp và làm việc với ANDRITZ

Ngày 4/4, tại Hà Nội, Phó Tổng giám đốc EVN Phạm Hồng Phương đã tiếp, làm việc với ông Frederic Sauze – Thành viên Hội đồng thành viên ANDRITZ, kiêm Tổng giám đốc ANDRITZ Hydro GmbH và ANDRITZ Hydropower Group.
