Đóng điện máy biến máy biến áp AT1 Trạm biến áp 500kV Nghi Sơn

29/09/2020 - 14:00 (GMT+7)

Vào lúc 0h37 phút ngày 29/9, Ban QLDA các công trình điện miền Trung (CPMB) đã phối hợp với các đơn vị liên quan tổ chức đóng điện Trạm biến áp 500kV Nghi Sơn (thị xã Nghi Sơn, tỉnh Thanh Hóa), vượt tiến độ trước gần 2 ngày so với kế hoạch.

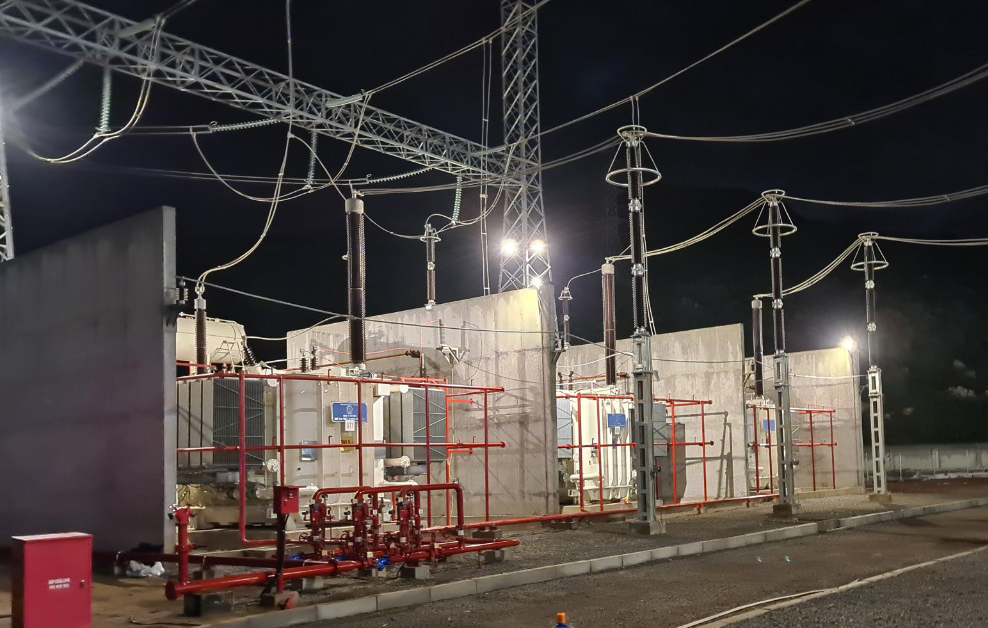

Máy biến áp AT1 trạm biến áp 500kV Nghi Sơn

Dự án được khởi công ngày 30/6/2020, do Tổng công ty Truyền tải điện Quốc gia làm chủ đầu tư, CPMB quản lý điều hành dự án.

Dự án có quy mô lắp đặt 02 máy biến áp (MBA) 500/220/35kV-450MVA AT1 và AT2. Trong giai đoạn 1 lắp đặt một MBA 500kV-450MVA AT1; một ngăn lộ 500kV, một ngăn lộ 220kV.

Việc hoàn thành dự án có ý nghĩa rất quan trọng trong việc đảm bảo cung cấp điện cho khu vực các tỉnh Thanh Hóa và các khu vực lân cận; đảm bảo cung cấp điện an toàn, liên tục cho phụ tải khu vực trong mọi chế độ vận hành.

Việc hoàn thành dự án vượt tiến độ so với kế hoạch trong bối cảnh dịch COVID-19 bùng phát trở lại là nỗ lực rất lớn của CPMB và các đơn vị thi công trên công trường.


Huyền Thương 29/09/2020 - 14:00 (GMT+7)
Share

Những công trường ‘không nghỉ’ vì mạch nguồn năng lượng quốc gia

Những công trường ‘không nghỉ’ vì mạch nguồn năng lượng quốc gia

Trong các dịp lễ Giỗ Tổ Hùng Vương, kỷ niệm 51 năm Ngày Giải phóng miền Nam, thống nhất đất nước (30/4/1975 - 30/4/2026) và 140 năm Ngày Quốc tế Lao động (1/5/1886-1/5/2026), các đơn vị trong toàn Tập đoàn Điện lực Việt Nam (EVN) đã và đang nỗ lực tăng tốc, thi công xuyên lễ, không có ngày nghỉ, qua đó hoàn thành nhiều hạng mục đầu tư xây dựng quan trọng, góp phần vào niềm vui chung của cả nước.


Thủy điện Trị An mở rộng: Chính thức hợp long cầu Hiếu Liêm, mục tiêu đưa vào sử dụng từ tháng 6/2026

Thủy điện Trị An mở rộng: Chính thức hợp long cầu Hiếu Liêm, mục tiêu đưa vào sử dụng từ tháng 6/2026

Hạng mục hạ tầng chiến lược phục vụ xây dựng Dự án Nhà máy thủy điện Trị An mở rộng chính thức được hợp long vào 07h45 ngày 1/5/2026. Sau cột mốc quan trọng này, Ban Quản lý dự án Điện 3 (EVNPMB3) và nhà thầu tiếp tục phấn đấu đạt mục tiêu đưa cầu Hiếu Liêm vào khai thác, thông xe từ cuối tháng 6 tới.


Thủy điện Trị An mở rộng: Chính thức hợp long cầu Hiếu Liêm, mục tiêu đưa vào sử dụng từ tháng 6/2026

Thủy điện Trị An mở rộng: Chính thức hợp long cầu Hiếu Liêm, mục tiêu đưa vào sử dụng từ tháng 6/2026

Hạng mục hạ tầng chiến lược phục vụ xây dựng Dự án Nhà máy thủy điện Trị An mở rộng chính thức được hợp long vào 07h45 ngày 1/5/2026. Sau cột mốc quan trọng này, Ban Quản lý dự án Điện 3 (EVNPMB3) và nhà thầu tiếp tục phấn đấu đạt mục tiêu đưa cầu Hiếu Liêm vào khai thác, thông xe từ cuối tháng 6 tới.


51 công trình 110kV về đích trước 30/4: Tăng năng lực cung ứng điện cho miền Nam

51 công trình 110kV về đích trước 30/4: Tăng năng lực cung ứng điện cho miền Nam

Trong 2 ngày cuối 29 và 30/4, Tổng công ty Điện lực miền Nam (EVNSPC) cùng các đơn vị liên quan đã nỗ lực đóng điện thêm 4 công trình 110kV, chính thức hoàn thành mục tiêu đóng điện 51 công trình trong 4 tháng đầu năm.


51 công trình 110kV về đích trước 30/4: Tăng năng lực cung ứng điện cho miền Nam

51 công trình 110kV về đích trước 30/4: Tăng năng lực cung ứng điện cho miền Nam

Trong 2 ngày cuối 29 và 30/4, Tổng công ty Điện lực miền Nam (EVNSPC) cùng các đơn vị liên quan đã nỗ lực đóng điện thêm 4 công trình 110kV, chính thức hoàn thành mục tiêu đóng điện 51 công trình trong 4 tháng đầu năm.
