Đoàn công tác có ông Bùi Phương Nam – Giám đốc Ban QLDA Điện 1, ông Đỗ Quang Khải – Phó Giám đốc Ban QLDA Điện 1, ông Đào Tuấn Chung – Chủ tịch Công đoàn, Kế toán trưởng Ban QLDA Điện 1, ông Dương Văn Minh – Bí thư Đoàn Thanh niên Ban QLDA Điện 1.
Đoàn đi kiểm tra trực tiếp công trường vị trí cột số 1, 2 và 3 (xã Na Ngoi, huyện Kỳ Sơn) giáp biên giới với Lào.
Công trình đường dây 220kV Nậm Mô (Lào) - Tương Dương (đoạn trên lãnh thổ Việt Nam) là công trình cấp bách, được xây dựng với mục tiêu nhập khẩu điện từ cụm Nhà máy Thủy điện Nậm Mô (Lào) về Việt Nam; tăng cường quan hệ hợp tác giữa Chính phủ hai nước Việt Nam - Lào trong lĩnh vực phát triển năng lượng.
Tính đến thời điểm hiện nay, đã hoàn thành đào, đúc, lắp dựng 140/145 cột, kéo rải dây được 132/145 khoảng cột. Dự kiến, công trình hoàn thành và đóng điện toàn tuyến trong tháng 11/2022.

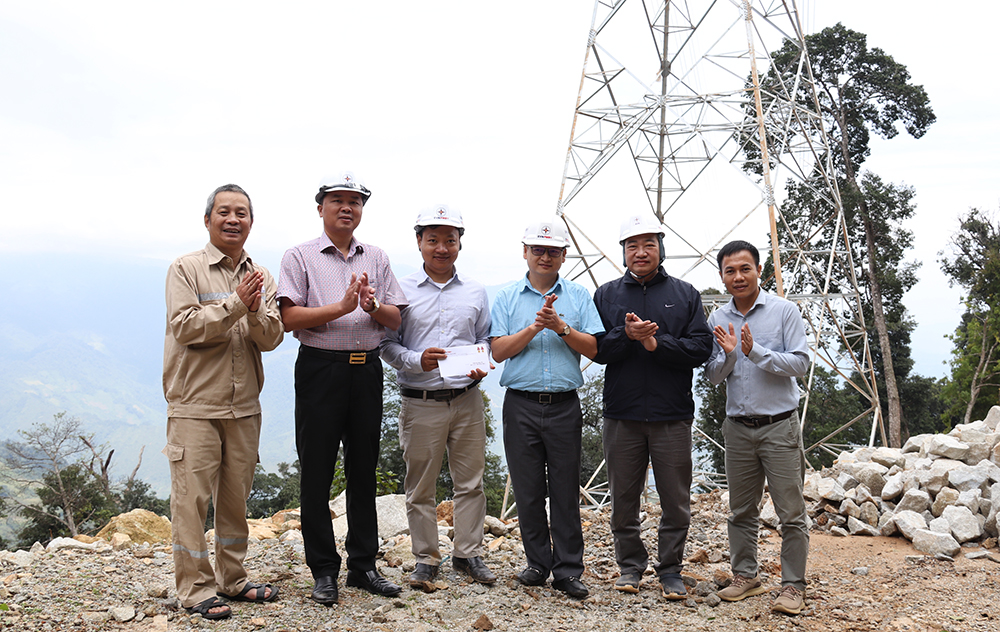

Dịp này, đoàn công tác của Ban QLDA Điện 1 đã tặng quà động viên CBCNV, các đơn vị thi công trên công trường. Trong ảnh, đoàn tặng quà động viên lực lượng tư vấn giám sát dự án.
Theo ông Đỗ Quang Khải – Phó Giám đốc Ban QLDA Điện 1, quá trình xây dựng công trình thời gian qua gặp không ít khó khăn. Điển hình như, việc thi công tuyến đường dây thuộc phạm vi biên giới, nên cần thực hiện nhiều thủ tục với các cơ quan chức năng để đưa nhân lực, vật liệu, thiết bị vào vị trí thi công. Nhiều vị trí cột điện nằm trong phạm vi rừng tự nhiên, không được chặt hạ cây mở đường, nên phải việc đi lại, vận chuyển vật liệu, thiết bị đều tiến hành thủ công dẫn tới tiến độ thi công bị kéo dài,...

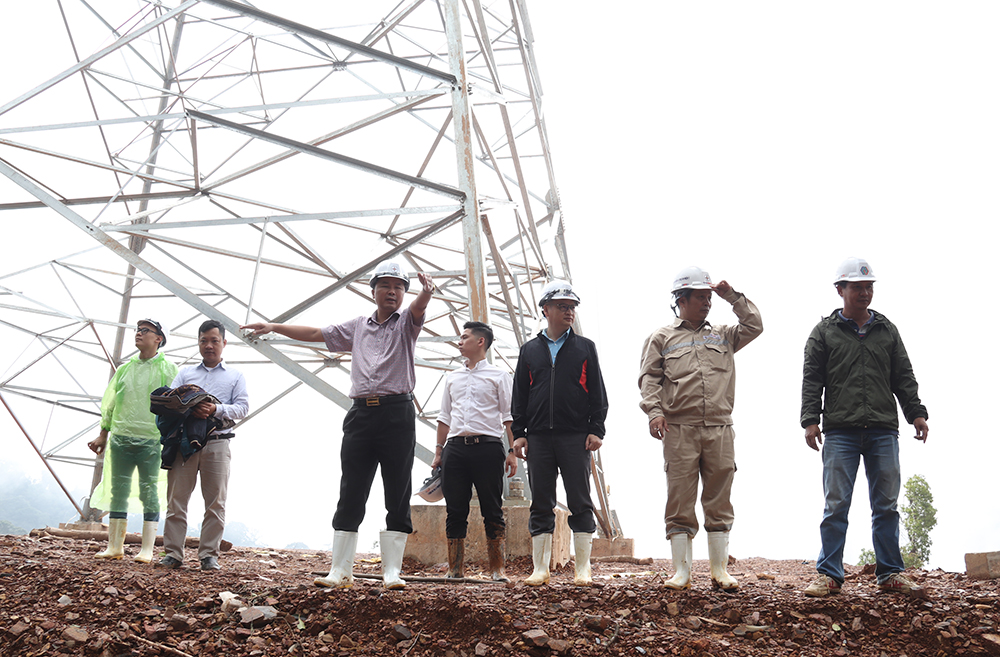

Lãnh đạo Ban QLDA Điện 1 trao đổi với đơn vị thi công về phương án kéo dây đấu nối vị trí 01 thuộc lãnh thổ Việt Nam với vị trí số 0 thuộc lãnh thổ Lào
Tại buổi làm việc, ông Bùi Phương Nam - Giám đốc Ban QLDA Điện 1, ghi nhận và đánh giá cao những nỗ lực của cán bộ công nhân viên Ban QLDA Điện 1 và các đơn vị thi công trên công trường. Nhấn mạnh đây là công trình quan trọng nhằm thực hiện cam kết song phương và thực hiện Hợp đồng mua bán điện đã được ký kết ngày 04/01/2020 giữa Chính phủ hai nước Việt Nam và Lào, ông Bùi Phương Nam mong muốn mỗi CBCNV, người lao động trên công trường luôn chú trọng công tác an toàn, chất lượng, tiến độ cùng phấn đấu thực hiện đóng điện công trình trong tháng 11/2022.
Ông Bùi Phương Nam cũng đề nghị toàn công trường cần tích cực tuyên truyền tới người lao động nâng cao ý thức, thực hiện đúng các quy định của pháp luật về an toàn vệ sinh lao động, đảm bảo công trường không để xảy ra tai nạn lao động và mất vệ sinh môi trường. Lãnh đạo các đơn vị cần tích cực chăm lo đời sống cán bộ nhân viên, người lao động, trang bị đầy đủ cơ sở vật chất, đảm bảo tạo động lực và ổn định sản xuất cho người lao động.

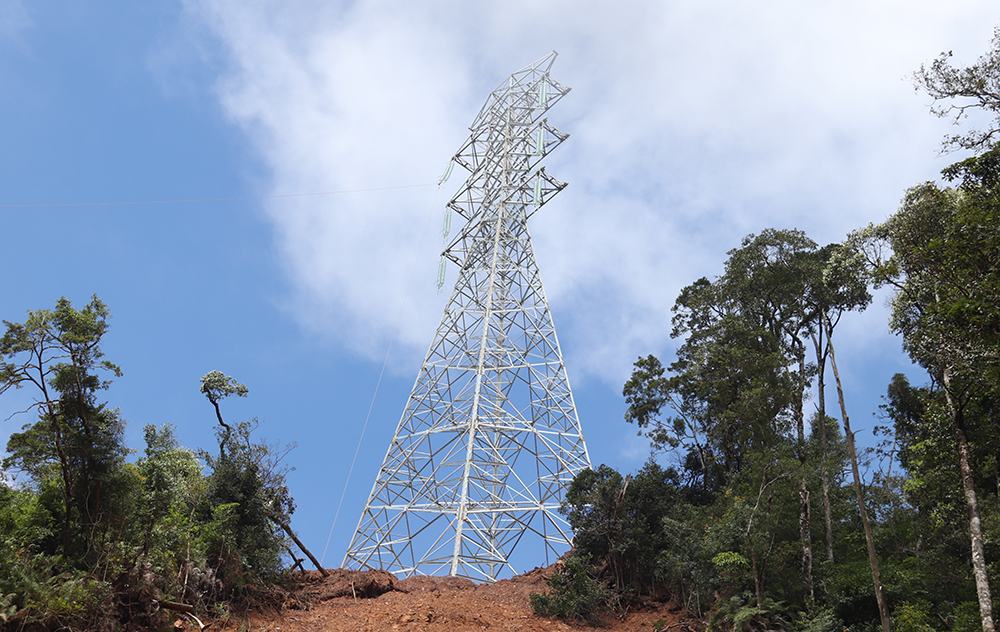

Vị trí 01 đường dây 220kV Nậm Mô – Tương Dương (thuộc lãnh thổ Việt Nam) đã cơ bản hoàn thành và đang chờ các thủ tục để kéo dây đấu nối với vị trí số 0 (thuộc lãnh thổ Lào)
Cũng trong chương trình, Ban QLDA Điện 1 đã đến thăm hỏi, động viên Đồn Biên phòng Na Ngoi và Trạm Kiểm soát biên phòng Buộc Mú (xã Na Ngoi, huyện Kỳ Sơn). Đây là những đơn vị đã hỗ trợ rất nhiều Ban QLDA điện 1 và các đơn vị thi công dự án trong thời gian qua.
