Thay đổi lịch ghi chỉ số điện không ảnh hưởng tới quyền lợi của khách hàng

01/03/2024 - 16:12 (GMT+7)

EVNHANOI cho biết, khách hàng có thể kiểm tra sản lượng điện, sử dụng công cụ tính hóa đơn tiền điện trực tuyến để tra cứu, tính hóa đơn tiền điện hàng tháng.

Từ ngày 29/2/2024, đại diện Tổng Công ty Điện lực TP Hà Nội (EVNHANOI) triển khai thay đổi lịch ghi chỉ số công tơ về ngày cuối tháng. Quyền lợi của khách hàng luôn được đảm bảo do mức sử dụng điện sinh hoạt của từng bậc được điều chỉnh theo số ngày thực tế của kỳ ghi chỉ số công tơ trong tháng có thay đổi.

Nhằm từng bước nâng cao chất lượng phục vụ khách hàng, thực hiện chuyển đổi số và tạo điều kiện cho khách hàng thuận tiện trong việc giám sát và theo dõi lịch ghi chỉ số công tơ điện hàng tháng, EVNHANOI sẽ thực hiện dịch chuyển ngày ghi chỉ số công tơ về ngày cuối tháng cho hơn 2,8 triệu khách hàng sử dụng điện trên toàn địa bàn Thủ đô.

Đại diện Sở Công Thương Hà Nội cho biết, Sở đã có văn bản chỉ đạo, thống nhất trên toàn địa bàn thành phố về việc thay đổi ghi chỉ số công tơ điện của EVNHANOI, bởi đây là việc làm cần thiết, đảm bảo tính thống nhất trong quản lý, giảm thiểu được những sai sót trong quá trình ghi chỉ số và thanh quyết toán hoá đơn cũng như đảm bảo công bằng cho toàn bộ khách hàng sử dụng điện.

“Đây là chủ trương đã có và Tổng công ty đã báo cáo các cấp để thống nhất triển khai đồng bộ, thông tin tuyên truyền cho người dân”, đại diện Sở Công Thương Hà Nội nói.

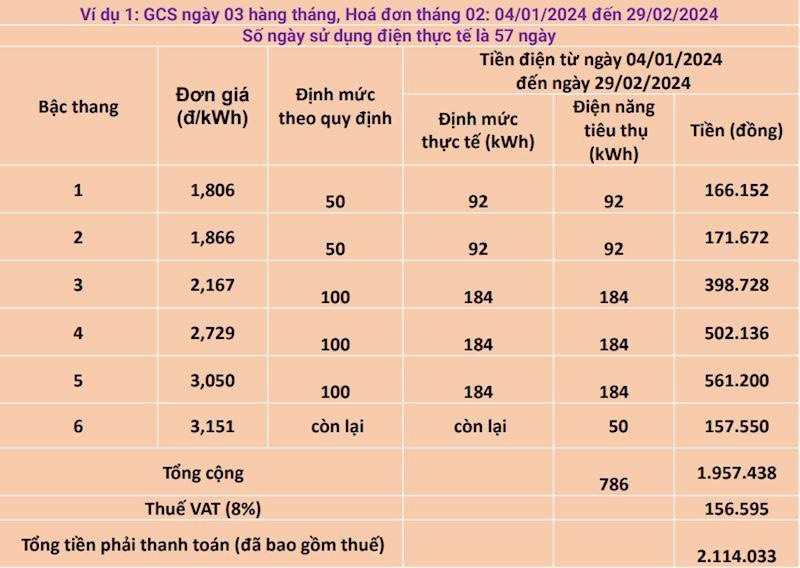

Dưới đây là trường hợp cụ thể một khách hàng thuộc khu vực ghi diện ngày 3 hàng tháng, kể từ tháng 2/2024 chuyển về ghi điện ngày cuối tháng, kỳ hóa đơn sẽ tính toán như sau:

Khách hàng có thể kiểm tra sản lượng điện, sử dụng công cụ tính hóa đơn tiền điện trực tuyến để tra cứu và tính hóa đơn tiền điện hằng tháng. Lượng điện năng ghi nhận để tính hóa đơn tiền điện trong tháng dịch chuyển sẽ nhiều hơn so với hóa đơn tiền điện của những tháng trước. Các tháng tiếp theo đó sẽ trở lại bình thường.

Trước băn khoăn của người tiêu dùng về lượng điện tiêu thụ của khách hàng trong thời gian tăng thêm sẽ ảnh hưởng đến quyền lợi khách hàng khi tính giá điện sử dụng theo bậc thang, EVNHANOI cam kết quyền lợi của khách hàng luôn được đảm bảo do mức sử dụng điện sinh hoạt của từng bậc được điều chỉnh theo số ngày thực tế của kỳ ghi chỉ số công tơ trong tháng có thay đổi.

Link gốc


Theo congthuong.vn 01/03/2024 - 16:12 (GMT+7)
Share

Công đoàn Điện lực Việt Nam học tập, quán triệt Nghị quyết Đại hội XI Mặt trận Tổ quốc Việt Nam và Nghị quyết Đại hội XIV Công đoàn Việt Nam

Công đoàn Điện lực Việt Nam học tập, quán triệt Nghị quyết Đại hội XI Mặt trận Tổ quốc Việt Nam và Nghị quyết Đại hội XIV Công đoàn Việt Nam

Sáng 3/7, tại Hà Nội, Công đoàn Điện lực Việt Nam (ĐLVN) tổ chức điểm cầu Hội nghị toàn quốc nghiên cứu, học tập, quán triệt Nghị quyết Đại hội XI Mặt trận Tổ quốc Việt Nam và Nghị quyết Đại hội XIV Công đoàn Việt Nam tại Tập đoàn Điện lực Việt Nam (EVN).


Kiểm tra tiến độ thi công quý II Dự án Nhà máy Thuỷ điện Trị An mở rộng

Kiểm tra tiến độ thi công quý II Dự án Nhà máy Thuỷ điện Trị An mở rộng

Sáng 2/7, tại phường Trị An, thành phố Đồng Nai, Phó Tổng giám đốc EVN Phạm Hồng Phương và đoàn công tác Tập đoàn đã kiểm tra tiến độ thi công quý II tại công trường Dự án Nhà máy Thuỷ điện Trị An mở rộng.


EVN xây dựng văn hóa phục vụ chuyên nghiệp trong công tác kinh doanh và dịch vụ khách hàng

EVN xây dựng văn hóa phục vụ chuyên nghiệp trong công tác kinh doanh và dịch vụ khách hàng

Sáng 3/7, tại TP. HCM, Tập đoàn Điện lực Việt Nam (EVN) tổ chức tọa đàm trao đổi, góp ý hoàn thiện Bộ Quy tắc ứng xử trong công tác kinh doanh và dịch vụ khách hàng của EVN (Bộ Quy tắc).


Dự án Thuỷ điện Trị An mở rộng: Xốc tiến độ, không để việc chờ việc

Dự án Thuỷ điện Trị An mở rộng: Xốc tiến độ, không để việc chờ việc

Tiếp tục chương trình kiểm tra, họp giao ban quý II/2026 tại công trường Dự án Nhà máy Thủy điện Trị An mở rộng (phường Trị An, TP. Đồng Nai) vào sáng 2/7, đoàn công tác của Tập đoàn Điện lực Việt Nam (EVN) đã làm việc về tiến độ thi công trong 3 tháng vừa qua và triển khai kế hoạch thi công quý III/2026. Phó Tổng giám đốc EVN Phạm Hồng Phương chủ trì buổi làm việc.


Dự án Thuỷ điện Trị An mở rộng: Xốc tiến độ, không để việc chờ việc

Dự án Thuỷ điện Trị An mở rộng: Xốc tiến độ, không để việc chờ việc

Tiếp tục chương trình kiểm tra, họp giao ban quý II/2026 tại công trường Dự án Nhà máy Thủy điện Trị An mở rộng (phường Trị An, TP. Đồng Nai) vào sáng 2/7, đoàn công tác của Tập đoàn Điện lực Việt Nam (EVN) đã làm việc về tiến độ thi công trong 3 tháng vừa qua và triển khai kế hoạch thi công quý III/2026. Phó Tổng giám đốc EVN Phạm Hồng Phương chủ trì buổi làm việc.
