Siết tiến độ đường dây 500kV Lào Cai – Vĩnh Yên: Huy động tổng lực cho mục tiêu “về đích” 19/8

09/06/2025 - 21:00 (GMT+7)

Ngày 9/6, tại Hà Nội, Chủ tịch HĐTV EVN Đặng Hoàng An đã chủ trì cuộc họp rà soát tiến độ triển khai dự án đường dây 500kV Lào Cai - Vĩnh Yên và các dự án liên quan. Tại cuộc họp, Chủ tịch HĐTV EVN nhấn mạnh tầm quan trọng, tính cấp bách của dự án năng lượng trọng điểm quốc gia, yêu cầu các đơn vị tham gia dự án phải nhận thức rõ trách nhiệm, triển khai công việc với quyết tâm cao nhất.

Tham gia cuộc họp, về phía EVN còn có Tổng giám đốc EVN Nguyễn Anh Tuấn, các thành viên HĐTV EVN, phó tổng giám đốc Tập đoàn; lãnh đạo các đơn vị trong EVN.

Cuộc họp có sự tham gia của các nhà thầu, đơn vị tư vấn thiết kế, các lực lượng tham gia dự án.

Chủ tịch HĐTV EVN Đặng Hoàng An chủ trì cuộc họp

Thủ tướng Chính phủ Phạm Minh Chính đã ký Công điện số 81/CĐ-TTg ngày 3/6/2025 về tình hình, giải pháp bảo đảm cung ứng điện trong các tháng cao điểm năm 2025 và thời gian tới. Trong đó chỉ đạo chủ đầu tư dự án đường dây 500kV Lào Cai - Vĩnh Yên cùng một số dự án năng lượng trọng điểm khác tập trung đẩy nhanh tiến độ để khánh thành vào ngày 19/8/2025.

Phát biểu chỉ đạo tại cuộc họp, Chủ tịch HĐTV EVN Đặng Hoàng An nhấn mạnh, dự án đường dây 500kV Lào Cai – Vĩnh Yên là dự án trọng điểm quốc gia. Để đốc thúc triển khai dự án, thời gian qua, các thành viên HĐTV, Ban Tổng giám đốc EVN đã liên tục kiểm tra, trực tiếp chỉ đạo tại công trường dự án.

Trước tiến độ gấp rút của dự án, vẫn còn nhiều công việc cần đẩy nhanh tiến độ. Các nhà thầu phải ý thức được trách nhiệm, nâng cao năng lực, sự chuyên nghiệp để thực hiện các công việc; dốc sức để tham gia xây dựng những công trình điện lớn trong bối cảnh đất nước chuyển mình.

Chủ tịch HĐTV EVN yêu cầu các nhà thầu tới ngày 15/6 phải hoàn thành công tác thi công móng trụ. Riêng với một số vị trí móng đặc biệt khó khăn, chậm nhất ngày 20/6 phải hoàn thành.

Hiện nay, trên công trường, vẫn còn 1 số vị trí nhà thầu chưa thể tập kết được vật tư, thiết bị do khó khăn di chuyển. Trong trường hợp không thể sử dụng xe cơ giới, các nhà thầu phải tính toán phương án thủ công; gùi vật tư, thiết bị lên từng vị trí.

Lãnh đạo EVN yêu cầu EVNPMB1 phải tiếp tục sát sao giám sát công việc hàng ngày, hàng giờ. Đối với các nhà thầu không đảm bảo tiến độ, EVNPMB1 cần điều động nhân lực khác vào để thực hiện công việc.

Chủ tịch HĐTV EVN Đặng Hoàng An cũng yêu cầu Tổng công ty Điện lực miền Bắc hỗ trợ EVNPMB1 và các nhà thầu trong việc triển khai thi công giao chéo dự án đường dây 500kV Lào Cai – Vĩnh Yên, nhằm đảm bảo an toàn cho thi công, đảm bảo cung cấp điện cho sản xuất, sinh hoạt. Yêu cầu Tổng công ty Truyền tải điện Quốc gia (EVNNPT) điều động lãnh đạo Tổng công ty tham gia vào dự án; chuẩn bị sẵn sàng nhân lực để có thể hỗ trợ, hướng dẫn lắp đặt cột DO trên công trường đường dây 500kV Lào Cai – Vĩnh Yên.

Bên cạnh đó, với tinh thần chung sức, dự án sẽ có lực lượng quân đội cùng tham gia hỗ trợ. Lực lượng thanh niên EVN, EVNNPC cũng cần phối hợp cùng các tổ chức đoàn tại 4 tỉnh nơi dự án đi qua, tham gia công tác tuyên truyền, giải tỏa hành lang tuyến cho dự án.

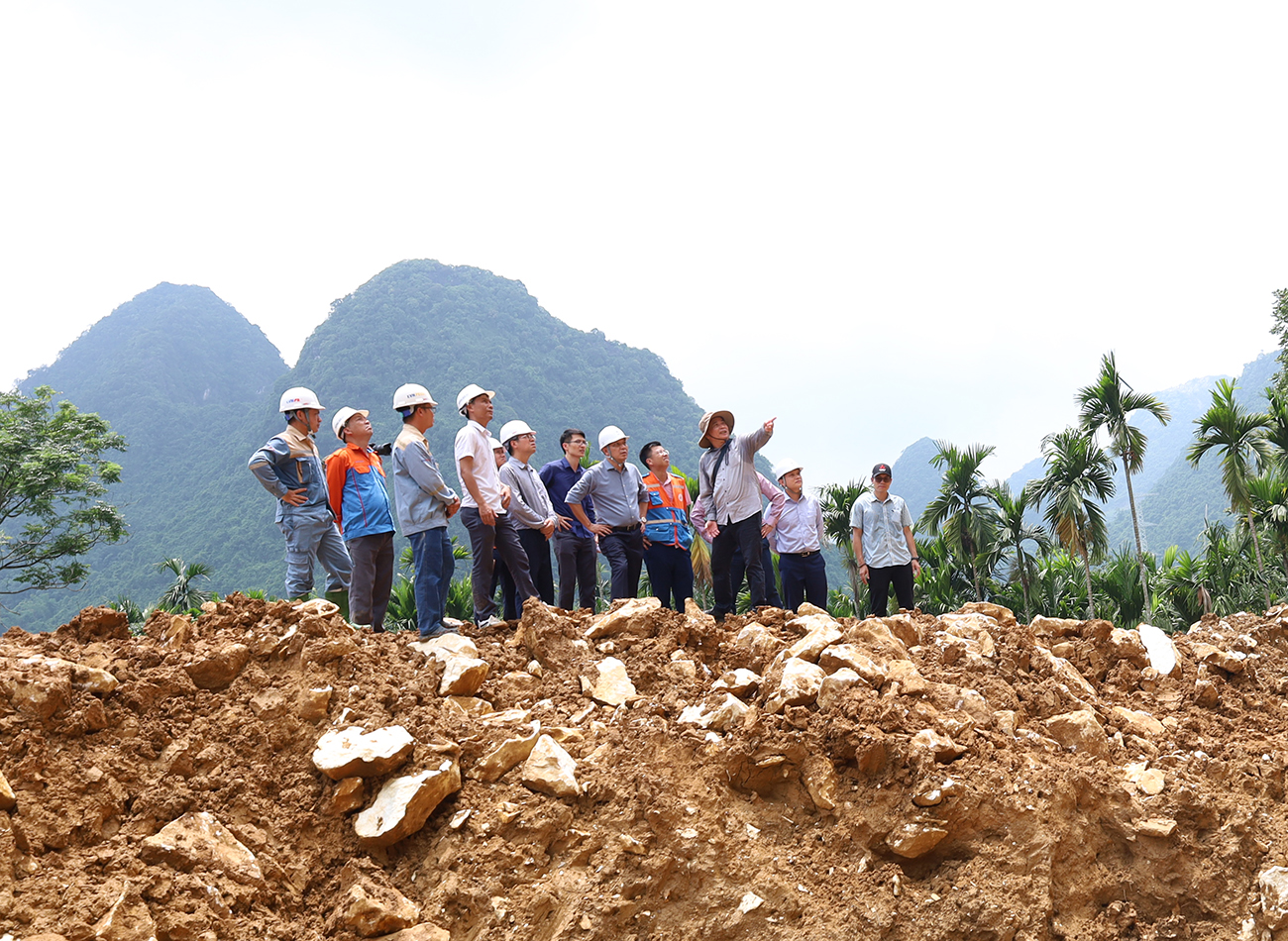

Lãnh đạo EVN thường xuyên kiểm tra, đôn đốc tiến độ trên công trường

Vượt khó, quyết tâm đưa dự án “về đích” đúng hẹn

Tại cuộc họp, Giám đốc Ban Quản lý dự án Điện 1 (EVNPMB1) Bùi Phương Nam đã báo cáo về tình hình triển khai dự án đường dây 500kV Lào Cai – Vĩnh Yên. Đối với công tác thi công xây dựng, trên toàn công trường, đến chiều ngày 9/6, các nhà thầu đã hoàn thành mở đường 100% vị trí.

Đối với công tác đào móng, trên toàn tuyến, đã có khoảng 81% vị trí cột được hoàn thành đào móng, đang thi công 17% vị trí, còn 2% vị trí móng cột chưa thực hiện.

Về phần thi công bê tông móng, hiện có khoảng 68% vị trí đã hoàn thành. Còn lại gần 25% vị trí đang thi công bê tông móng, khoảng 7% vị trí móng chưa đổ bê tông.

EVNPMB1 cũng báo cáo chi tiết về tiến độ cung cấp cột thép và vật tư thiết bị. Chỉ khoảng 1 tháng sau ngày khởi công, trên công trường đã có những cột thép đầu tiên được chuyển đến. Tới nay, các đơn vị đã hoàn thành cung cấp đến công trường 198/468 vị trí cột, đạt 42,3%. Đối với công tác dựng cột, trên toàn công trường đã, đang triển khai dựng cột được 24% khối lượng công việc.

Hiện công tác thi công móng trụ cần phải được đẩy nhanh tiến độ. Thực tế, các nhà thầu gặp nhiều khó khăn do địa chất thi công gặp đá nhiều, địa hình núi cao, độ dốc lớn, khối lượng san gạt lớn.

Đối với công tác lắp dựng cột, dự án cũng gặp vướng mắc do hầu hết vị trí cột nằm trên các đồi núi cao, khó vận chuyển. Nhiều vị trí cột được thiết kế cao, có khối lượng lớn. Trong khi đó, một số cột phải lắp dựng thủ công hoàn toàn do mặt bằng hẹp và không có đường vận chuyển cầu lên vị trí móng. Những khó khăn này gây ảnh hưởng đến tiến độ chung dự án.

Tại cuộc họp, các thành viên HĐTV EVN, phó tổng giám đốc Tập đoàn cũng đã có các ý kiến chi tiết cụ thể về tình hình triển khai các gói thầu. Lãnh đạo EVN ghi nhận sự nỗ lực của nhà thầu 1 số gói thầu như: gói số 1, số 2, số 9… đã triển khai nhiều giải pháp thi công hiệu quả, bám tiến độ dự án.

EVN yêu cầu lãnh đạo cao nhất của các nhà thầu phải có mặt thường xuyên, liên tục tại công trường để điều hành, kịp thời giải quyết các vướng mắc phát sinh. Các nhà thầu phải tăng thêm lực lượng công nhân lành nghề, làm 3 ca liên tục; bổ sung thiết bị thi công; chú trọng an toàn lao động trên công trường. Các nhà thầu phải tập trung vào giải quyết các điểm đường găng tiến độ, áp dụng tất cả các biện pháp đẩy nhanh tiến độ thi công dự án đường dây 500kV, đưa dự án “về đích” đúng mốc 19/8 theo chỉ đạo của Thủ tướng Chính phủ.


Minh Hạnh 09/06/2025 - 21:00 (GMT+7)
Share

Đảng bộ EVN có 1 cá nhân đạt giải Ba tại Hội thi Báo cáo viên, Tuyên truyền viên giỏi trong Đảng bộ Bộ Tài chính năm 2026

Đảng bộ EVN có 1 cá nhân đạt giải Ba tại Hội thi Báo cáo viên, Tuyên truyền viên giỏi trong Đảng bộ Bộ Tài chính năm 2026

Ngày 29/5, tại Hà Nội, Đảng uỷ Bộ Tài chính tổ chức vòng chung khảo Hội thi Báo cáo viên, Tuyên truyền viên giỏi trong Đảng bộ Bộ Tài chính năm 2026, tuyên truyền Nghị quyết Đại hội XIV của Đảng và Nghị quyết Đại hội Đảng bộ các cấp nhiệm kỳ 2025 -2030. Đại diện Đảng bộ Tập đoàn Điện lực Việt Nam (EVN) tham gia, đồng chí Phạm Xuân Minh Trí đạt giải Ba tại hội thi.


Nhu cầu sử dụng điện tại Hà Nội tăng mạnh, EVN chỉ đạo các giải pháp bảo đảm điện cao điểm hè

Nhu cầu sử dụng điện tại Hà Nội tăng mạnh, EVN chỉ đạo các giải pháp bảo đảm điện cao điểm hè

Trước diễn biến nhu cầu sử dụng điện tại Hà Nội tăng cao trong các đợt nắng nóng, lãnh đạo Tập đoàn Điện lực Việt Nam (EVN) yêu cầu Tổng công ty Điện lực TP Hà Nội (EVNHANOI) tiếp tục tập trung cao độ cho công tác vận hành hệ thống, đẩy nhanh các công trình điện cấp bách, đồng thời triển khai quyết liệt các giải pháp điều chỉnh phụ tải, tiết kiệm điện và truyền thông tới khách hàng.


Phần mềm Giám sát điều khiển nguồn điện mặt trời mái nhà của EVNICT đạt Giải thưởng Sao Khuê 2026

Phần mềm Giám sát điều khiển nguồn điện mặt trời mái nhà của EVNICT đạt Giải thưởng Sao Khuê 2026

Ngày 28/5, tại Hà Nội, Hiệp hội Phần mềm và Dịch vụ Công nghệ thông tin Việt Nam (VINASA) tổ chức Lễ vinh danh và trao Giải thưởng Sao Khuê 2026, trong đó có phần mềm Giám sát điều khiển nguồn điện mặt trời mái nhà (EVN-RMCS) do EVNICT xây dựng và phát triển.


Đẩy mạnh chuyển đổi số gắn với vận hành an toàn, ổn định lưới điện Thủ đô

Đẩy mạnh chuyển đổi số gắn với vận hành an toàn, ổn định lưới điện Thủ đô

Bảo đảm an toàn hạ tầng số, chuẩn hóa dữ liệu và ứng dụng công nghệ mới vào quản lý vận hành là những yêu cầu trọng tâm đặt ra đối với Tổng công ty Điện lực TP Hà Nội (EVNHANOI) trong quá trình đẩy mạnh chuyển đổi số, nâng cao chất lượng quản lý, điều hành, bảo đảm cung cấp điện an toàn, ổn định cho Thủ đô.


Đảng ủy Trung tâm Điều hành EVN làm việc với Công đoàn Cơ quan EVN

Đảng ủy Trung tâm Điều hành EVN làm việc với Công đoàn Cơ quan EVN

Chiều 28/5, tại Hà Nội, Đảng ủy Trung tâm Điều hành Tập đoàn Điện lực Việt Nam (EVN) có buổi làm việc với Công đoàn Cơ quan EVN nhằm đánh giá kết quả hoạt động công đoàn từ năm 2025 đến nay, cũng như tình hình thực hiện nhiệm vụ và trao đổi các nội dung phối hợp trong thời gian tới. Đồng chí Phạm Hồng Phương, Bí thư Đảng ủy Trung tâm Điều hành EVN, Phó Tổng giám đốc EVN chủ trì buổi làm việc.
