Nghiệm thu, đóng điện Dự án lắp máy 3 trạm biến áp 220kV Long Biên

01/07/2022 - 09:59 (GMT+7)

Vào lúc 2 giờ 25 phút ngày 1/7/2022, Ban Quản lý dự án Truyền tải điện (NPTPMB) phối hợp với các đơn vị liên quan tổ chức nghiệm thu, đóng điện Dự án lắp máy 3 trạm biến áp 220kV Long Biên (Hà Nội).

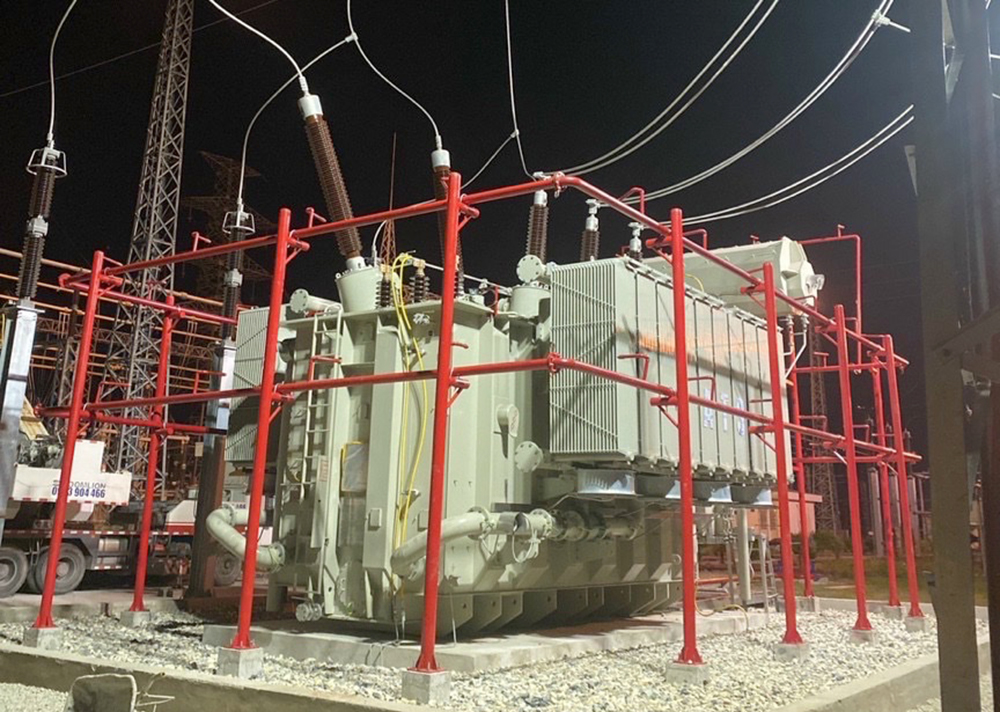

Máy biến áp AT3 tại TBA 220kV Long Biên vừa được đóng điện thành công

Dự án có tổng mức đầu tư hơn 73 tỷ đồng do Tổng công ty Truyền tải điện Quốc gia làm chủ đầu tư, NPTPMB quản lý điều hành dự án, Công ty Cổ phần tư vấn Xây dựng điện 1 tư vấn thiết kế, Công ty Truyền tải điện 1 tiếp nhận vận hành.

Dự án có quy mô lắp đặt 01 máy biến áp AT3 công suất 250MVA và các thiết bị liên quan.

Sau khi hoàn thành nâng công suất trạm lên 3x250MVA, đảm bảo cung cấp điện ổn định lâu dài, tin cậy cho phát triển kinh tế - xã hội quận Long Biên - thành phố Hà Nội và khu vực lân cận; tăng cường độ tin cậy, khả năng truyền tải của lưới điện; giảm tổn thất điện năng trong lưới, tăng hiệu quả sản xuất kinh doanh của EVN.

Dự án được thực hiện trong khuôn viên trạm biến áp (TBA) 220kV Long Biên hiện hữu tại địa phận phường Giang Biên, quận Long Biên, TP. Hà Nội.


Lê Việt 01/07/2022 - 09:59 (GMT+7)
Share

Phó Tổng giám đốc EVN Nguyễn Đình Phước tiếp và làm việc với Ngân hàng Phát triển Châu Á (ADB)

Phó Tổng giám đốc EVN Nguyễn Đình Phước tiếp và làm việc với Ngân hàng Phát triển Châu Á (ADB)

Chiều 4/5, tại Hà Nội, Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Nguyễn Đình Phước có buổi tiếp và làm việc với đoàn công tác của Ngân hàng Phát triển Châu Á (ADB).


51 công trình 110kV về đích trước 30/4: Tăng năng lực cung ứng điện cho miền Nam

51 công trình 110kV về đích trước 30/4: Tăng năng lực cung ứng điện cho miền Nam

Trong 2 ngày cuối 29 và 30/4, Tổng công ty Điện lực miền Nam (EVNSPC) cùng các đơn vị liên quan đã nỗ lực đóng điện thêm 4 công trình 110kV, chính thức hoàn thành mục tiêu đóng điện 51 công trình trong 4 tháng đầu năm.


Tăng tốc phát triển điện mặt trời mái nhà tại miền Bắc

Tăng tốc phát triển điện mặt trời mái nhà tại miền Bắc

Nhằm cụ thể hóa chỉ thị của Thủ tướng Chính phủ về sử dụng năng lượng tiết kiệm, hiệu quả, Tổng công ty Điện lực miền Bắc (EVNNPC) đang đẩy mạnh tuyên truyền, vận động người dân và doanh nghiệp đầu tư điện mặt trời mái nhà, qua đó khai thác tốt hơn nguồn năng lượng tại chỗ.


Những công trường ‘không nghỉ’ vì mạch nguồn năng lượng quốc gia

Những công trường ‘không nghỉ’ vì mạch nguồn năng lượng quốc gia

Trong các dịp lễ Giỗ Tổ Hùng Vương, kỷ niệm 51 năm Ngày Giải phóng miền Nam, thống nhất đất nước (30/4/1975 - 30/4/2026) và 140 năm Ngày Quốc tế Lao động (1/5/1886-1/5/2026), các đơn vị trong toàn Tập đoàn Điện lực Việt Nam (EVN) đã và đang nỗ lực tăng tốc, thi công xuyên lễ, không có ngày nghỉ, qua đó hoàn thành nhiều hạng mục đầu tư xây dựng quan trọng, góp phần vào niềm vui chung của cả nước.


Thúc tiến độ, vững nhịp thi công xuyên Lễ 30/4 – 1/5 trên các công trường điện phía Nam

Thúc tiến độ, vững nhịp thi công xuyên Lễ 30/4 – 1/5 trên các công trường điện phía Nam

Trong các ngày từ 29/4 - 1/5, lãnh đạo Tập đoàn Điện lực Việt Nam (EVN), Tổng công ty Điện lực miền Nam (EVNSPC) và các đơn vị thành viên đã trực tiếp có mặt tại tất cả các công trường lưới điện 110kV đang thi công xuyên lễ trên địa bàn các tỉnh phía Nam để thăm hỏi, động viên cán bộ, kỹ sư, người lao động EVNSPC và các nhà thầu làm việc xuyên kỳ nghỉ lễ.
