Rà soát tiến độ triển khai một số dự án lưới điện trọng điểm

17:04, 19/08/2021

Đây là nội dung cuộc họp trực tuyến diễn ra ngày 19/8, do 2 Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Nguyễn Tài Anh và Phạm Hồng Phương cùng chủ trì.

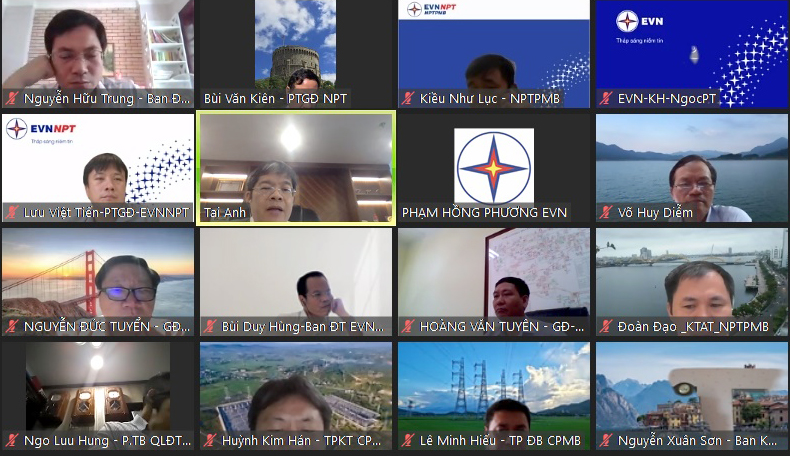

Cuộc họp được tổ chức theo hình thức trực tuyến

Dự họp có lãnh đạo Tổng công ty Truyền tải điện Quốc gia (EVNNPT); Trung tâm Điều độ Hệ thống điện Quốc gia; các ban QLDA điện 1, 2, 3; các ban QLDA các công trình điện miền Bắc, miền Trung, miền Nam.

Theo chỉ đạo từ Tập đoàn Điện lực Việt Nam, hàng loạt dự án lưới điện truyền tải trọng điểm đang được các đơn vị triển khai để nâng cao năng lực truyền tải điện 500kV, giải tỏa công suất nguồn thủy điện khu vực Tây Bắc, giải toả công suất nguồn năng lượng tái tạo, nhập khẩu điện từ Lào,...

Những khó khăn ảnh hưởng lớn đến tiến độ triển khai là vướng mắc trong thủ tục pháp lý, công tác giải phóng mặt bằng, công tác chuyển đổi mục đích sử dụng đất rừng và gần đây nhất là ảnh hưởng bởi đại dịch COVID-19.

Tại cuộc họp, lãnh đạo EVN đã giao nhiệm vụ cụ thể cho mỗi đơn vị. Trong đó, chủ chốt là EVNNPT với hàng loạt dự án như: đề xuất giải pháp đẩy nhanh tiến độ các công trình liên quan đến đấu nối Nhà máy Nhiệt điện BOT Vân Phong 1, báo cáo EVN trước ngày 25/8/2021; đẩy nhanh tiến độ đầu tư xây dựng đường dây 500kV mạch 3 đoạn Quảng Trạch – Thanh Hóa – Phố Nối để đảm bảo tiến độ hoàn thành trước 2024.

Đối với các công trình giải tỏa nguồn thủy điện khu vực Tây Bắc, lãnh đạo EVN yêu cầu EVNNPT, Ban Quản lý dự án điện 1 đảm bảo tiến độ theo chỉ đạo của Hội đồng thành viên EVN tại Nghị quyết 168/NQ-HĐTV ngày 23/4/2021.

Lãnh đạo EVN cũng yêu cầu Trung tâm Điều độ Hệ thống điện Quốc gia phối hợp với các đơn vị để bố trí lịch cắt điện cho thi công một cách hợp lý, đảm bảo tiến độ hoàn thành các công trình.


Xuân Tiến

Share

Xuyên lễ, lãnh đạo EVNSPC tiếp tục kiểm tra công trường, đôn đốc tiến độ các dự án điện 110kV

Xuyên lễ, lãnh đạo EVNSPC tiếp tục kiểm tra công trường, đôn đốc tiến độ các dự án điện 110kV

Trong 2 ngày 4/5 - 5/4 (trong đó ngày 5/4 thuộc kỳ nghỉ lễ Giỗ Tổ Hùng Vương), Thành viên Hội đồng thành viên Tổng công ty Điện lực miền Nam (EVNSPC) Bành Đức Hoài, các Phó Tổng giám đốc EVNSPC: Đoàn Đức Hưng, Lâm Xuân Tuấn, Bùi Quốc Hoan, Đào Hoà Bình và Chủ tịch Công đoàn Tổng công ty Lê Xuân Thái đã kiểm tra công trường, đôn đốc tiến độ các dự án đầu tư xây dựng lưới điện 110kV.


Công ty Nhiệt điện Vĩnh Tân chủ động giải pháp đảm bảo môi trường

Công ty Nhiệt điện Vĩnh Tân chủ động giải pháp đảm bảo môi trường

Công ty Nhiệt điện Vĩnh Tân – đơn vị quản lý vận hành Nhà máy Nhiệt điện Vĩnh Tân 2 (tỉnh Bình Thuận) luôn đặt mục tiêu đảm bảo công tác sản xuất gắn liền với bảo vệ môi trường, hướng tới phát triển toàn diện, bền vững.


Phú Thọ tháo dỡ công trình trục lợi dự án đường dây 500kV Lào Cai - Vĩnh Yên

Phú Thọ tháo dỡ công trình trục lợi dự án đường dây 500kV Lào Cai - Vĩnh Yên

Lực lượng chức năng tỉnh Phú Thọ tiến hành tháo dỡ các công trình trục lợi dự án đường dây 500kV Lào Cai - Vĩnh Yên.


Cán bộ nhân viên Điện lực Phú Thọ đảm bảo điện cho Lễ hội Đền Hùng và Tuần Văn hóa – Du lịch Đất Tổ năm 2025

Cán bộ nhân viên Điện lực Phú Thọ đảm bảo điện cho Lễ hội Đền Hùng và Tuần Văn hóa – Du lịch Đất Tổ năm 2025

Ngày 4/4/2025, PC Phú Thọ (thuộc EVNNPC) cho biết vẫn đang bám sát kế hoạch đảm bảo cung cấp điện an toàn, ổn định phục vụ các hoạt động trong dịp Giỗ Tổ Hùng Vương và Tuần Văn hóa - Du lịch Đất Tổ năm 2025 diễn ra từ ngày 29/3 đến 7/4/2025 (tức từ ngày 1/3 đến hết ngày 10/3 âm lịch), tại Khu di tích lịch sử Đền Hùng và Quảng trường Hùng Vương, thành phố Việt Trì, tỉnh Phú Thọ. Dưới đây là một số hình ảnh CBCNV PC Phú Thọ triển khai thực hiện nhiệm vụ.


Không được chủ quan trong phòng chống thiên tai và tìm kiếm cứu nạn bất kỳ thời điểm nào

Không được chủ quan trong phòng chống thiên tai và tìm kiếm cứu nạn bất kỳ thời điểm nào

Đây là một trong những chỉ đạo của Thứ trưởng Bộ Công Thương Trương Thanh Hoài - Phó Trưởng ban thường trực Chỉ huy Phòng thủ dân sự, Phòng chống thiên tai và Tìm kiếm cứu nạn (PCTT&TKCN) Bộ Công Thương, tại Hội nghị Tổng kết công tác PCTT&TKCN ngành Công Thương năm 2024, nhiệm vụ kế hoạch năm 2025. Hội nghị diễn ra ngày 4/4, tại Bà Rịa – Vũng Tàu.
