Tỷ lệ mặt bằng hành lang tuyến đường dây 500kV mạch 3 mới bàn giao được hơn 82%

21/02/2021 - 22:00 (GMT+7)

Theo Ban QLDA các công trình điện miền Trung (CPMB), tính đến nay, toàn tuyến đường dây 500kV mạch 3 (Vũng Áng – Quảng Trạch – Dốc Sỏi – Pleiku 2) đã bàn giao mặt bằng phần móng đạt 98% kế hoạch, nhưng phần hàng lang tuyến mới đạt khoảng 82,4%.

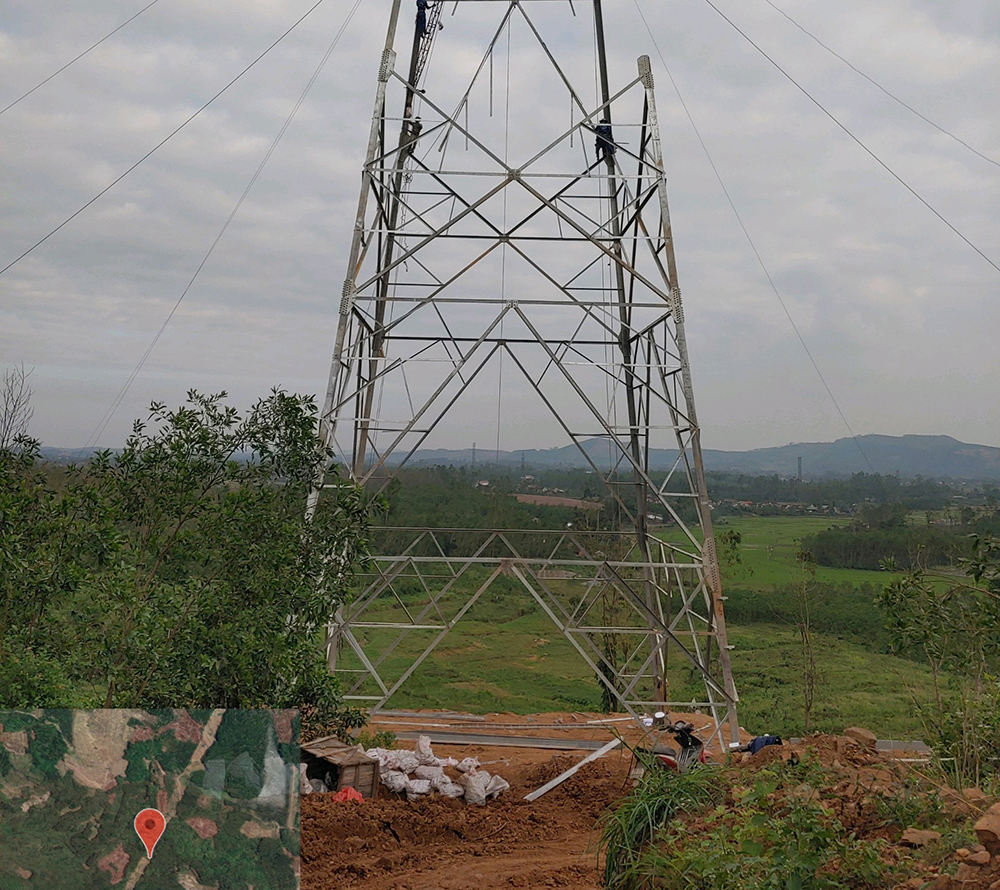

Thi cộng dựng cột đường dây 500kV mạch 3 đoạn qua địa phận tỉnh Quảng Ngãi

Toàn dự án, các địa phương đã bàn giao phần móng được 1.568/1.606 vị trí (đạt 98% kế hoạch). Trong đó phần lớn các địa phương đã hoàn thành bàn giao mặt bằng vị trí móng, chỉ còn tỉnh Hà Tĩnh mới bàn giao 60/71 vị trí (đạt 85%) và tỉnh Quảng Nam bàn giao được 243/268 vị trí (đạt 91%).

Riêng phần hành lang tuyến của dự án các địa phương mới bàn giao 1.323/1.606 khoảng cột (đạt 82,38%) và 315/438 khoảng néo (đạt 71,92%). Trong đó, chỉ có tỉnh Kon Tum và Gia Lai hoàn thành bàn giao các khoảng cột và khoảng néo cho chủ đầu tư.

Theo CPMB, các khó khăn vướng mắc hiện nay, tại tỉnh Hà Tĩnh chủ yếu liên quan mức hỗ trợ và chế độ chính sách tăng thêm cho 11 vị trí móng và hành lang tuyến còn lại. Còn tại tỉnh Quảng Nam, đã giải quyết dứt điểm liên quan chế độ chính sách, tập trung đôn đốc hoàn chỉnh hồ sơ phê duyệt để bàn giao 26 vị trí móng còn lại và hành lan tuyến đảm bảo kế hoạch kéo dây của dự án.

Hiện CPMB đang tích cực phối hợp chặt chẽ với UBND các địa phương có đường dây đi qua để bàn giao dứt điểm phần móng và hành lang tuyến trong tháng 3/2021. Đồng thời yêu cầu các nhà thầu tập trung nguồn lực sau khi có mặt bằng sẽ dựng cột trong tháng 3 - 4/2021, kéo dây trong tháng 4 - 6/2021 và nghiệm thu đóng điện toàn tuyến trong tháng 9/2021. Riêng đoạn tuyến đường dây 500kV Dốc Sỏi – Pleiku 2, CPMB sẽ tập trung tối đa để phấn đấu hoàn thành đóng điện trong quý I/2021.


Ngân Hà 21/02/2021 - 22:00 (GMT+7)
Share

Dự án Điện hạt nhân Ninh Thuận 1 tăng tốc các bước chuẩn bị đầu tư

Dự án Điện hạt nhân Ninh Thuận 1 tăng tốc các bước chuẩn bị đầu tư

Tập đoàn Điện lực Việt Nam (EVN) và các đơn vị liên quan đang thúc đẩy hàng loạt công việc phục vụ Dự án Nhà máy Điện hạt nhân Ninh Thuận 1.


Tiêu thụ điện tại TP Hồ Chí Minh lập kỷ lục mới, cao nhất từ đầu năm

Tiêu thụ điện tại TP Hồ Chí Minh lập kỷ lục mới, cao nhất từ đầu năm

Nắng nóng và oi bức kéo dài khiến nhu cầu sử dụng điện tại TPHCM tăng vọt, đạt hơn 195 triệu kWh vào ngày 12/5/2026, vượt qua các đỉnh cao nhất trước đó.


Triển khai đồng bộ giải pháp tiết kiệm điện trong EVN

Triển khai đồng bộ giải pháp tiết kiệm điện trong EVN

Thực hiện Chỉ thị 09/CT-TTg và 10/CT-TTg của Thủ tướng Chính phủ, EVN và các đơn vị thành viên đang chủ động triển khai đồng bộ nhiều giải pháp tiết kiệm điện ngay trong hoạt động nội bộ; bám sát các mục tiêu, chỉ tiêu được giao, đồng thời lan tỏa tinh thần sử dụng điện tiết kiệm, hiệu quả tới cộng đồng và khách hàng sử dụng điện.


Phó Tổng giám đốc EVN Nguyễn Tài Anh làm việc với Ngân hàng Phát triển Châu Á (ADB)

Phó Tổng giám đốc EVN Nguyễn Tài Anh làm việc với Ngân hàng Phát triển Châu Á (ADB)

Sáng 12/5, tại Hà Nội, Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam Nguyễn Tài Anh đã có buổi làm việc với ông Keiju Mitsuhashi - Giám đốc Văn phòng ngành năng lượng, Ngân hàng Phát triển châu Á (ADB).


Công đoàn Điện lực Việt Nam thăm, động viên người lao động Công ty Thủy điện Bản Vẽ

Công đoàn Điện lực Việt Nam thăm, động viên người lao động Công ty Thủy điện Bản Vẽ

Ngày 11/5, tại Nghệ An, đoàn công tác của Công đoàn Điện lực Việt Nam do ông Đỗ Đức Hùng - Chủ tịch Công đoàn Điện lực Việt Nam làm trưởng đoàn đã đến thăm, động viên đoàn viên, người lao động tại Công ty Thủy điện Bản Vẽ, thuộc Tổng công ty Phát điện 1 (EVNGENCO1), nhân dịp Tháng Công nhân năm 2026.
